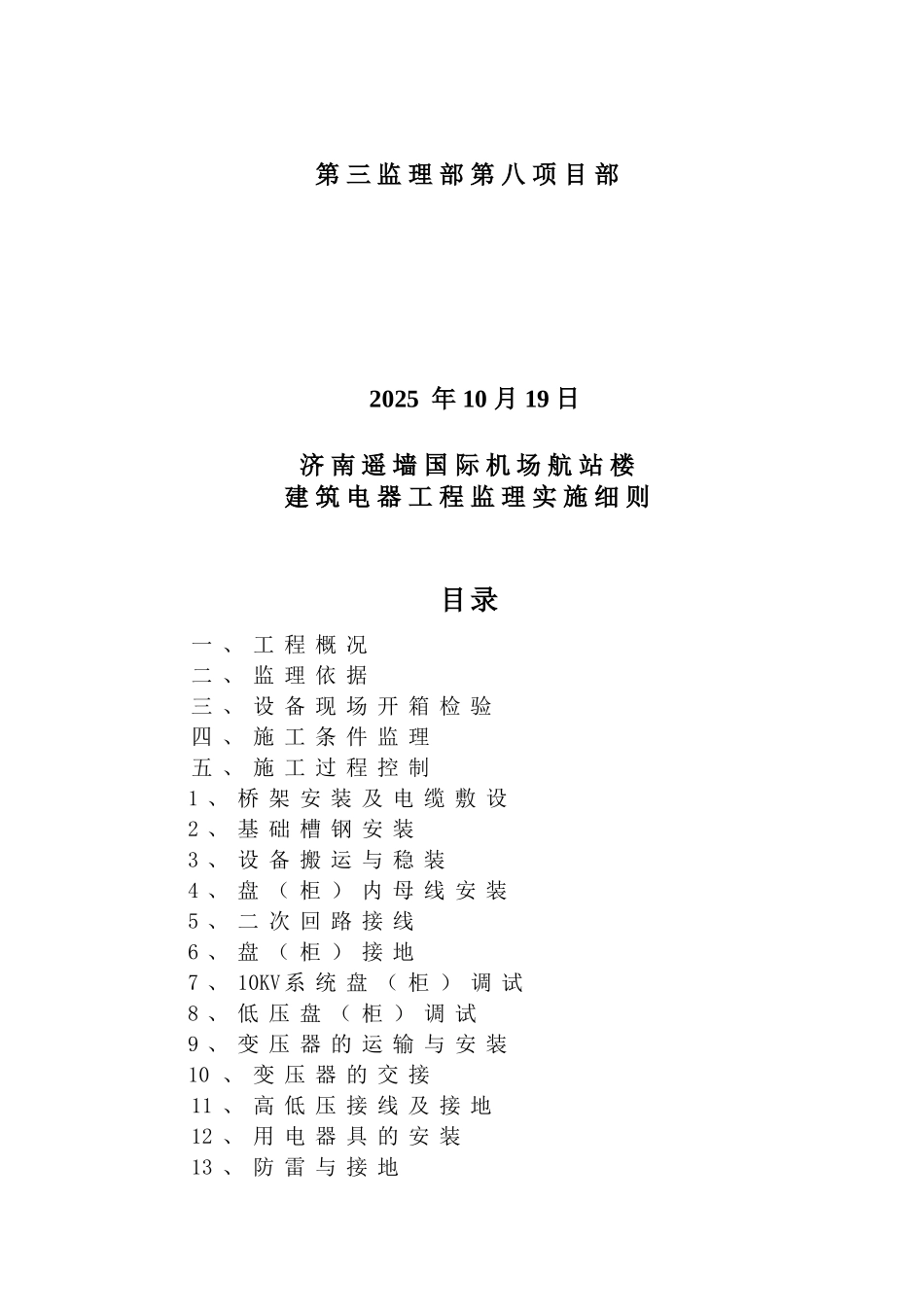

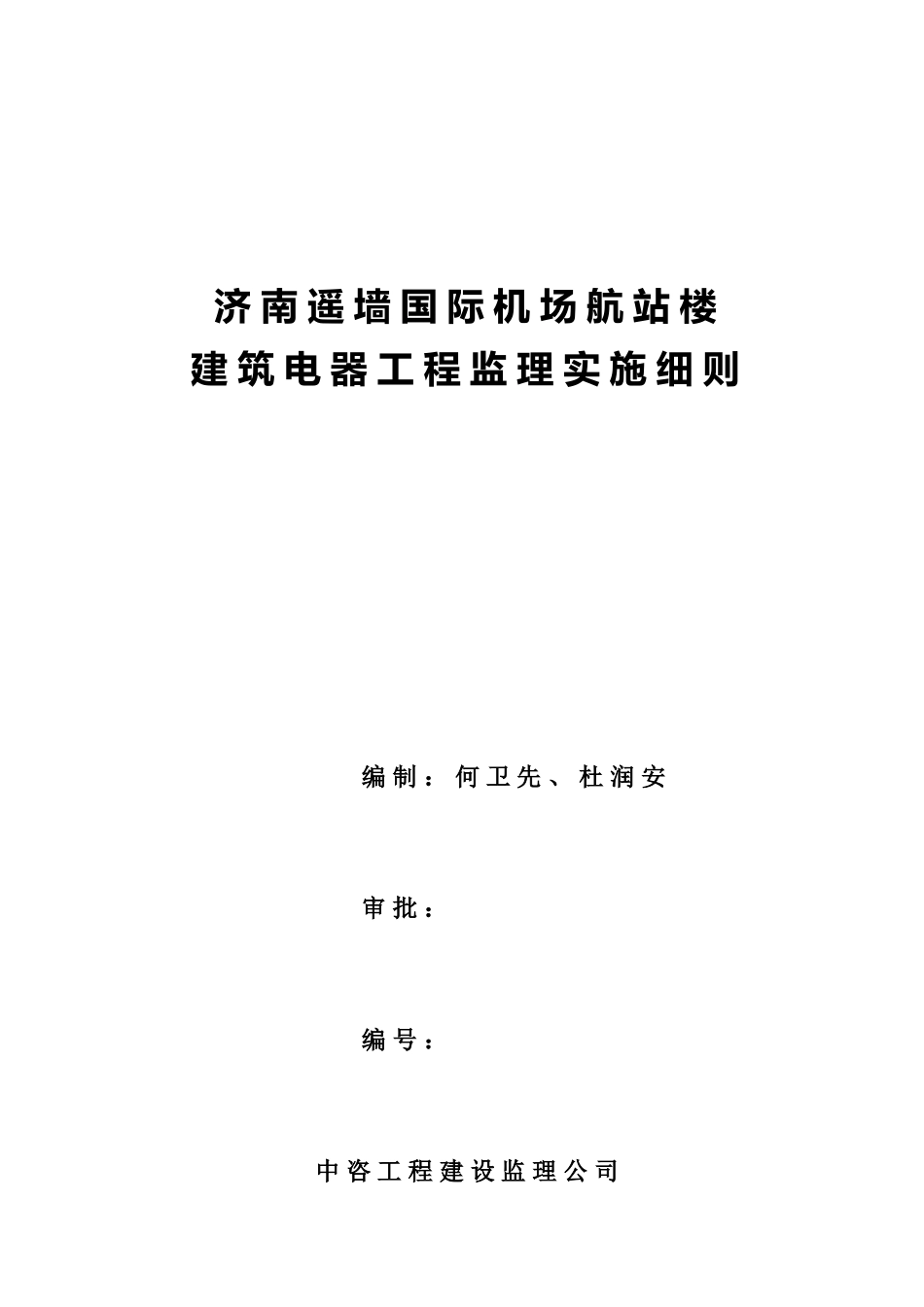

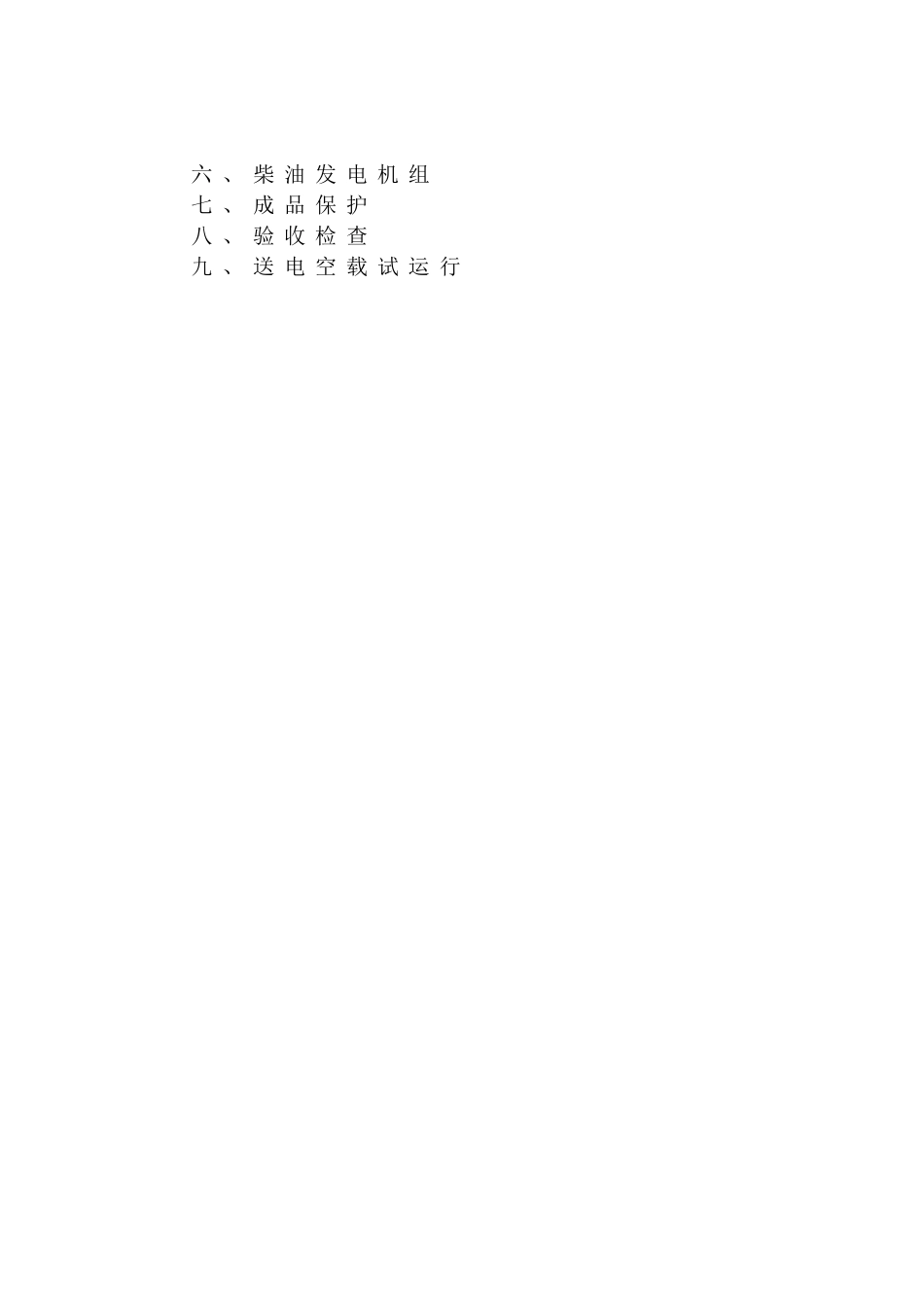

济 南 遥 墙 国 际 机 场 航 站 楼建 筑 电 器 工 程 监 理 实 施 细 则编 制 : 何 卫 先 、 杜 润 安审 批 :编 号 :中 咨 工 程 建 设 监 理 公 司第 三 监 理 部 第 八 项 目 部2025 年 10 月 19 日济 南 遥 墙 国 际 机 场 航 站 楼建 筑 电 器 工 程 监 理 实 施 细 则目录 一 、 工 程 概 况 二 、 监 理 依 据 三 、 设 备 现 场 开 箱 检 验 四 、 施 工 条 件 监 理五 、 施 工 过 程 控 制 1 、 桥 架 安 装 及 电 缆 敷 设 2 、 基 础 槽 钢 安 装 3 、 设 备 搬 运 与 稳 装 4 、 盘 ( 柜 ) 内 母 线 安 装 5 、 二 次 回 路 接 线 6 、 盘 ( 柜 ) 接 地 7 、 10KV系 统 盘 ( 柜 ) 调 试 8 、 低 压 盘 ( 柜 ) 调 试 9 、 变 压 器 的 运 输 与 安 装 10 、 变 压 器 的 交 接11 、 高 低 压 接 线 及 接 地12 、 用 电 器 具 的 安 装13 、 防 雷 与 接 地 六 、 柴 油 发 电 机 组 七 、 成 品 保 护 八 、 验 收 检 查 九 、 送 电 空 载 试 运 行济 南 遥 墙 国 际 机 场 航 站 楼建 筑 电 器 工 程 监 理 实 施 细 则一 、工 程 概 况航 站 楼 内 建 筑 电 气 工 程 包 括 变 电 站 、 供 电 线路 、 照 明 系 统 、 防 雷 接 地 系 统 等 安 装 工 程 。 楼 内一 层 在 A 段 设 1# 变 电 站 、 F 段 设 2# 变 电 站 。 两 个 变电 站 相 互 独 立 运 行 , 每 个 变 电 站 各 有 两 路 10KV 进线 , 两 台 2500KVA的 变 压 器 , 两 台 变 压 器 同 时 运 行 ,互 为 备 用 。 一 路 市 电 断 电 后 , 另 一 台 变 压 器 承 担全 部 负 荷 。 市 电 全 部 断 电 后 , 由 柴 油 发 电 机 组 发电 供 电 以 满 足 UPS 和 重 要 电 源 的 需 要 。供 电 线 路 采 纳 电 缆 供 电 , 电 缆 沿 金 属 桥 架 敷设 至 楼 内 分 设 的 10 个 配 电 间 内 。 其 中 一 层 设 有 4个 配 电 间 、 二 层 设 ...
