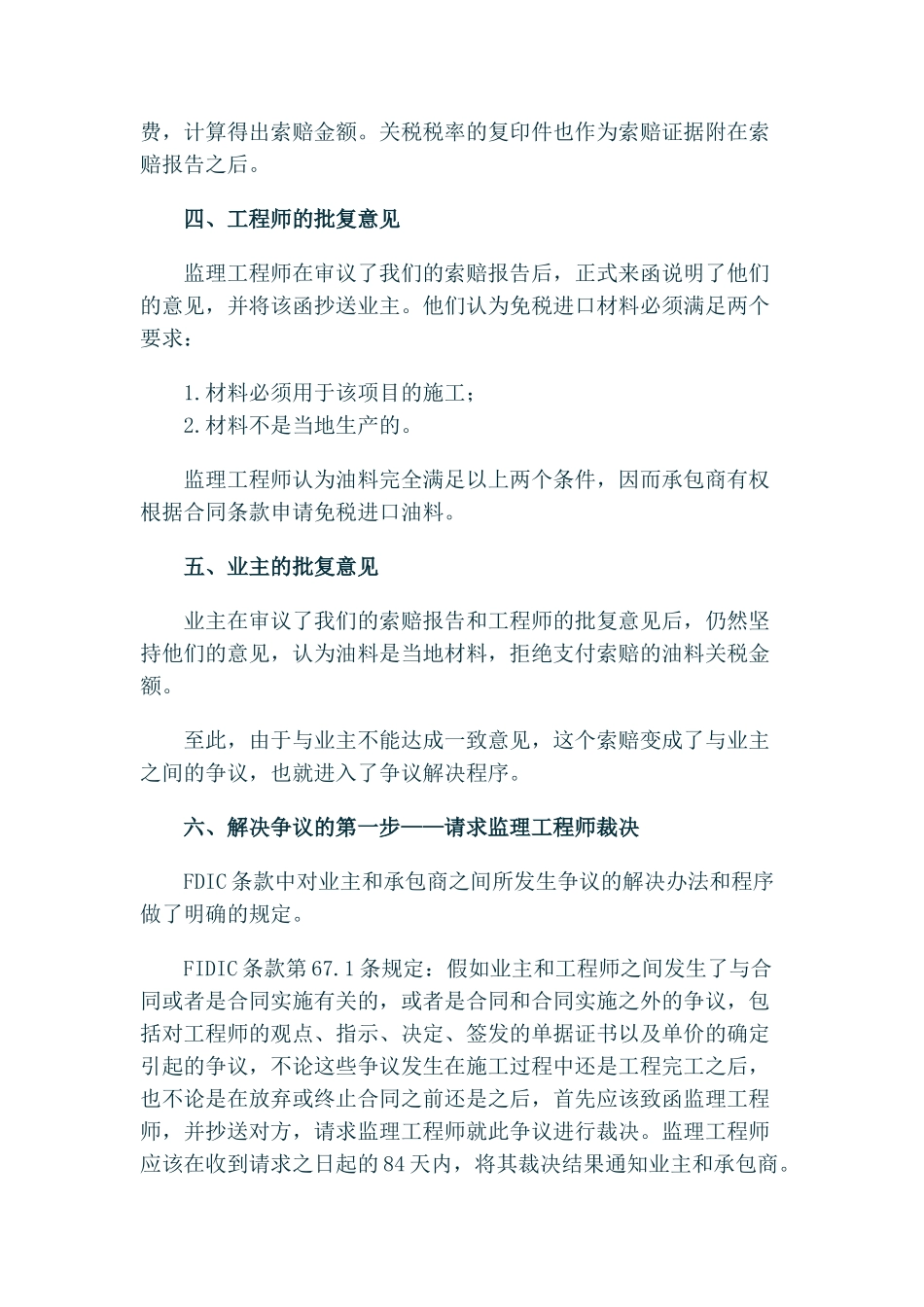

FIDIC 合同的索赔程序──某项目油料关税的索赔案例分析2000 年 5 月,中国水利电力对外公司公司与毛里求斯公共事业部污水局签订了承建毛里求斯扬水干管项目的合同。该项目由世界银行和毛里求斯政府联合出资,合同金额 477 万美元,工期两年,监理工程师是英国 GIBB 公司。该项目采纳的是 FIDIC 合同条款。 根据该项目的合同条款的规定,用于项目施工的进口材料,可以免除关税,我方认为油料也是进口施工材料,据此向业主申请油料的免税证明,但毛里求斯财政部却以柴油等油料可以在当地采购为由拒绝签发免税证明。我们对合同条款进行了认真讨论,认为这与合同的规定不相一致,因此我方提出索赔,要求业主补偿油料进口的关税。 一、索赔通知 根据 FIDIC 条款 53.1 条的规定,假如承包商决定根据合同某一个条款要求业主支付额外费用(即向业主提出索赔),承包商应在这个事件最初发生之日起的 28 天内,通知监理工程师承包商将提出索赔要求,并将该通知抄送业主。 我方根据上述规定,在 2000 年 9 月 15 日正式致函监理工程师,就油料关税提出索赔,索赔报告将在随后递交,并将该函抄送了业主。 二、索赔记录 根据 FIDIC 条款第 53.2 的规定,在递交了索赔通知之后,承包商应将与该索赔事件有关的、必要的事项记录在案,以作为索赔的依据或证据。而监理工程师在收到索赔通知后,不论业主是否对该项目的索赔承担责任,都要检查这些记录并且可以指示承包商记录他认为合理而重要的其他事项。 因此,我方在每月的月初向监理工程师递交上个月实际采购油料的种类和数量,并将有我方与供货商双方签字的交货单复印附后,以便作为计算油料关税金额的依据。监理工程师肯定了我们的做法,要求我们继续保持记录并按月上报。 三、索赔报告 根据 FIDIC 合同条款 53.3 的规定,在递交索赔通知的 28 天或监理工程师认为合理的期限内,承包商应该将每一项索赔金额的详细计算过程和所依据的理由递交给监理工程师并抄送给业主。在索赔事件对承包商的影响没有终止之前,这个索赔金额应该被认为是一个时段的索赔金额,承包商应该根据监理工程师要求,继续递交各个时段的索赔金额以及计算这些金额所依据的理由。承包商应该在索赔事件结束的 28 天内递交最终的索赔金额。 索赔报告的关键是索赔所依据的理由。只有在索赔报告中明确说明该项索赔是依据合同条款中的某一条某一款,才能使业主和监理工程师信服。为此,我方项目经理部...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

fidic合同的索赔程序-某项目油料关税的索赔案例分析

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
