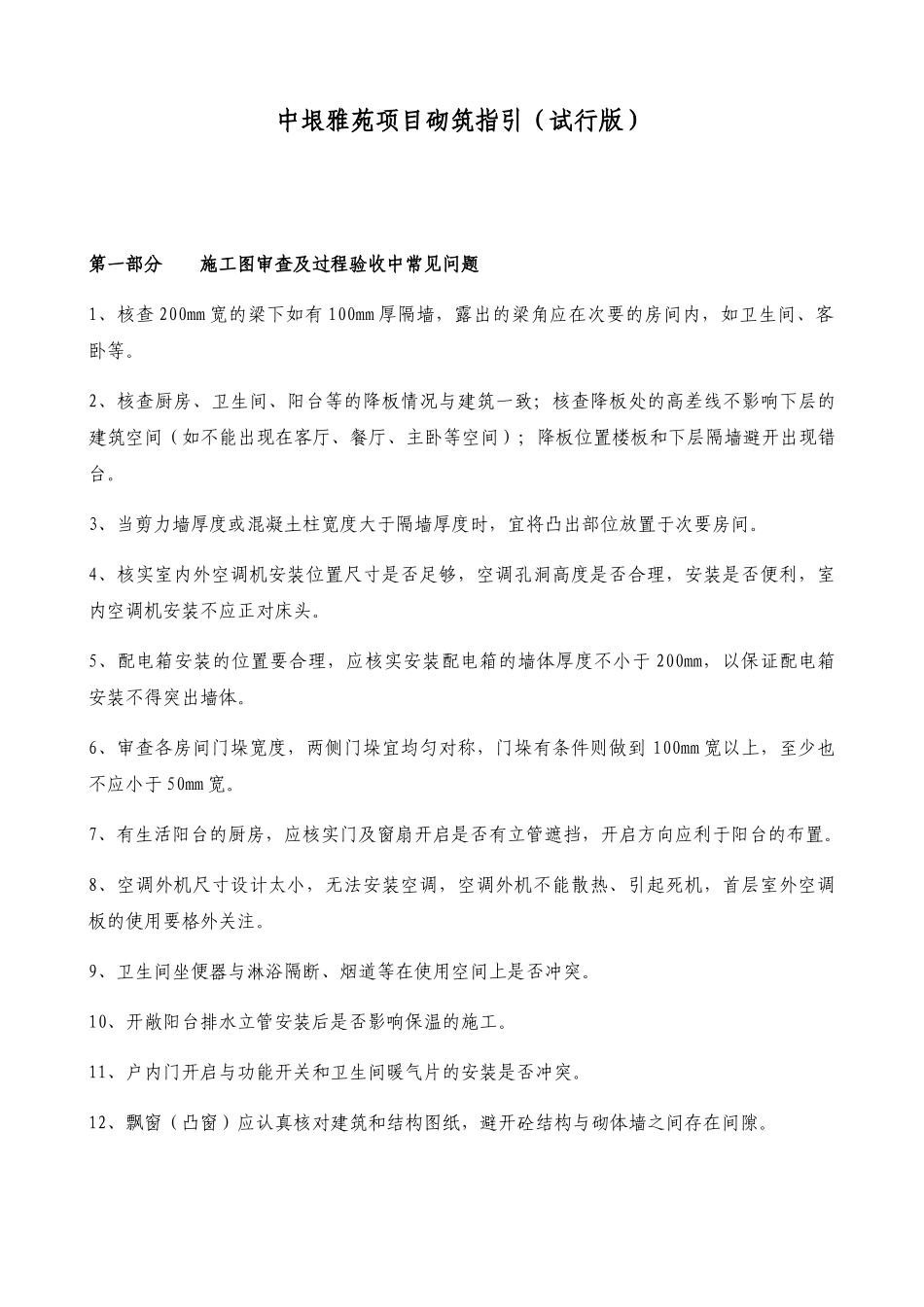

中垠雅苑项目砌筑指引(试行版)第一部分 施工图审查及过程验收中常见问题1、核查 200mm 宽的梁下如有 100mm 厚隔墙,露出的梁角应在次要的房间内,如卫生间、客卧等
2、核查厨房、卫生间、阳台等的降板情况与建筑一致;核查降板处的高差线不影响下层的建筑空间(如不能出现在客厅、餐厅、主卧等空间);降板位置楼板和下层隔墙避开出现错台
3、当剪力墙厚度或混凝土柱宽度大于隔墙厚度时,宜将凸出部位放置于次要房间
4、核实室内外空调机安装位置尺寸是否足够,空调孔洞高度是否合理,安装是否便利,室内空调机安装不应正对床头
5、配电箱安装的位置要合理,应核实安装配电箱的墙体厚度不小于 200mm,以保证配电箱安装不得突出墙体
6、审查各房间门垛宽度,两侧门垛宜均匀对称,门垛有条件则做到 100mm 宽以上,至少也不应小于 50mm 宽
7、有生活阳台的厨房,应核实门及窗扇开启是否有立管遮挡,开启方向应利于阳台的布置
8、空调外机尺寸设计太小,无法安装空调,空调外机不能散热、引起死机,首层室外空调板的使用要格外关注
9、卫生间坐便器与淋浴隔断、烟道等在使用空间上是否冲突
10、开敞阳台排水立管安装后是否影响保温的施工
11、户内门开启与功能开关和卫生间暖气片的安装是否冲突
12、飘窗(凸窗)应认真核对建筑和结构图纸,避开砼结构与砌体墙之间存在间隙
第二部分 砌筑样板施工参考为确保公司的强制性做法的有效实施,同时避开质量风险项的频现,从其他项目中选取较好的照片供项目施工参考

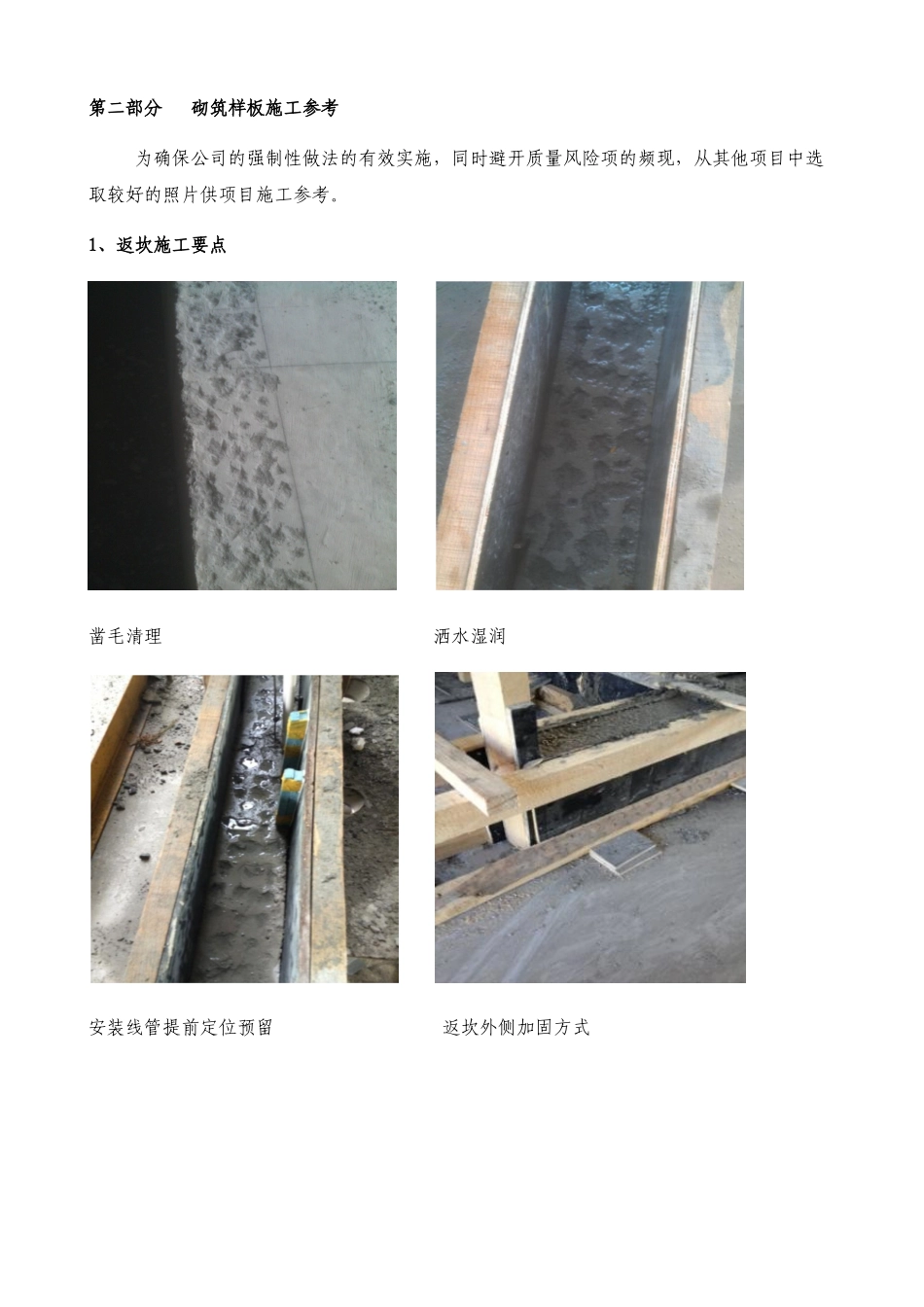

1、返坎施工要点 凿毛清理 洒水湿润 安装线管提前定位预留 返坎外侧加固方式 返坎整体加固 返坎浇筑过程中充分振捣 空调根部返坎 外墙小线条一次性浇筑2、砌筑施工要点 砌块进场检查尺寸规格 砌块运输可采纳小型电动三轮车 砌筑过程中控制垂直度 砌筑过程中控制平整度 提前预制过梁构件 配电箱过梁现场安装 窗台压顶提前留槽并清
