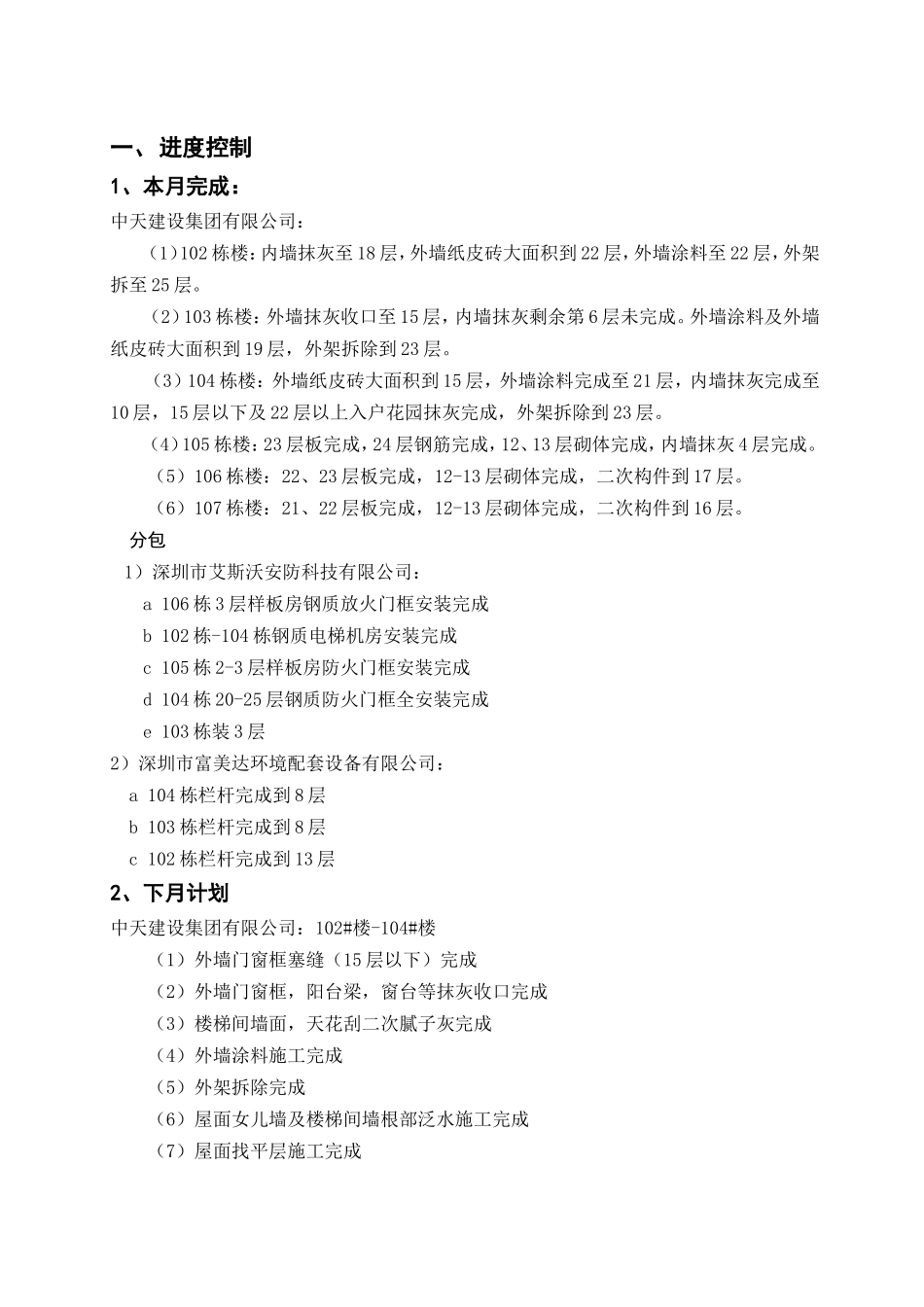

我方编号:ZH00010/06A/001中惠沁林山庄景林苑二期2025 年 6 月工程监理月报编 制: 审 核:编制日期:2025 年 6 月 25 日抄 报:业主:业主相关领导、业主相关部门深圳市中海建设监理有限公司:汪总、吴副总、范总工、建筑工程部一、进度控制1、本月完成:中天建设集团有限公司:(1)102 栋楼:内墙抹灰至 18 层,外墙纸皮砖大面积到 22 层,外墙涂料至 22 层,外架拆至 25 层
(2)103 栋楼:外墙抹灰收口至 15 层,内墙抹灰剩余第 6 层未完成
外墙涂料及外墙纸皮砖大面积到 19 层,外架拆除到 23 层
(3)104 栋楼:外墙纸皮砖大面积到 15 层,外墙涂料完成至 21 层,内墙抹灰完成至10 层,15 层以下及 22 层以上入户花园抹灰完成,外架拆除到 23 层
(4)105 栋楼:23 层板完成,24 层钢筋完成,12、13 层砌体完成,内墙抹灰 4 层完成
(5)106 栋楼:22、23 层板完成,12-13 层砌体完成,二次构件到 17 层
(6)107 栋楼:21、22 层板完成,12-13 层砌体完成,二次构件到 16 层
分包1)深圳市艾斯沃安防科技有限公司: a 106 栋 3 层样板房钢质放火门框安装完成b 102 栋-104 栋钢质电梯机房安装完成c 105 栋 2-3 层样板房防火门框安装完成d 104 栋 20-25 层钢质防火门框全安装完成e 103 栋装 3 层2)深圳市富美达环境配套设备有限公司: a 104 栋栏杆完成到 8 层 b 103 栋栏杆完成到 8 层c 102 栋栏杆完成到 13 层2、下月计划中天建设集团有限公司:102#楼-104#楼(1)外墙门窗框塞缝(15 层以下)完成(2)外墙门窗框,阳台梁,窗台等抹灰收口完成(3)楼梯间墙面,天花刮二次腻子灰完成(4)外墙涂料施工完成(5)
