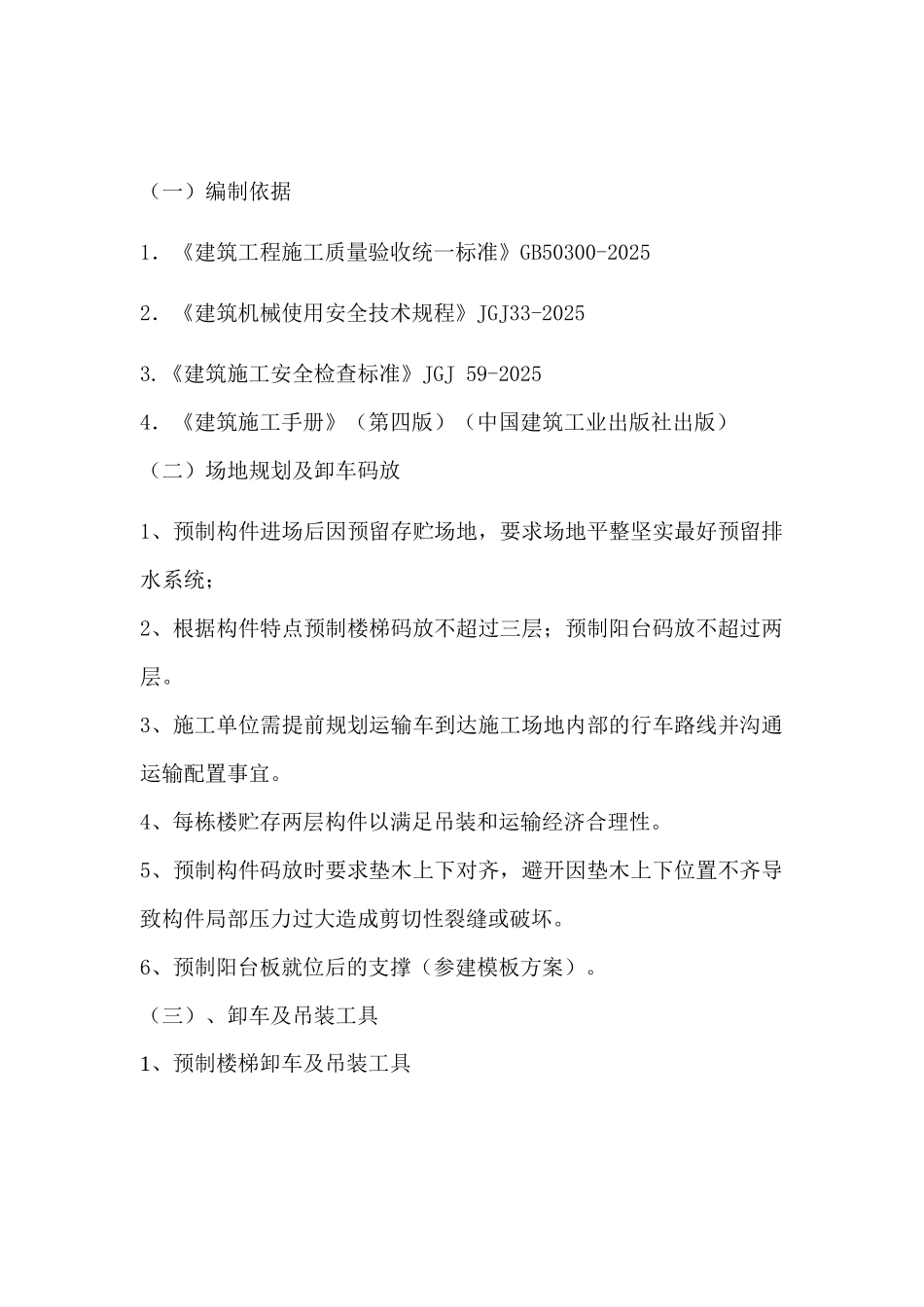

项目保障性住房产业化结构吊装方案(一)编制依据1.《建筑工程施工质量验收统一标准》GB50300-20252.《建筑机械使用安全技术规程》JGJ33-20253
《建筑施工安全检查标准》JGJ 59-20254.《建筑施工手册》(第四版)(中国建筑工业出版社出版)(二)场地规划及卸车码放1、预制构件进场后因预留存贮场地,要求场地平整坚实最好预留排水系统;2、根据构件特点预制楼梯码放不超过三层;预制阳台码放不超过两层
3、施工单位需提前规划运输车到达施工场地内部的行车路线并沟通运输配置事宜
4、每栋楼贮存两层构件以满足吊装和运输经济合理性
5、预制构件码放时要求垫木上下对齐,避开因垫木上下位置不齐导致构件局部压力过大造成剪切性裂缝或破坏
6、预制阳台板就位后的支撑(参建模板方案)

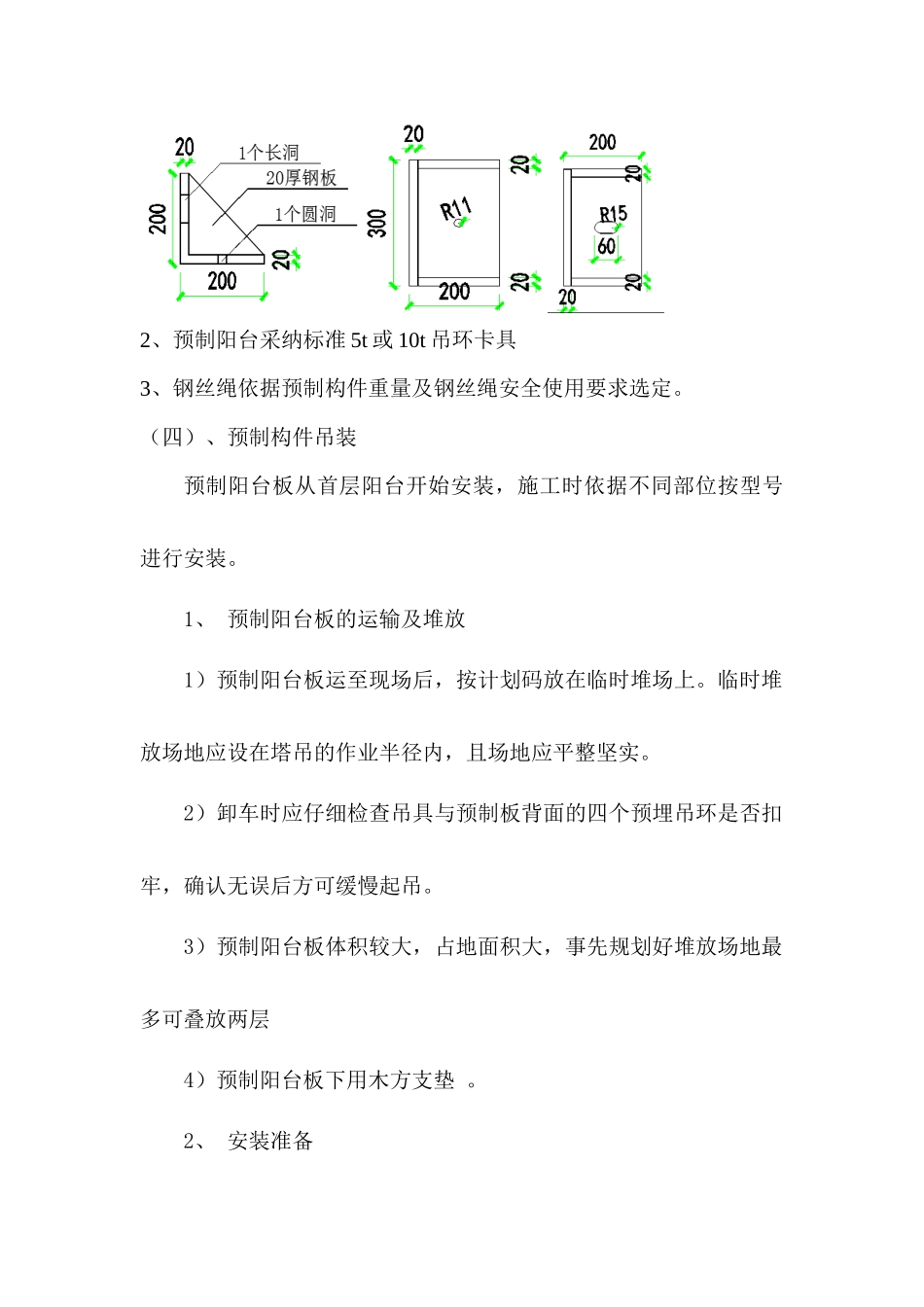

(三)、卸车及吊装工具1、预制楼梯卸车及吊装工具2、预制阳台采纳标准 5t 或 10t 吊环卡具3、钢丝绳依据预制构件重量及钢丝绳安全使用要求选定
(四)、预制构件吊装预制阳台板从首层阳台开始安装,施工时依据不同部位按型号进行安装
1、 预制阳台板的运输及堆放 1)预制阳台板运至现场后,按计划码放在临时堆场上
临时堆放场地应设在塔吊的作业半径内,且场地应平整坚实
2)卸车时应仔细检查吊具与预制板背面的四个预埋吊环是否扣牢,确认无误后方可缓慢起吊
3)预制阳台板体积较大,占地面积大,事先规划好堆放场地最多可叠放两层4)预制阳台板下用木方支垫
2、 安装准备1)阳台板下反檐部位墙体在浇筑混凝土时预留梁豁,以便预制阳台板下反檐预留钢筋伸入现浇墙体与墙体连接在一起
在外墙上放线确定阳台位置
2)预制阳台板安装前搭设支撑用碗扣式脚手架,标高采纳可调U 托进行调节
3)检查确定阳台型号,确定安装位置
3、 阳台板的安装 1)将钢丝绳穿入预制板上面的四个预埋吊环内,确认连接紧固后,缓慢起吊
2)塔吊缓缓将预制阳
