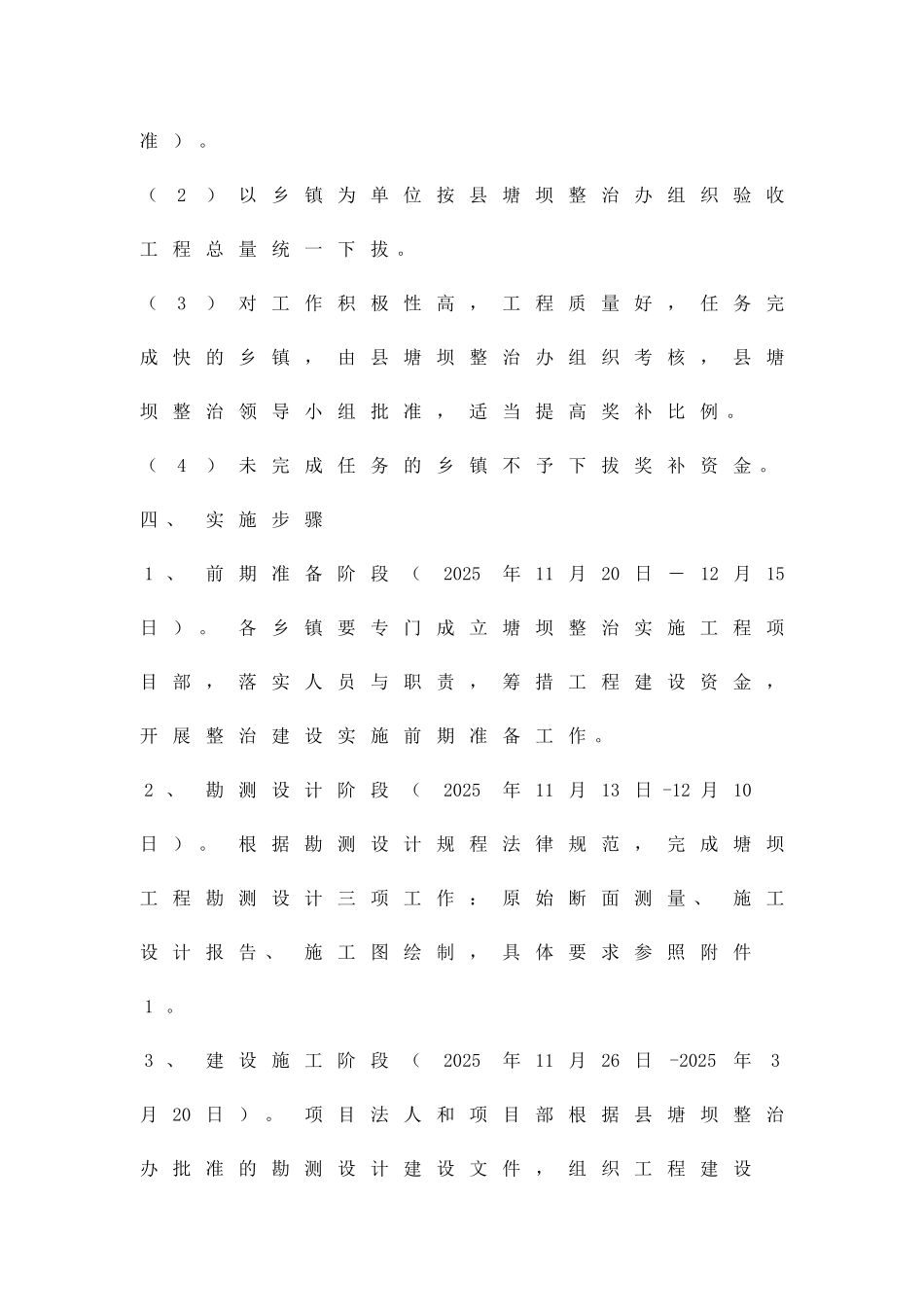

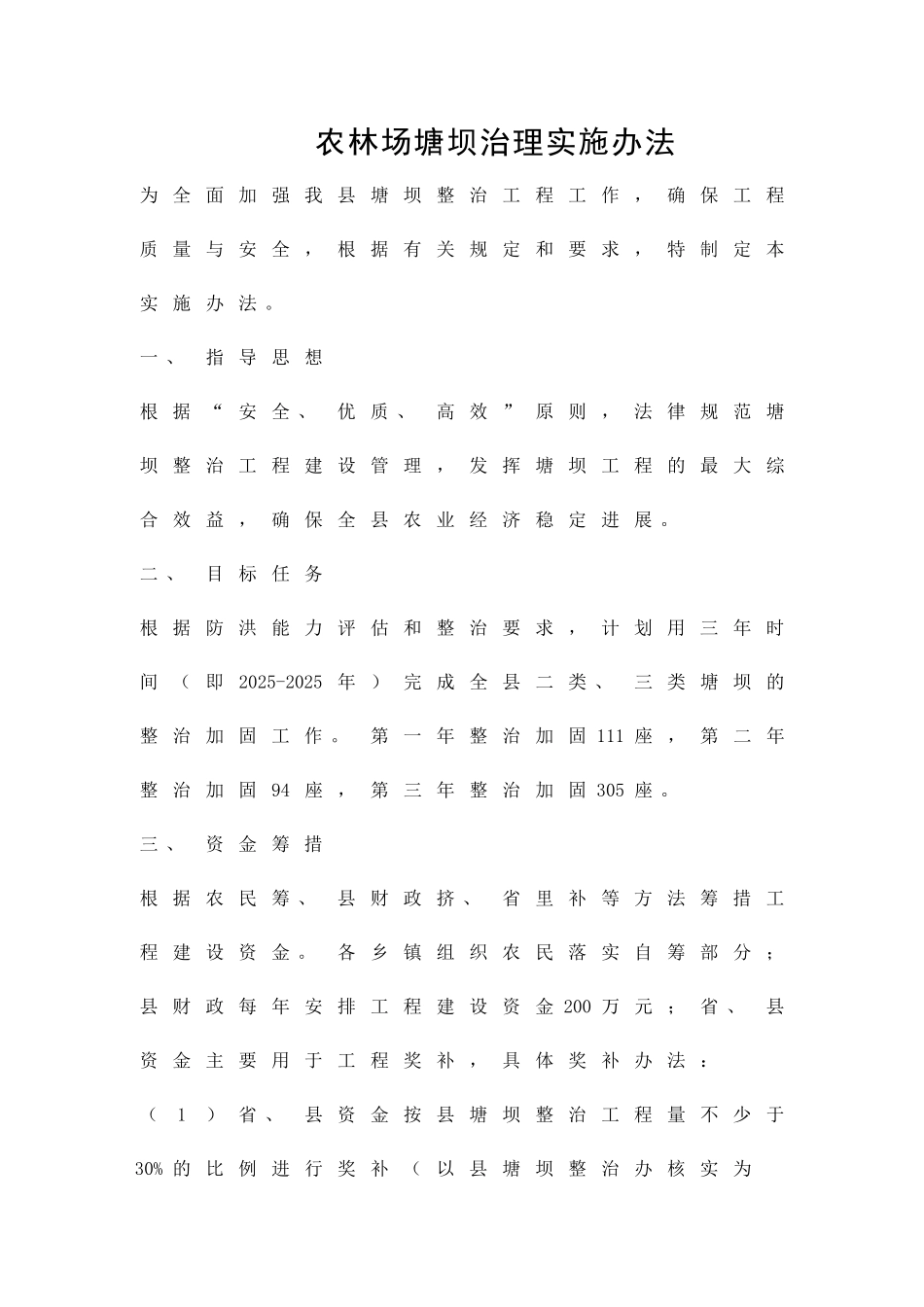

农林场塘坝治理实施办法为 全 面 加 强 我 县 塘 坝 整 治 工 程 工 作 , 确 保 工 程质 量 与 安 全 , 根 据 有 关 规 定 和 要 求 , 特 制 定 本实 施 办 法 。一 、指 导 思 想根 据 “ 安 全 、优 质 、高 效 ” 原 则 , 法 律 规 范 塘坝 整 治 工 程 建 设 管 理 , 发 挥 塘 坝 工 程 的 最 大 综合 效 益 , 确 保 全 县 农 业 经 济 稳 定 进 展 。二 、目 标 任 务根 据 防 洪 能 力 评 估 和 整 治 要 求 , 计 划 用 三 年 时间 ( 即 2025-2025 年 ) 完 成 全 县 二 类 、三 类 塘 坝 的整 治 加 固 工 作 。第 一 年 整 治 加 固 111 座 , 第 二 年整 治 加 固 94 座 , 第 三 年 整 治 加 固 305 座 。三 、资 金 筹 措根 据 农 民 筹 、县 财 政 挤 、省 里 补 等 方 法 筹 措 工程 建 设 资 金 。各 乡 镇 组 织 农 民 落 实 自 筹 部 分 ;县 财 政 每 年 安 排 工 程 建 设 资 金 200 万 元 ; 省 、县资 金 主 要 用 于 工 程 奖 补 , 具 体 奖 补 办 法 :(1) 省 、县 资 金 按 县 塘 坝 整 治 工 程 量 不 少 于30% 的 比 例 进 行 奖 补 ( 以 县 塘 坝 整 治 办 核 实 为准 ) 。(2) 以 乡 镇 为 单 位 按 县 塘 坝 整 治 办 组 织 验 收工 程 总 量 统 一 下 拔 。(3) 对 工 作 积 极 性 高 , 工 程 质 量 好 , 任 务 完成 快 的 乡 镇 , 由 县 塘 坝 整 治 办 组 织 考 核 , 县 塘坝 整 治 领 导 小 组 批 准 , 适 当 提 高 奖 补 比 例 。(4) 未 完 成 任 务 的 乡 镇 不 予 下 拔 奖 补 资 金 。四 、实 施 步 骤1 、前 期 准 备 阶 段 (2025年 11 月 20 日 ― 12 月 15日 ) 。各 乡 镇 要 专 门 成 立 塘 坝 整 治 实 施 工 程 项目 部 , 落 实 人 员 与 职 责 , 筹 措 工 程 建 设 资 金 ,开 展 整 治 建 设 实 施 前 期 准 备 工 作 。2 、勘 测 设 计 阶 段 (2025年 11 月 13 日 -12 月 10...
