大体积混凝土施工方案一、工程概况本工程基础为平板式筏板结构,基础筏板厚 800MM~1300MM,、柱墩加深为 200~400MM、后浇带加深为 250MM、集水坑为 1000MM、电梯井为 1600~2300MM
考虑到本工程基础混凝土体积较大,根据大体积混凝土为主施工工艺编制
其它一般结构不做表述
二、施工准备1、人员准备为了保证混凝土浇筑顺利进行,项目部建立以项目经理为首的混凝土浇筑指挥小组,配备技术、施工、质量、安全、材料、机修等各部门管理人员,选择项目部的优秀混凝土班组负责精心施工
人员配备情况详见下表:总指挥宋 海 新第一组第二组职 能2、技术准备(1)组织相关人员熟悉图纸,了解大体积混凝土的特点,掌握控制大体积混凝土裂缝的有效措施,并对班组人员进行交底;(2)提前做好与商品混凝土站试配工作,优选混凝土配合比;(3)做好各项试验工作;(4)做好商品混凝土站搅拌台的计量检测工作
3、材料、机械准备(1)根据浇筑方量依次组织各种材料有序进场,并把各种材料及时送检;(2)搅拌台安装完毕后,在浇筑混凝土前必须进行试运转,以便检查各机械性能是否完好;(3)各类小型机具提前配备充足,同时做好检修工作

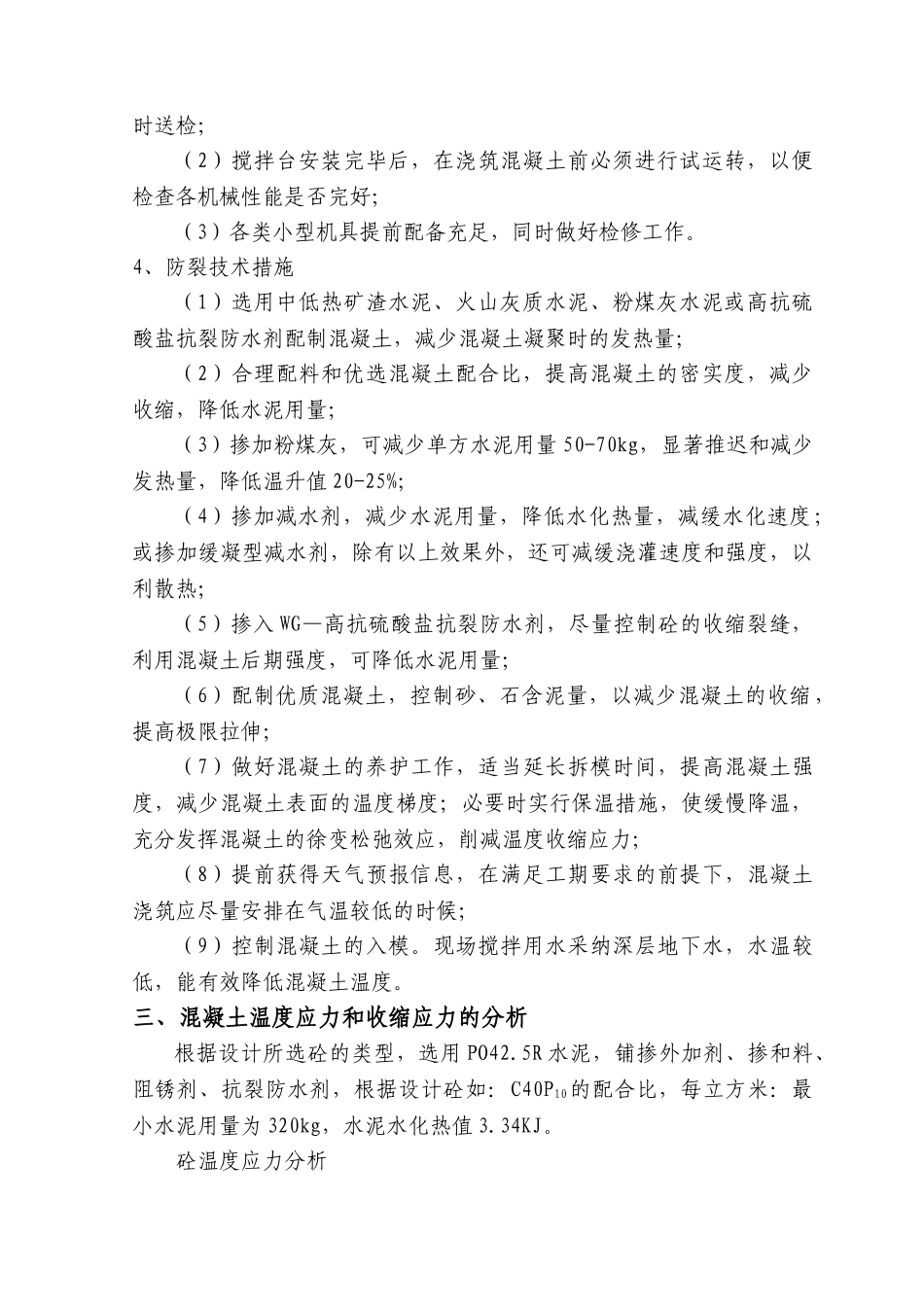

4、防裂技术措施(1)选用中低热矿渣水泥、火山灰质水泥、粉煤灰水泥或高抗硫酸盐抗裂防水剂配制混凝土,减少混凝土凝聚时的发热量;(2)合理配料和优选混凝土配合比,提高混凝土的密实度,减少收缩,降低水泥用量;(3)掺加粉煤灰,可减少单方水泥用量 50-70kg,显著推迟和减少发热量,降低温升值 20-25%;(4)掺加减水剂,减少水泥用量,降低水化热量,减缓水化速度;或掺加缓凝型减水剂,除有以上效果外,还可减缓浇灌速度和强度,以利散热;(5)掺入 WG—高抗硫酸盐抗裂防水剂,尽量控制砼的收缩裂缝,利用混凝土后期强度,可降低水泥用量;(6)配制优质混凝土,控制砂、石含泥量,以减少混凝
