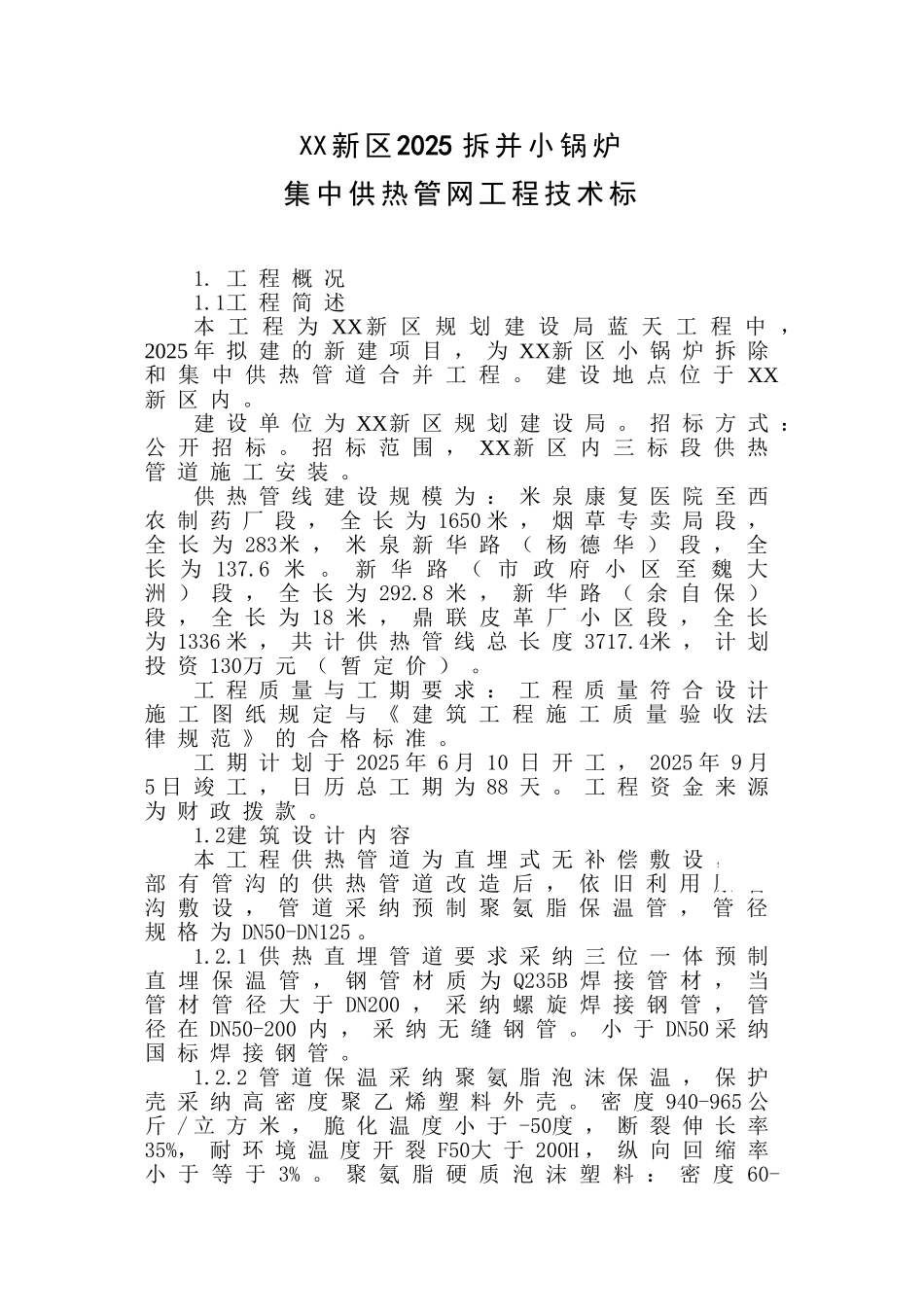

XX 新 区 2025 拆 并 小 锅 炉集 中 供 热 管 网 工 程 技 术 标1
工 程 概 况1
1工 程 简 述本 工 程 为 XX新 区 规 划 建 设 局 蓝 天 工 程 中 ,2025 年 拟 建 的 新 建 项 目 , 为 XX新 区 小 锅 炉 拆 除和 集 中 供 热 管 道 合 并 工 程
建 设 地 点 位 于 XX新 区 内
建 设 单 位 为 XX新 区 规 划 建 设 局
招 标 方 式 :公 开 招 标
招 标 范 围 , XX新 区 内 三 标 段 供 热管 道 施 工 安 装
供 热 管 线 建 设 规 模 为 : 米 泉 康 复 医 院 至 西农 制 药 厂 段 , 全 长 为 1650 米 , 烟 草 专 卖 局 段 ,全 长 为 283米 , 米 泉 新 华 路 ( 杨 德 华 ) 段 , 全长 为 137
新 华 路 ( 市 政 府 小 区 至 魏 大洲 ) 段 , 全 长 为 292
8 米 , 新 华 路 ( 余 自 保 )段 , 全 长 为 18 米 , 鼎 联 皮 革 厂 小 区 段 , 全 长为 1336 米 , 共 计 供 热 管 线 总 长 度 3717
4米 , 计 划投 资 130万 元 ( 暂 定 价 )
工 程 质 量 与 工 期 要 求 : 工 程 质 量 符 合 设 计施 工 图 纸 规 定 与 《 建 筑 工 程 施 工 质 量 验 收 法律 规 范 》 的 合 格 标 准
工 期 计 划 于 2025 年 6 月 10 日 开 工 , 2025 年 9 月5 日 竣 工 , 日 历 总 工 期 为 88 天
工 程 资 金 来 源为 财 政 拨 款

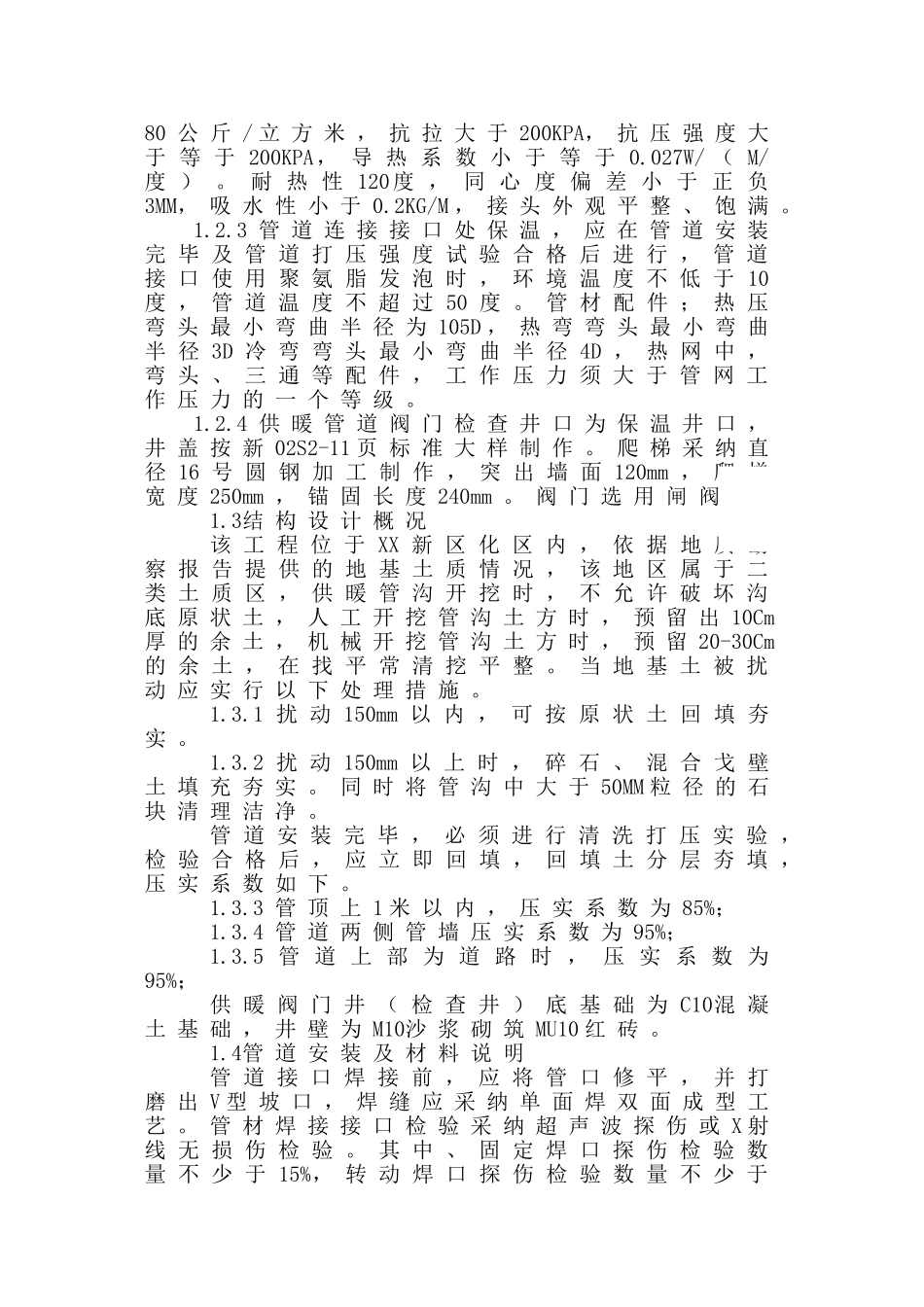

2建 筑 设 计 内 容本 工 程 供 热 管 道 为 直 埋 式 无 补 偿 敷 设 , 局部 有 管 沟
