整体提升脚手架工艺的应用技术

整体提升脚手架工艺的应用技术_第1页
1/3
整体提升脚手架工艺的应用技术_第2页
2/3
整体提升脚手架工艺的应用技术_第3页
3/3

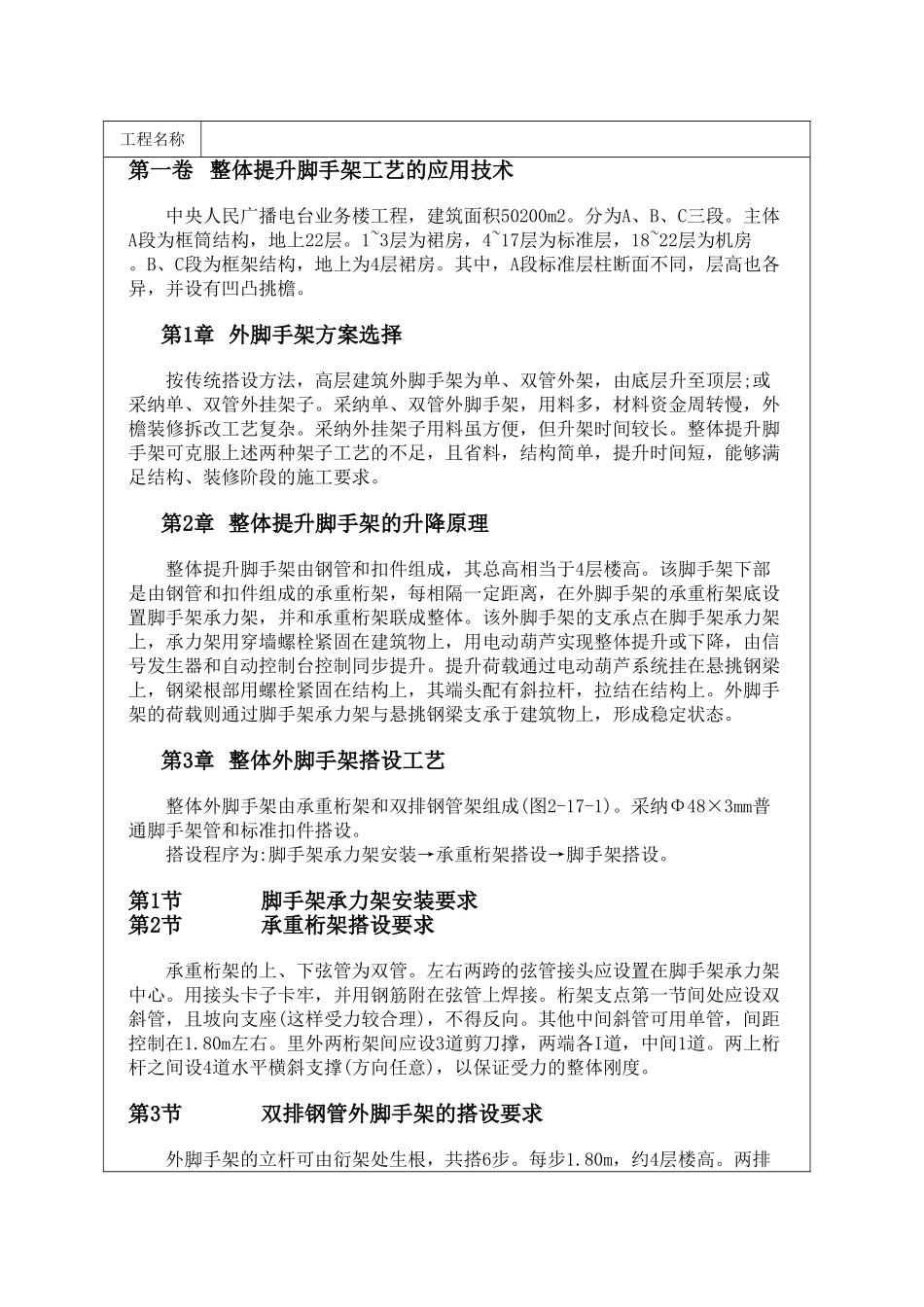

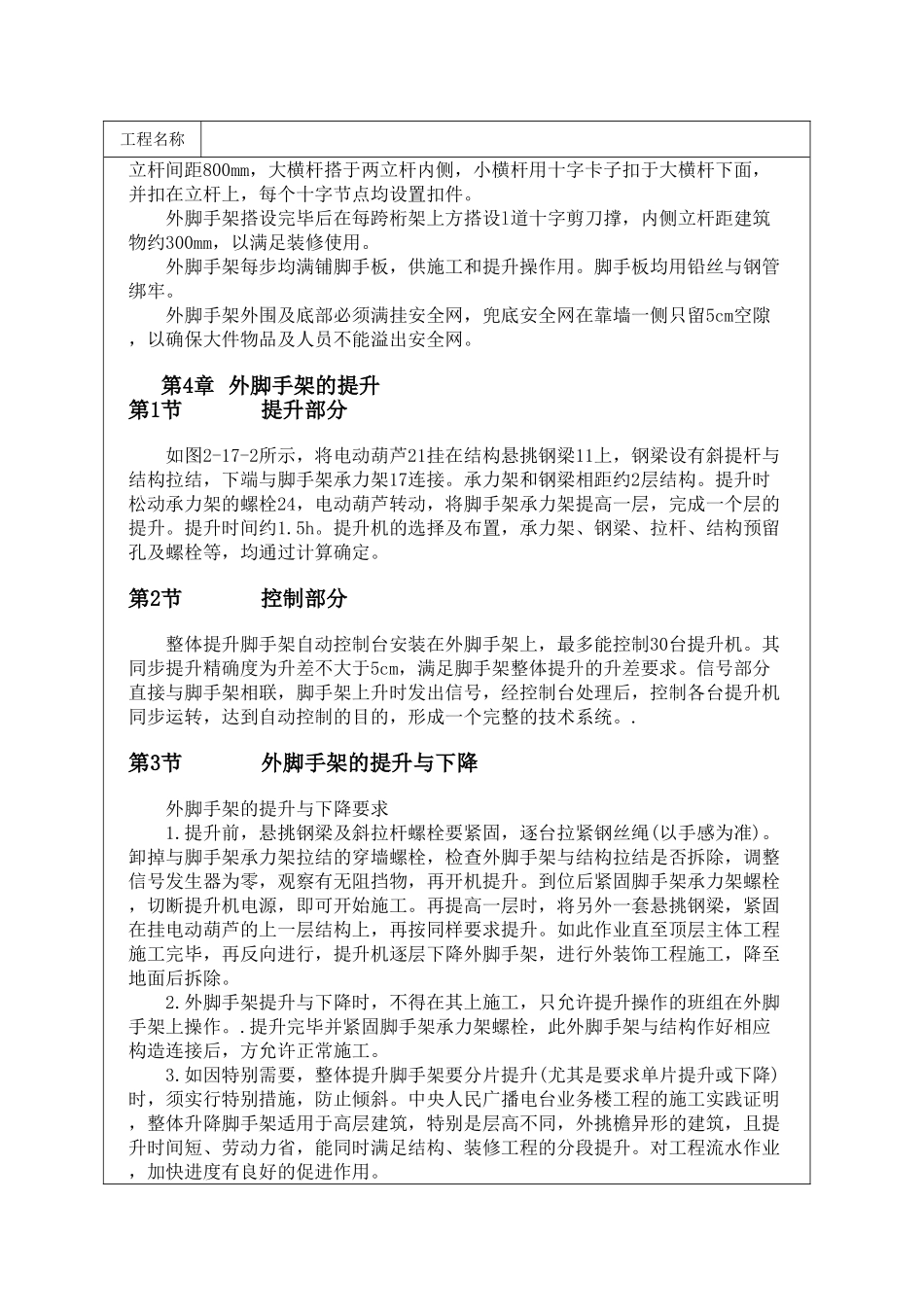

工程名称第一卷 整体提升脚手架工艺的应用技术中央人民广播电台业务楼工程,建筑面积50200m2。分为A、B、C三段。主体A段为框筒结构,地上22层。1~3层为裙房,4~17层为标准层,18~22层为机房。B、C段为框架结构,地上为4层裙房。其中,A段标准层柱断面不同,层高也各异,并设有凹凸挑檐。第1章 外脚手架方案选择按传统搭设方法,高层建筑外脚手架为单、双管外架,由底层升至顶层;或采纳单、双管外挂架子。采纳单、双管外脚手架,用料多,材料资金周转慢,外檐装修拆改工艺复杂。采纳外挂架子用料虽方便,但升架时间较长。整体提升脚手架可克服上述两种架子工艺的不足,且省料,结构简单,提升时间短,能够满足结构、装修阶段的施工要求。第2章 整体提升脚手架的升降原理整体提升脚手架由钢管和扣件组成,其总高相当于4层楼高。该脚手架下部是由钢管和扣件组成的承重桁架,每相隔一定距离,在外脚手架的承重桁架底设置脚手架承力架,并和承重桁架联成整体。该外脚手架的支承点在脚手架承力架上,承力架用穿墙螺栓紧固在建筑物上,用电动葫芦实现整体提升或下降,由信号发生器和自动控制台控制同步提升。提升荷载通过电动葫芦系统挂在悬挑钢梁上,钢梁根部用螺栓紧固在结构上,其端头配有斜拉杆,拉结在结构上。外脚手架的荷载则通过脚手架承力架与悬挑钢梁支承于建筑物上,形成稳定状态。第3章 整体外脚手架搭设工艺整体外脚手架由承重桁架和双排钢管架组成(图2-17-1)。采纳Φ48×3mm普通脚手架管和标准扣件搭设。搭设程序为:脚手架承力架安装→承重桁架搭设→脚手架搭设。第1节脚手架承力架安装要求第2节承重桁架搭设要求承重桁架的上、下弦管为双管。左右两跨的弦管接头应设置在脚手架承力架中心。用接头卡子卡牢,并用钢筋附在弦管上焊接。桁架支点第一节间处应设双斜管,且坡向支座(这样受力较合理),不得反向。其他中间斜管可用单管,间距控制在1.80m左右。里外两桁架间应设3道剪刀撑,两端各I道,中间1道。两上桁杆之间设4道水平横斜支撑(方向任意),以保证受力的整体刚度。第3节双排钢管外脚手架的搭设要求外脚手架的立杆可由衍架处生根,共搭6步。每步1.80m,约4层楼高。两排工程名称立杆间距800mm,大横杆搭于两立杆内侧,小横杆用十字卡子扣于大横杆下面,并扣在立杆上,每个十字节点均设置扣件。外脚手架搭设完毕后在每跨桁架上方搭设l道十字剪刀撑,内侧立杆距建筑物约300mm,以满足装修使用。外脚手架每步均满铺脚手板,供施工和提...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

整体提升脚手架工艺的应用技术

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
