一:编制依据:1
1 中国**工程公司提供的施工图纸1
2《钢结构工程施工质量验收法律规范》 GB50205-20011
3《建筑钢结构焊接规程》 JGJ81-20251
4《钢结构高强螺栓连接的设计、施工及验收规程》 JGJ82-911
5《石油化工施工安全技术规程》SH3505-19991
6 神华宁煤烯烃公司文件《SD-0000-PEN-010-0002 外部涂漆工程规定》二:工程说明 本工程为**集团煤基烯烃项目空分装置钢结构的制作及安装
主要包括:液态罐区管廊钢结构、预冷纯化系统阀架钢结构、压缩厂房操作钢平台及周边钢平台
主要由 H 型钢组成,材质为 Q235B
液态罐区管廊平台及压缩厂房操作钢平台上铺钢格栅板
三:施工准备 1
组织有关工程管理和技术人员对设计图纸进行会审
对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续
根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划
对钢结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全
钢结构工程所使用的材料除应有质量证明书外,设计及法律规范要求进行复验的材料还应根据现行国家标准的规定作出复试检验,符合标准后方可使用
在钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故
钢结构进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利的安装
现场吊装前,应在柱脚埋件上弹好十字线,同时将标高控制点设置好
现场场地应平整夯实,没有积水,并且要预留车道

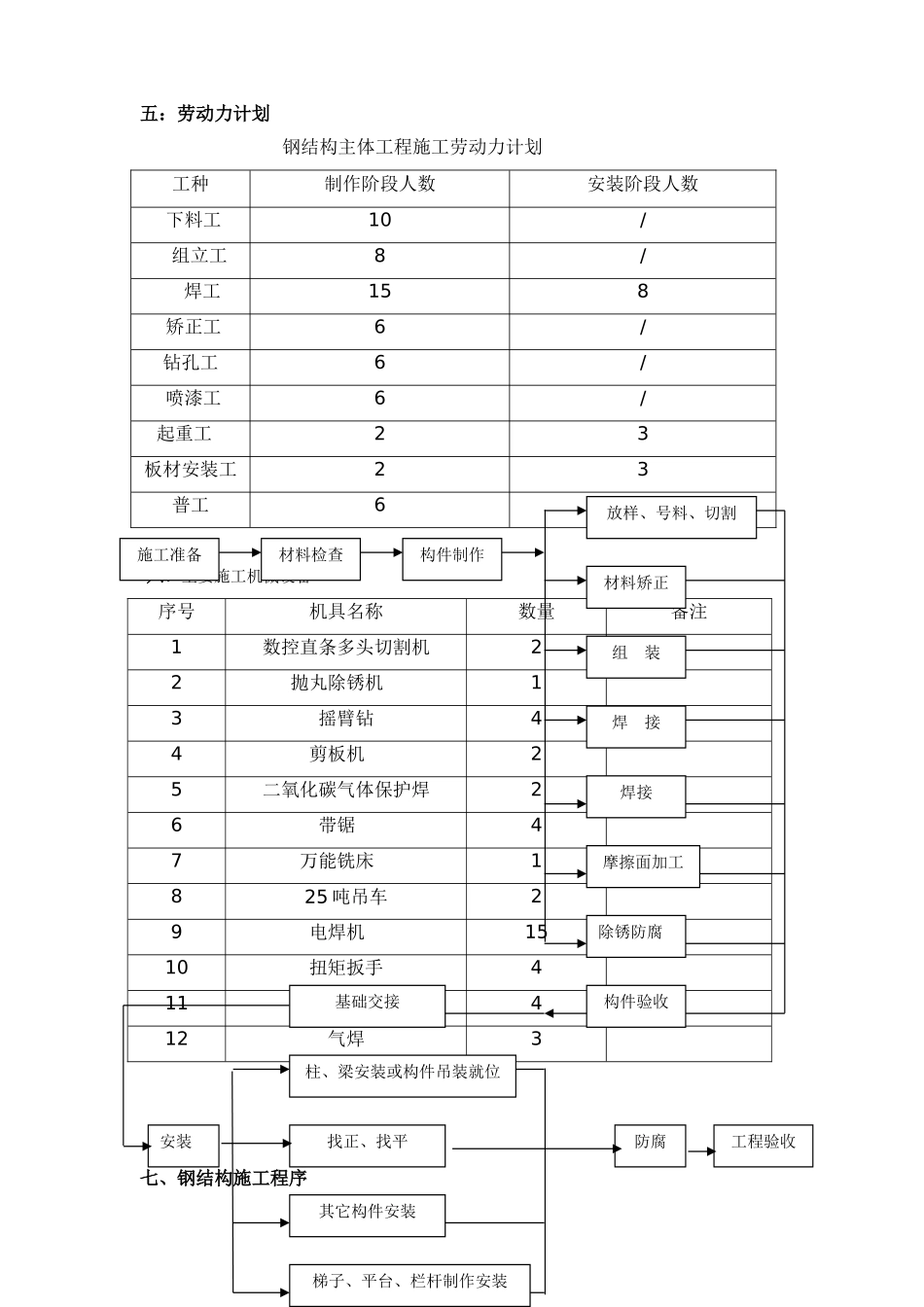

四:施工进度安排 根据工期要求 2009 年 5 月 1 日开工至 2009 年 7 月 10 日竣工,钢结构工程部分在土建施工的基础上保证工期计划,安排好施工进度,组织好施
