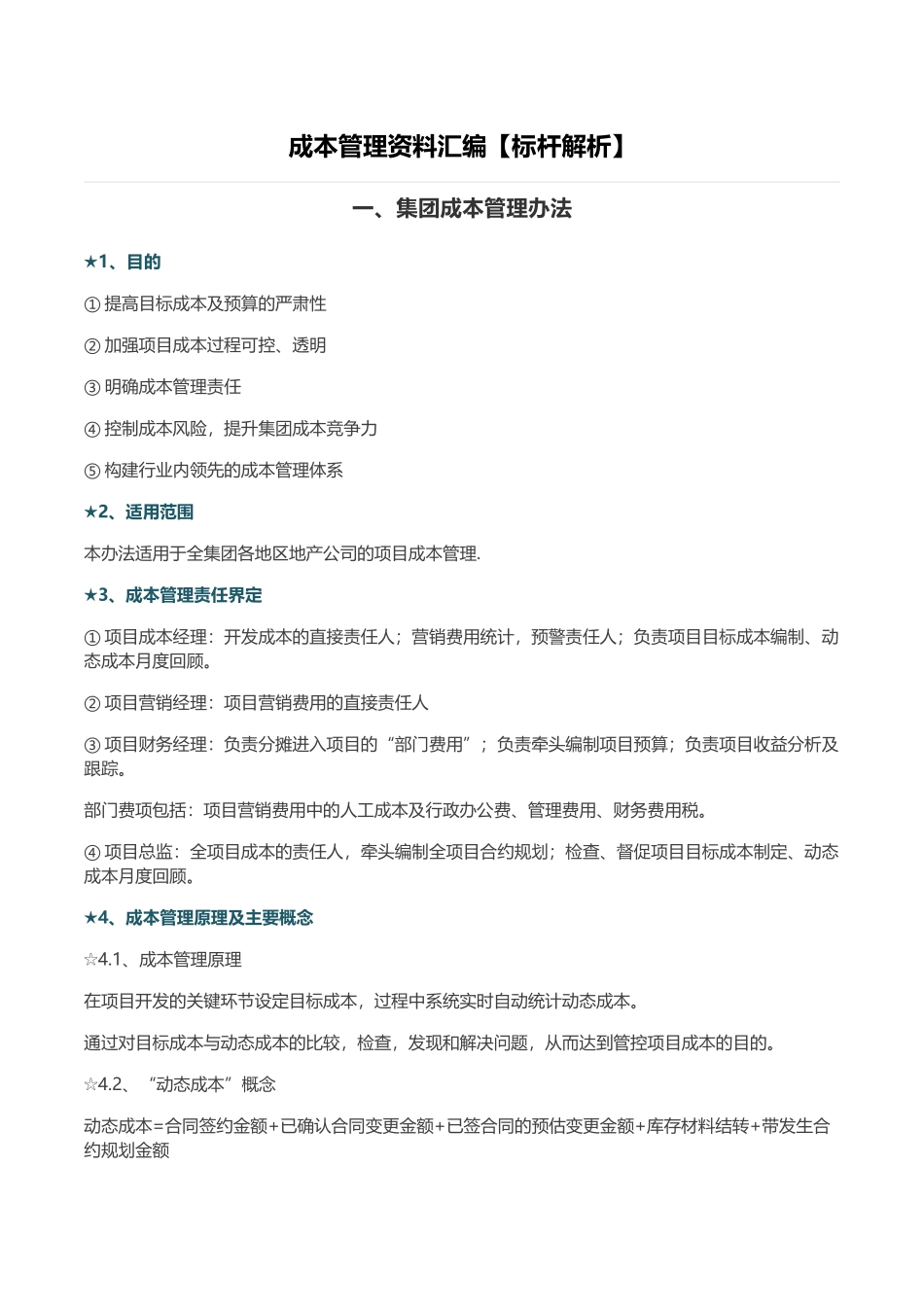

成本管理资料汇编【标杆解析】一、集团成本管理办法★1、目的① 提高目标成本及预算的严肃性② 加强项目成本过程可控、透明③ 明确成本管理责任④ 控制成本风险,提升集团成本竞争力⑤ 构建行业内领先的成本管理体系★2、适用范围本办法适用于全集团各地区地产公司的项目成本管理
★3、成本管理责任界定① 项目成本经理:开发成本的直接责任人;营销费用统计,预警责任人;负责项目目标成本编制、动态成本月度回顾
② 项目营销经理:项目营销费用的直接责任人③ 项目财务经理:负责分摊进入项目的“部门费用”;负责牵头编制项目预算;负责项目收益分析及跟踪
部门费项包括:项目营销费用中的人工成本及行政办公费、管理费用、财务费用税
④ 项目总监:全项目成本的责任人,牵头编制全项目合约规划;检查、督促项目目标成本制定、动态成本月度回顾
★4、成本管理原理及主要概念☆4
1、成本管理原理在项目开发的关键环节设定目标成本,过程中系统实时自动统计动态成本
通过对目标成本与动态成本的比较,检查,发现和解决问题,从而达到管控项目成本的目的
2、“动态成本”概念动态成本=合同签约金额+已确认合同变更金额+已签合同的预估变更金额+库存材料结转+带发生合约规划金额☆4

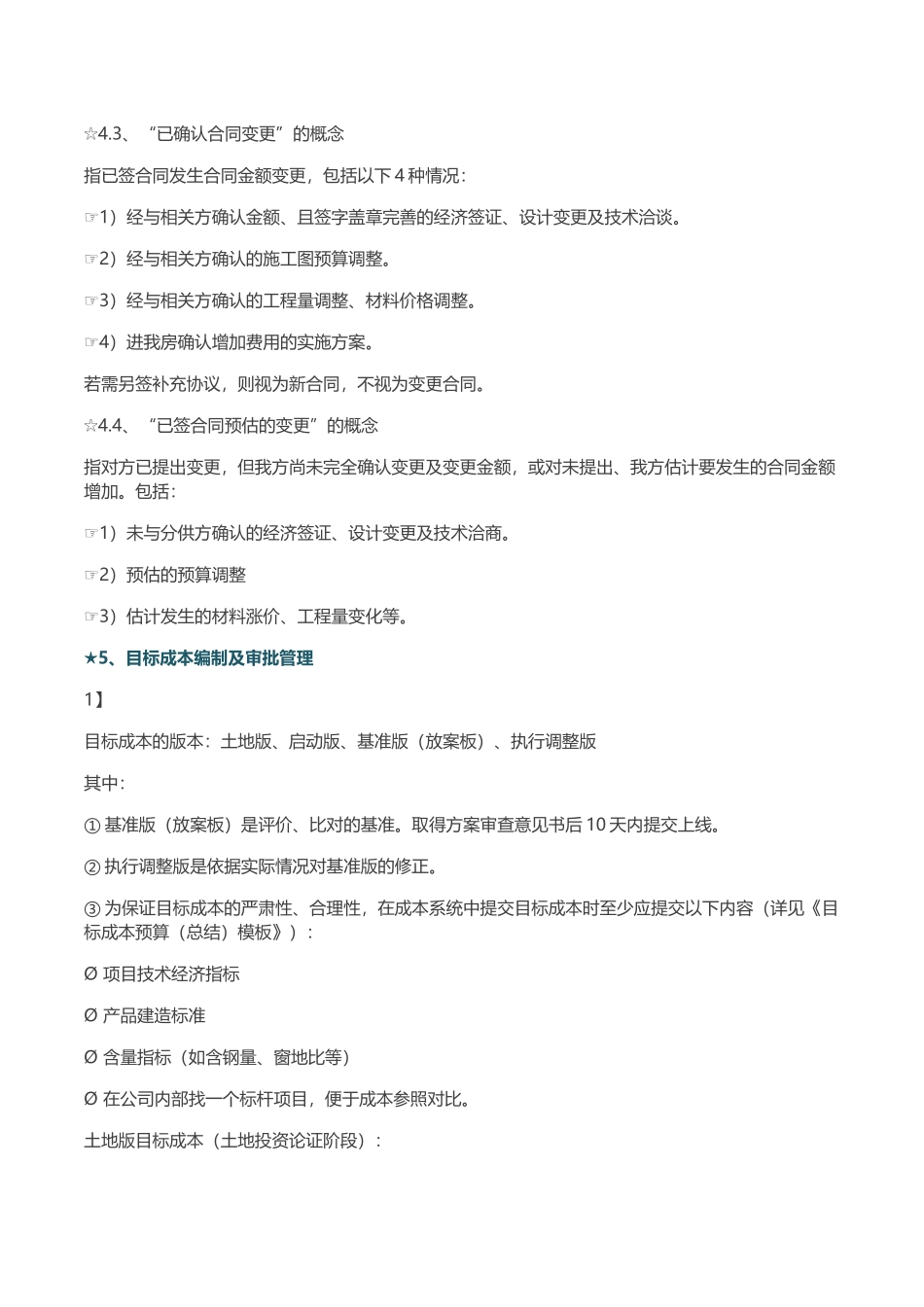

3、“已确认合同变更”的概念指已签合同发生合同金额变更,包括以下 4 种情况:☞1)经与相关方确认金额、且签字盖章完善的经济签证、设计变更及技术洽谈
☞2)经与相关方确认的施工图预算调整
☞3)经与相关方确认的工程量调整、材料价格调整
☞4)进我房确认增加费用的实施方案
若需另签补充协议,则视为新合同,不视为变更合同
4、“已签合同预估的变更”的概念指对方已提出变更,但我方尚未完全确认变更及变更金额,或对未提出、我方估计要发生的合同金额增加
包括:☞1)未与分供方确认的经济签证、设计变更及技术洽商
☞2)预估的预算调整☞3)估计发生的材料涨价、工
