现浇钢筋混凝土结构后浇带施工要点在现浇钢筋混凝土结构设计及施工中,由于超长框架结构横向温度收缩变形较大或主楼、附楼沉降不均等原因,常在建筑物中间或主、附楼交界处设置一条800~1000mm 的从底层(或地下室底板)至屋面梁板(至附楼屋面梁板)的混凝土后浇带
本要点适用于多高层钢筋混凝土800~1000mm 宽的后浇带施工
一、一般要求1
1 后浇带处及其两侧600mm 范围内的钢筋相交点必须全部扎牢,保证受力钢筋位置不偏移,并实行必要措施,确保钢筋保护层的厚度
2 所有的钢筋接头应避开设置于后浇带中,钢筋接头与后浇带边缘有足够距离:梁筋≥40d,墙板筋≥35d
3 后浇带的侧模用木模板时,应根据放样的尺寸支设,采纳100×100mm 木方或50×100mm 木方支撑后浇带模板,保证其位置及宽度;当采纳快易收口网或双层镀锌钢丝网作侧模时,应用钢筋支架或钢筋网片固定钢丝网

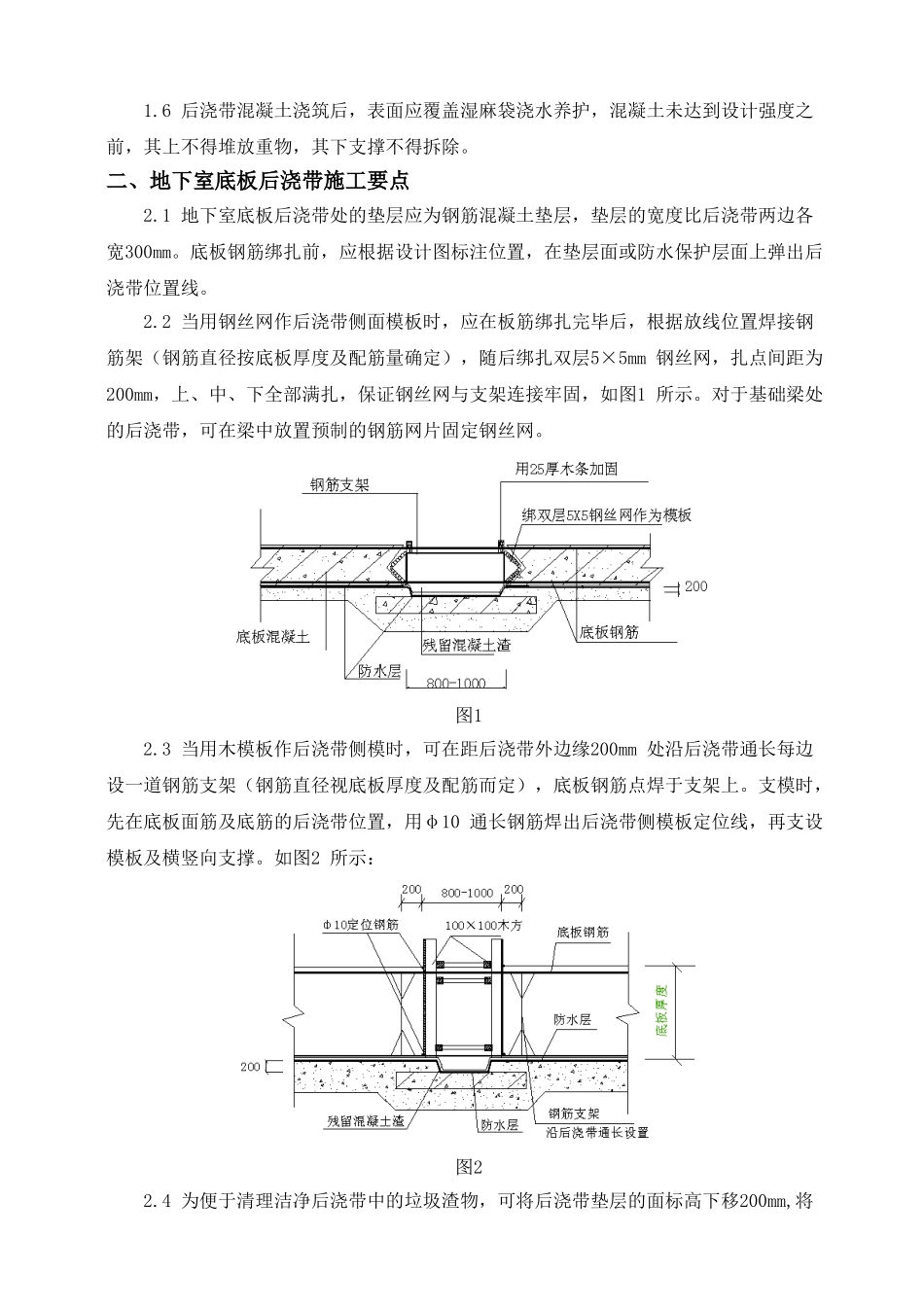

如下图: 快易收口网 钢筋骨架固定1
4 后浇带混凝土的浇筑时间应按设计要求确定
设计无要求时应根据建筑物实际情况确定,当建筑物沉降无特别要求时,后浇带混凝土宜在主体混凝土浇灌两个月后进行,采纳微膨胀混凝土浇筑,后浇带混凝土强度可提高一个等级;建筑物如需要调整沉降差时,后浇带混凝土浇捣时间宜待结构主体封顶,全部填充墙完成后,方可进行后浇带施工
5 浇注后浇带混凝土前,应先将松动的混凝土块及浮浆凿除,清除后浇带垃圾,用高压水枪冲净并充分润湿,清除残留积水
当后浇带处钢筋已锈蚀,应进行除锈,钢筋除锈后要及时浇注后浇带处的混凝土,避开钢筋再次锈蚀
振捣混凝土时,应确保新旧混凝土接触面结合紧密
6 后浇带混凝土浇筑后,表面应覆盖湿麻袋浇水养护,混凝土未达到设计强度之前,其上不得堆放重物,其下支撑不得拆除

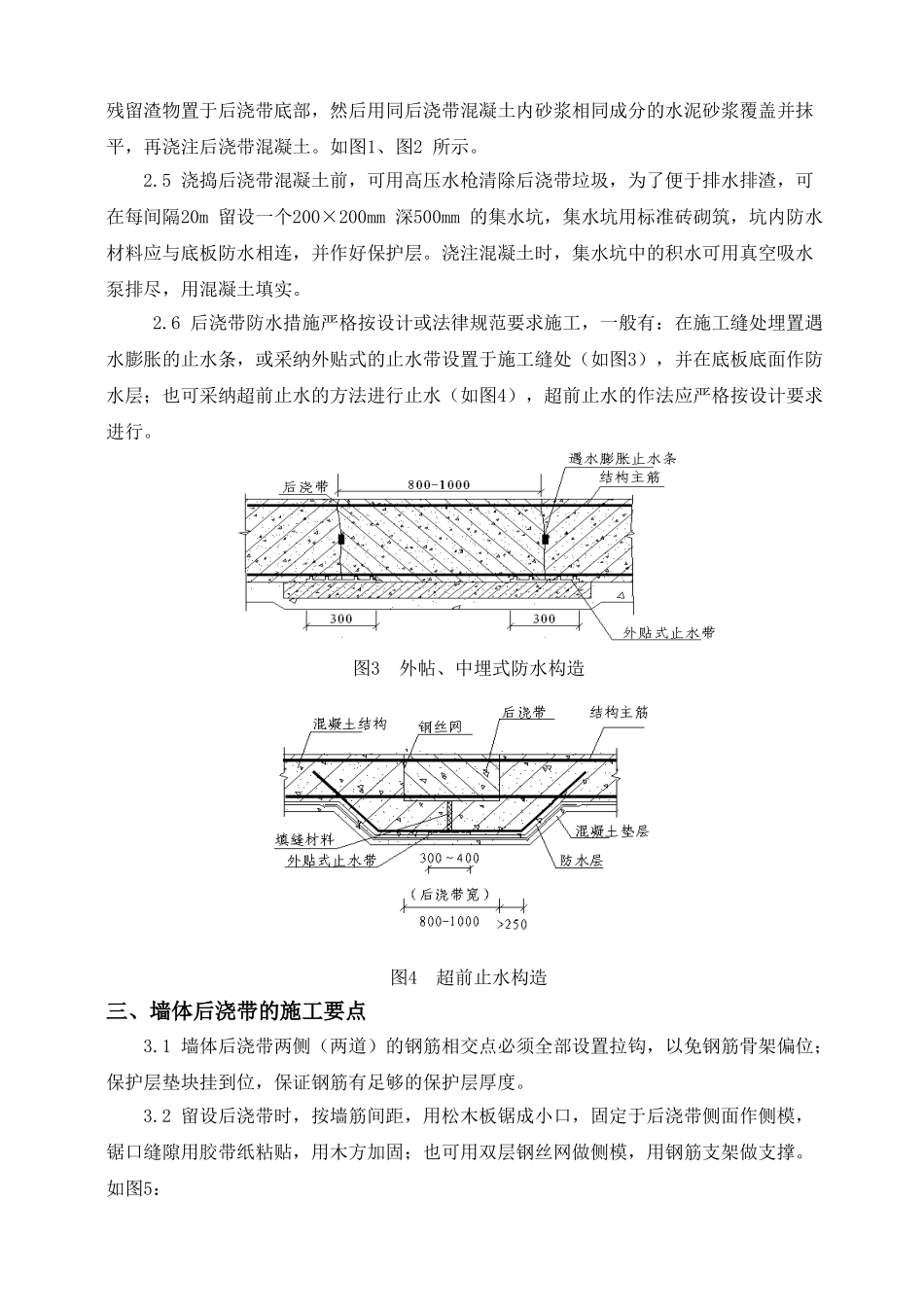

二、地下室底板后浇带施工要点2
1 地下室底板后浇带处的垫层应为钢筋混凝土垫层,垫层的宽度比后浇带
