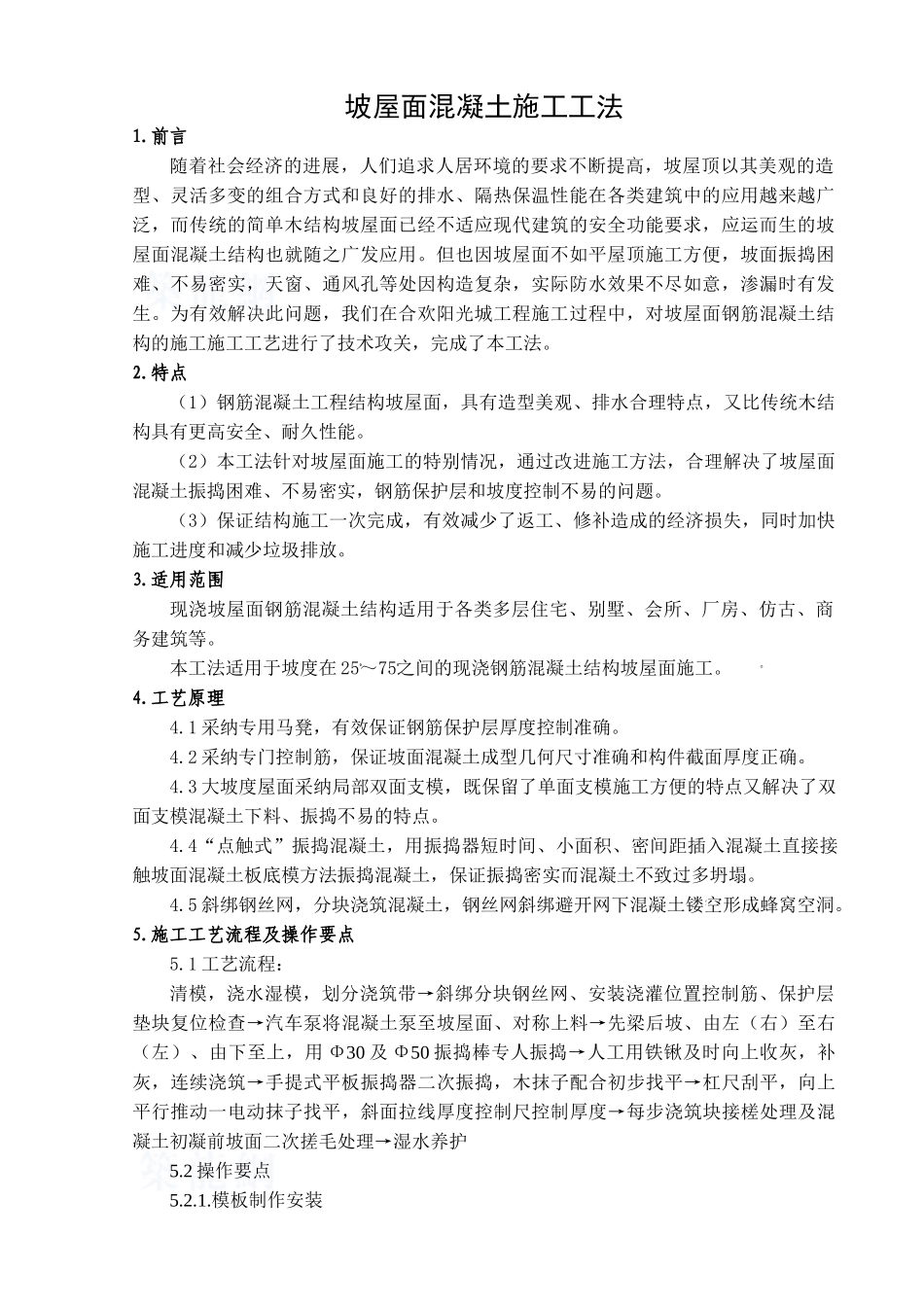

坡屋面混凝土施工工法1
前言随着社会经济的进展,人们追求人居环境的要求不断提高,坡屋顶以其美观的造型、灵活多变的组合方式和良好的排水、隔热保温性能在各类建筑中的应用越来越广泛,而传统的简单木结构坡屋面已经不适应现代建筑的安全功能要求,应运而生的坡屋面混凝土结构也就随之广发应用
但也因坡屋面不如平屋顶施工方便,坡面振捣困难、不易密实,天窗、通风孔等处因构造复杂,实际防水效果不尽如意,渗漏时有发生
为有效解决此问题,我们在合欢阳光城工程施工过程中,对坡屋面钢筋混凝土结构的施工施工工艺进行了技术攻关,完成了本工法
特点(1)钢筋混凝土工程结构坡屋面,具有造型美观、排水合理特点,又比传统木结构具有更高安全、耐久性能
(2)本工法针对坡屋面施工的特别情况,通过改进施工方法,合理解决了坡屋面混凝土振捣困难、不易密实,钢筋保护层和坡度控制不易的问题
(3)保证结构施工一次完成,有效减少了返工、修补造成的经济损失,同时加快施工进度和减少垃圾排放
适用范围现浇坡屋面钢筋混凝土结构适用于各类多层住宅、别墅、会所、厂房、仿古、商务建筑等
本工法适用于坡度在 25ْ~75ْ之间的现浇钢筋混凝土结构坡屋面施工
1 采纳专用马凳,有效保证钢筋保护层厚度控制准确
2 采纳专门控制筋,保证坡面混凝土成型几何尺寸准确和构件截面厚度正确
3 大坡度屋面采纳局部双面支模,既保留了单面支模施工方便的特点又解决了双面支模混凝土下料、振捣不易的特点
4“点触式”振捣混凝土,用振捣器短时间、小面积、密间距插入混凝土直接接触坡面混凝土板底模方法振捣混凝土,保证振捣密实而混凝土不致过多坍塌
5 斜绑钢丝网,分块浇筑混凝土,钢丝网斜绑避开网下混凝土镂空形成蜂窝空洞

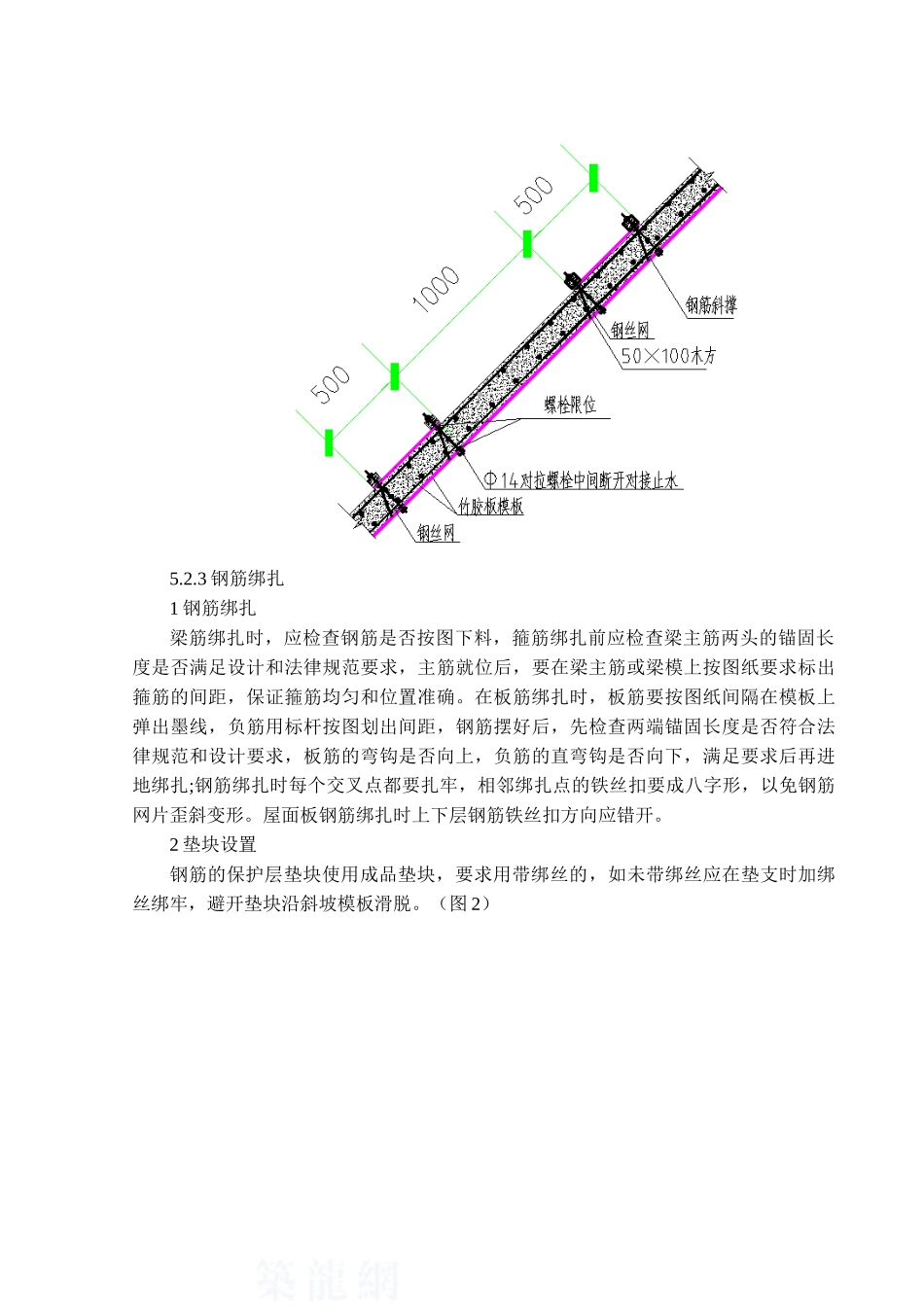

施工工艺流程及操作要点5
1 工艺流程: 清模,浇水湿模,划分浇筑带→斜绑分块钢丝网、安装浇灌位置控制筋、保护层垫块
