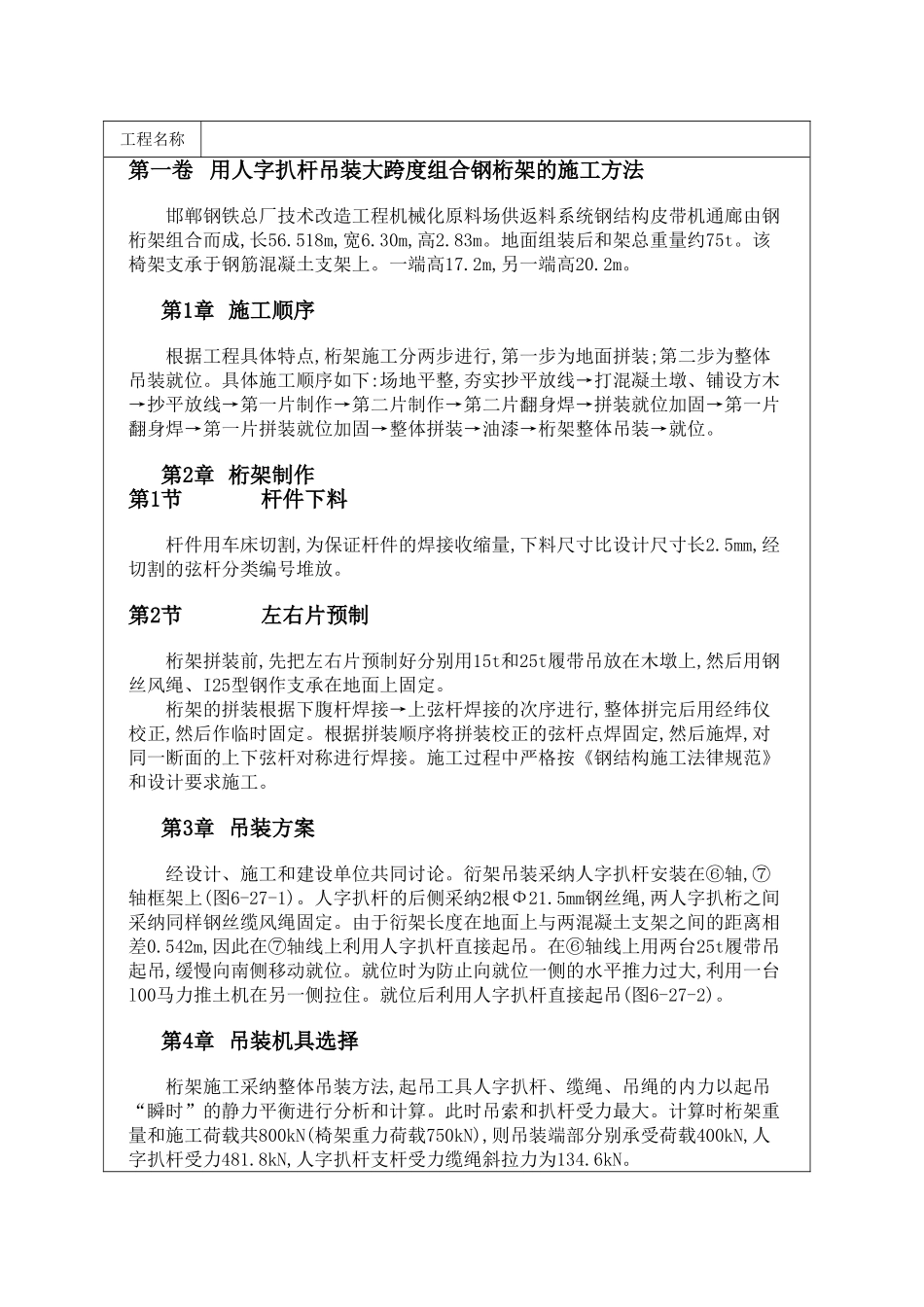

工程名称第一卷 用人字扒杆吊装大跨度组合钢桁架的施工方法邯郸钢铁总厂技术改造工程机械化原料场供返料系统钢结构皮带机通廊由钢桁架组合而成,长56
518m,宽6
30m,高2
地面组装后和架总重量约75t
该椅架支承于钢筋混凝土支架上
2m,另一端高20
第1章 施工顺序根据工程具体特点,桁架施工分两步进行,第一步为地面拼装;第二步为整体吊装就位
具体施工顺序如下:场地平整,夯实抄平放线→打混凝土墩、铺设方木→抄平放线→第一片制作→第二片制作→第二片翻身焊→拼装就位加固→第一片翻身焊→第一片拼装就位加固→整体拼装→油漆→桁架整体吊装→就位
第2章 桁架制作第1节杆件下料杆件用车床切割,为保证杆件的焊接收缩量,下料尺寸比设计尺寸长2
5mm,经切割的弦杆分类编号堆放
第2节左右片预制桁架拼装前,先把左右片预制好分别用15t和25t履带吊放在木墩上,然后用钢丝风绳、I25型钢作支承在地面上固定
桁架的拼装根据下腹杆焊接→上弦杆焊接的次序进行,整体拼完后用经纬仪校正,然后作临时固定
根据拼装顺序将拼装校正的弦杆点焊固定,然后施焊,对同一断面的上下弦杆对称进行焊接
施工过程中严格按《钢结构施工法律规范》和设计要求施工
第3章 吊装方案经设计、施工和建设单位共同讨论
衍架吊装采纳人字扒杆安装在⑥轴,⑦轴框架上(图6-27-1)
人字扒杆的后侧采纳2根Ф21
5mm钢丝绳,两人字扒桁之间采纳同样钢丝缆风绳固定
由于衍架长度在地面上与两混凝土支架之间的距离相差0
542m,因此在⑦轴线上利用人字扒杆直接起吊
在⑥轴线上用两台25t履带吊起吊,缓慢向南侧移动就位
就位时为防止向就位一侧的水平推力过大,利用一台l00马力推土机在另一侧拉住
就位后利用人字扒杆直接起吊(图6-27-2)

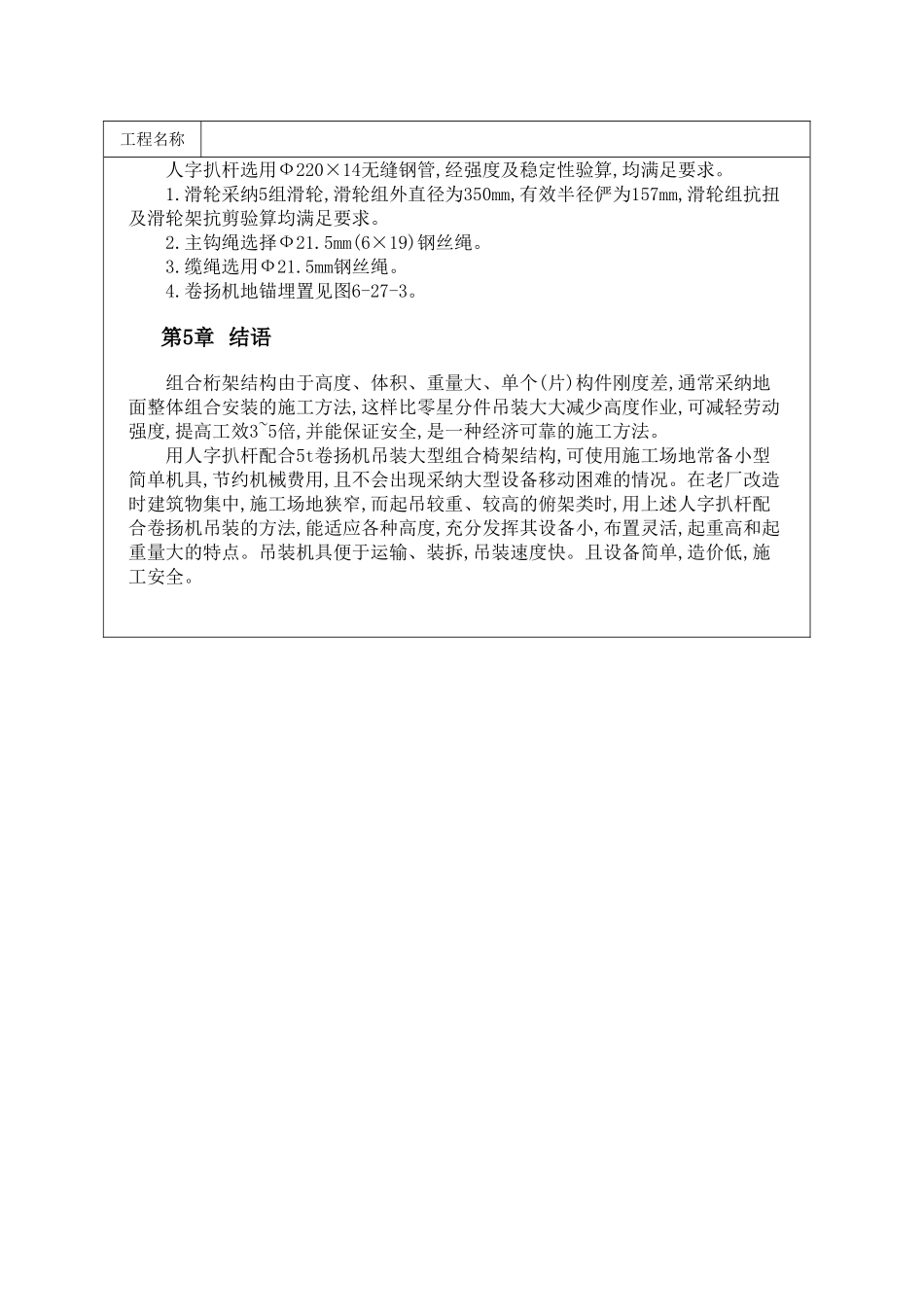

第4章 吊装机具选择桁架施工采纳整体吊装方法,起吊工具人字扒杆、缆绳、吊绳的内力以起
