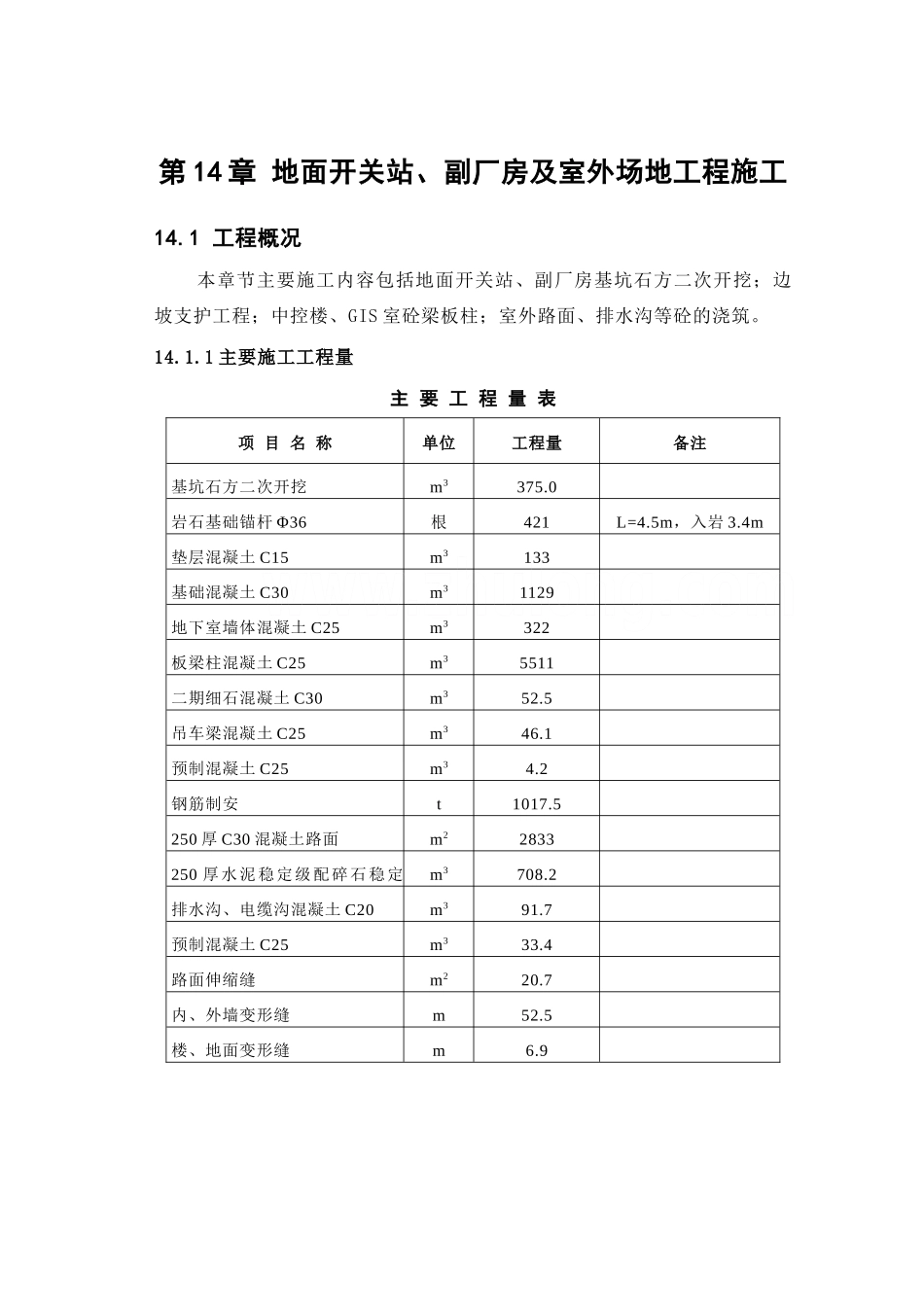

第 14 章 地面开关站、副厂房及室外场地工程施工14
1 工程概况 本章节主要施工内容包括地面开关站、副厂房基坑石方二次开挖;边坡支护工程;中控楼、GIS 室砼梁板柱;室外路面、排水沟等砼的浇筑
1 主要施工工程量主 要 工 程 量 表项 目 名 称单位工程量备注基坑石方二次开挖m3375
0岩石基础锚杆 Φ36根421L=4
5m,入岩 3
4m垫层混凝土 C15m3133基础混凝土 C30m31129地下室墙体混凝土 C25m3322板梁柱混凝土 C25m35511二期细石混凝土 C30m352
5吊车梁混凝土 C25m346
1预制混凝土 C25m34
2钢筋制安t1017
5250 厚 C30 混凝土路面m22833250 厚水泥稳定级配碎石稳定m3708
2排水沟、电缆沟混凝土 C20m391
7预制混凝土 C25m333
4路面伸缩缝m220
7内、外墙变形缝m52
5楼、地面变形缝m6

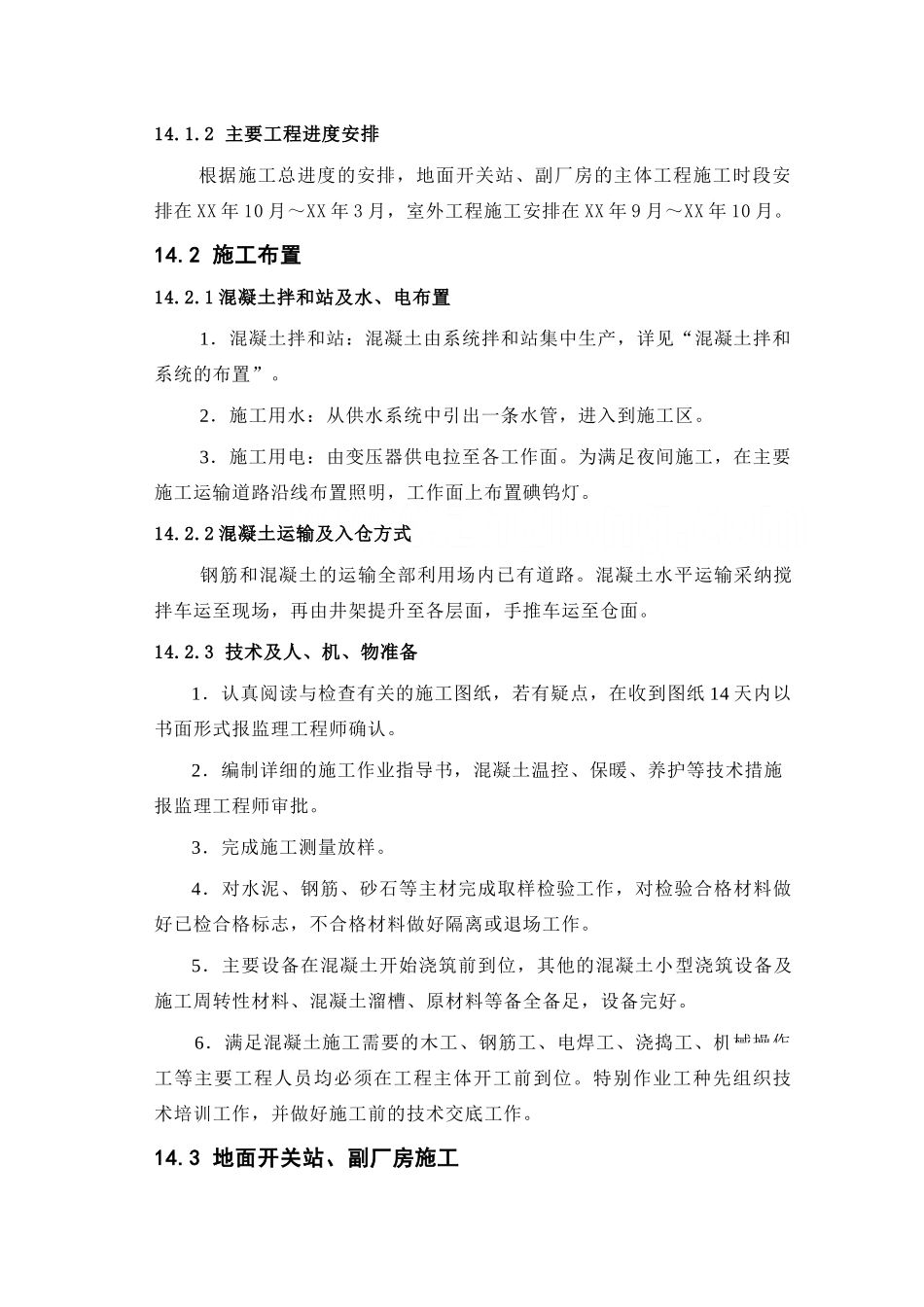

2 主要工程进度安排根据施工总进度的安排,地面开关站、副厂房的主体工程施工时段安排在 XX 年 10 月~XX 年 3 月,室外工程施工安排在 XX 年 9 月~XX 年 10 月
2 施工布置14
1 混凝土拌和站及水、电布置1.混凝土拌和站:混凝土由系统拌和站集中生产,详见“混凝土拌和系统的布置”
2.施工用水:从供水系统中引出一条水管,进入到施工区
3.施工用电:由变压器供电拉至各工作面
为满足夜间施工,在主要施工运输道路沿线布置照明,工作面上布置碘钨灯
2 混凝土运输及入仓方式钢筋和混凝土的运输全部利用场内已有道路
混凝土水平运输采纳搅拌车运至现场,再由井架提升至各层面,手推车运至仓面
3 技术及人、机、物准备1.认真阅读与检查有关的施工图纸,若有疑点,在收到图纸 14 天内以书面形式报监理工程师确认
2.编制详细的
