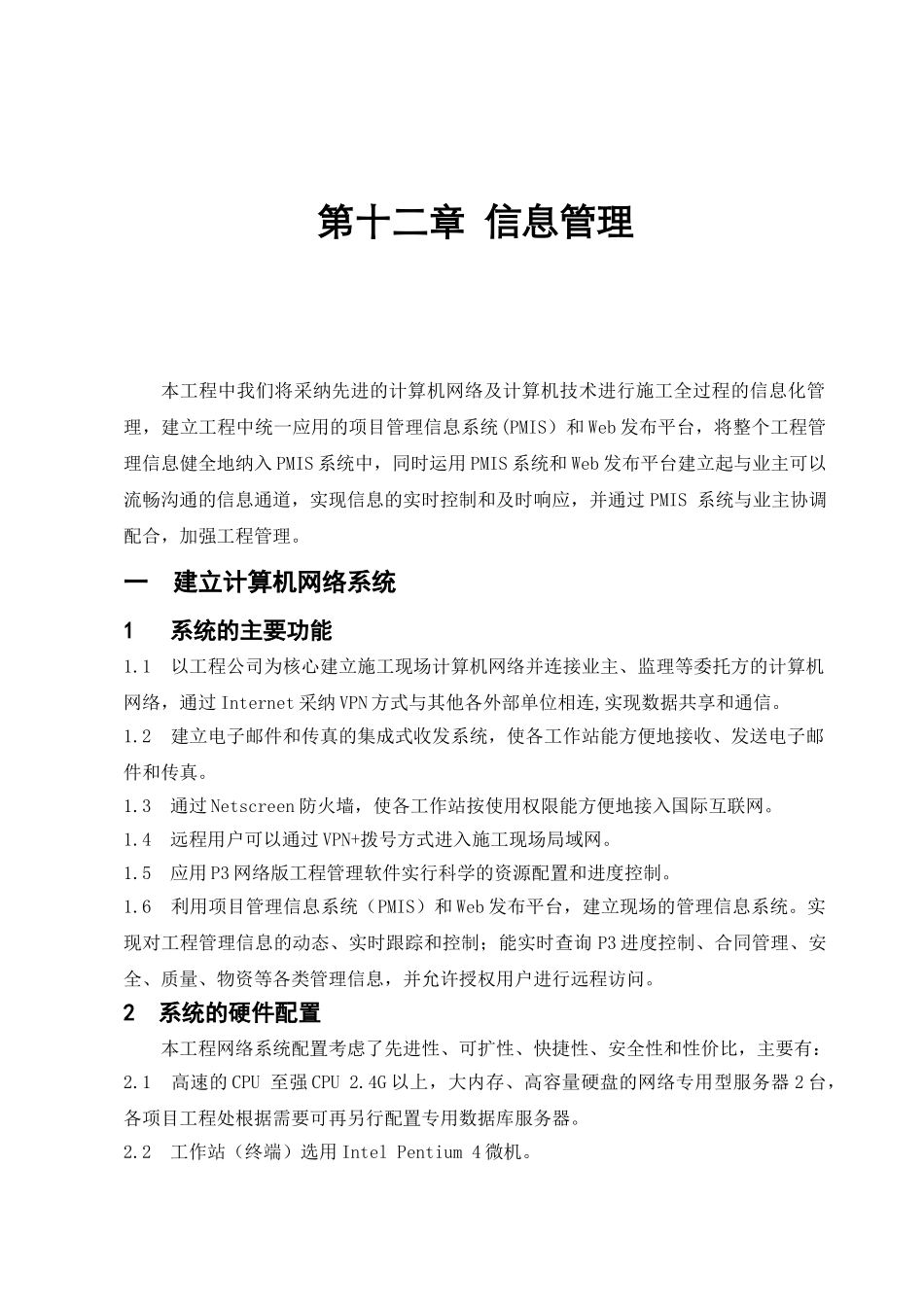

第十二章 信息管理本工程中我们将采纳先进的计算机网络及计算机技术进行施工全过程的信息化管理,建立工程中统一应用的项目管理信息系统(PMIS)和 Web 发布平台,将整个工程管理信息健全地纳入 PMIS 系统中,同时运用 PMIS 系统和 Web 发布平台建立起与业主可以流畅沟通的信息通道,实现信息的实时控制和及时响应,并通过 PMIS 系统与业主协调配合,加强工程管理
一 建立计算机网络系统1 系统的主要功能1
1 以工程公司为核心建立施工现场计算机网络并连接业主、监理等委托方的计算机网络,通过 Internet 采纳 VPN 方式与其他各外部单位相连,实现数据共享和通信
2 建立电子邮件和传真的集成式收发系统,使各工作站能方便地接收、发送电子邮件和传真
3 通过 Netscreen 防火墙,使各工作站按使用权限能方便地接入国际互联网
4 远程用户可以通过 VPN+拨号方式进入施工现场局域网
5 应用 P3 网络版工程管理软件实行科学的资源配置和进度控制
6 利用项目管理信息系统(PMIS)和 Web 发布平台,建立现场的管理信息系统
实现对工程管理信息的动态、实时跟踪和控制;能实时查询 P3 进度控制、合同管理、安全、质量、物资等各类管理信息,并允许授权用户进行远程访问
2 系统的硬件配置本工程网络系统配置考虑了先进性、可扩性、快捷性、安全性和性价比,主要有:2
1 高速的 CPU 至强 CPU 2
4G 以上,大内存、高容量硬盘的网络专用型服务器 2 台,各项目工程处根据需要可再另行配置专用数据库服务器
2 工作站(终端)选用 Intel Pentium 4 微机
3 中心交换机选用 Cisco 3550 系列交换机;桌面交换机选用 Cisco 2950 系列交换机;网卡采纳 100M RJ45 口高速网卡,连接线采纳非屏蔽五类双绞线
