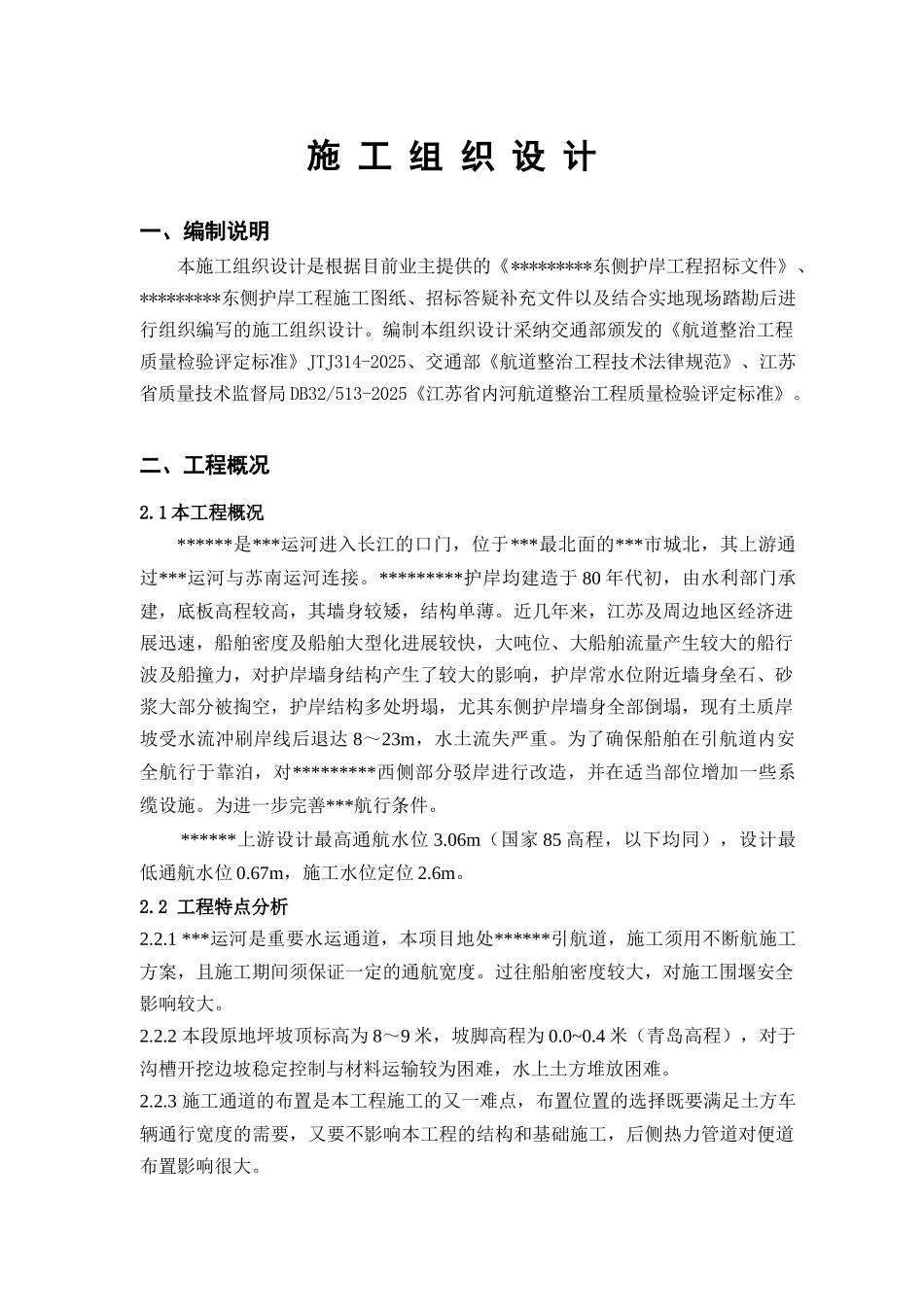

施 工 组 织 设 计一、编制说明本施工组织设计是根据目前业主提供的《*********东侧护岸工程招标文件》、*********东侧护岸工程施工图纸、招标答疑补充文件以及结合实地现场踏勘后进行组织编写的施工组织设计。编制本组织设计采纳交通部颁发的《航道整治工程质量检验评定标准》JTJ314-2025、交通部《航道整治工程技术法律规范》、江苏省质量技术监督局 DB32/513-2025《江苏省内河航道整治工程质量检验评定标准》。二、工程概况2.1 本工程概况******是***运河进入长江的口门,位于***最北面的***市城北,其上游通过***运河与苏南运河连接。*********护岸均建造于 80 年代初,由水利部门承建,底板高程较高,其墙身较矮,结构单薄。近几年来,江苏及周边地区经济进展迅速,船舶密度及船舶大型化进展较快,大吨位、大船舶流量产生较大的船行波及船撞力,对护岸墙身结构产生了较大的影响,护岸常水位附近墙身垒石、砂浆大部分被掏空,护岸结构多处坍塌,尤其东侧护岸墙身全部倒塌,现有土质岸坡受水流冲刷岸线后退达 8~23m,水土流失严重。为了确保船舶在引航道内安全航行于靠泊,对*********西侧部分驳岸进行改造,并在适当部位增加一些系缆设施。为进一步完善***航行条件。******上游设计最高通航水位 3.06m(国家 85 高程,以下均同),设计最低通航水位 0.67m,施工水位定位 2.6m。2.2 工程特点分析2.2.1 ***运河是重要水运通道,本项目地处******引航道,施工须用不断航施工方案,且施工期间须保证一定的通航宽度。过往船舶密度较大,对施工围堰安全影响较大。2.2.2 本段原地坪坡顶标高为 8~9 米,坡脚高程为 0.0~0.4 米(青岛高程),对于沟槽开挖边坡稳定控制与材料运输较为困难,水上土方堆放困难。2.2.3 施工通道的布置是本工程施工的又一难点,布置位置的选择既要满足土方车辆通行宽度的需要,又要不影响本工程的结构和基础施工,后侧热力管道对便道布置影响很大。2.3 主要工程量序号主要项目名称单位数量1水上土方m3275002水下土方m3320003C20 砼 基础m33343.24C15 浆砌块石m311670.25C25 砼压顶m3411.96碎石垫层m31768.27C25 砼贴面m31008.58小木桩(3m、5.5m)根70562.4 施工工期计划工期:2025 年 8 月开工,2025 年 1 月底完工。三、施工准备工作计划3.1 组织准备公司根据本工程特点成立 JYCZ-1 标项目经理部,所有项目管理人员均入住项目部。3.2 技术准备项目经理部接到业主提供的施工详图...
