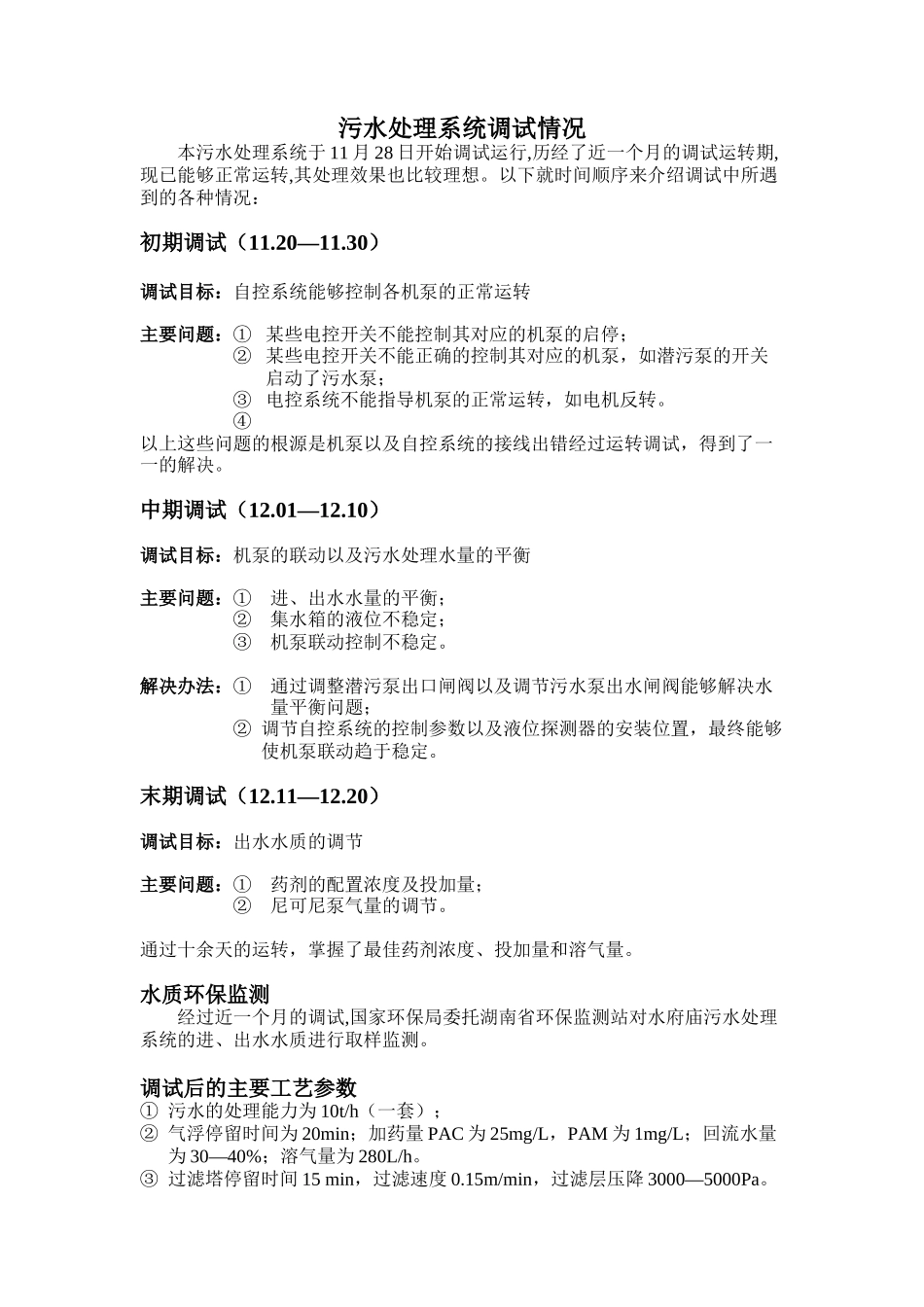

污水处理系统调试情况本污水处理系统于 11 月 28 日开始调试运行,历经了近一个月的调试运转期,现已能够正常运转,其处理效果也比较理想。以下就时间顺序来介绍调试中所遇到的各种情况:初期调试(11.20—11.30)调试目标:自控系统能够控制各机泵的正常运转主要问题:① 某些电控开关不能控制其对应的机泵的启停;② 某些电控开关不能正确的控制其对应的机泵,如潜污泵的开关 启动了污水泵;③ 电控系统不能指导机泵的正常运转,如电机反转。④以上这些问题的根源是机泵以及自控系统的接线出错经过运转调试,得到了一一的解决。中期调试(12.01—12.10)调试目标:机泵的联动以及污水处理水量的平衡主要问题:① 进、出水水量的平衡;②集水箱的液位不稳定;③机泵联动控制不稳定。解决办法:① 通过调整潜污泵出口闸阀以及调节污水泵出水闸阀能够解决水量平衡问题;② 调节自控系统的控制参数以及液位探测器的安装位置,最终能够使机泵联动趋于稳定。末期调试(12.11—12.20)调试目标:出水水质的调节主要问题:① 药剂的配置浓度及投加量;②尼可尼泵气量的调节。通过十余天的运转,掌握了最佳药剂浓度、投加量和溶气量。水质环保监测经过近一个月的调试,国家环保局委托湖南省环保监测站对水府庙污水处理系统的进、出水水质进行取样监测。调试后的主要工艺参数① 污水的处理能力为 10t/h(一套);② 气浮停留时间为 20min;加药量 PAC 为 25mg/L,PAM 为 1mg/L;回流水量为 30—40%;溶气量为 280L/h。③ 过滤塔停留时间 15 min,过滤速度 0.15m/min,过滤层压降 3000—5000Pa。
