技 术 交 底 记 录工程名称交底日期2013 年 5 月 3日施工单位分项工程名称钢筋工程交底提要主体结构钢筋工程技术交底交底内容:主体结构钢筋工程技术交底一、施工准备1
1 技术准备:施工方案已批准;1
2 设备准备:无齿锯、弯曲机、调直机套丝机和切断机到位
3 人员准备:钢筋加工及安装工人 90 名(各楼号可根据需求增减人员)
4 施工条件:紧前分项工程完成并通过验收;双层楼板钢筋马镫,定型塑料卡,加工成型的钢筋必须符合配料单的规格、尺寸、数量等
二、施工方法 2
1 钢筋安装 2

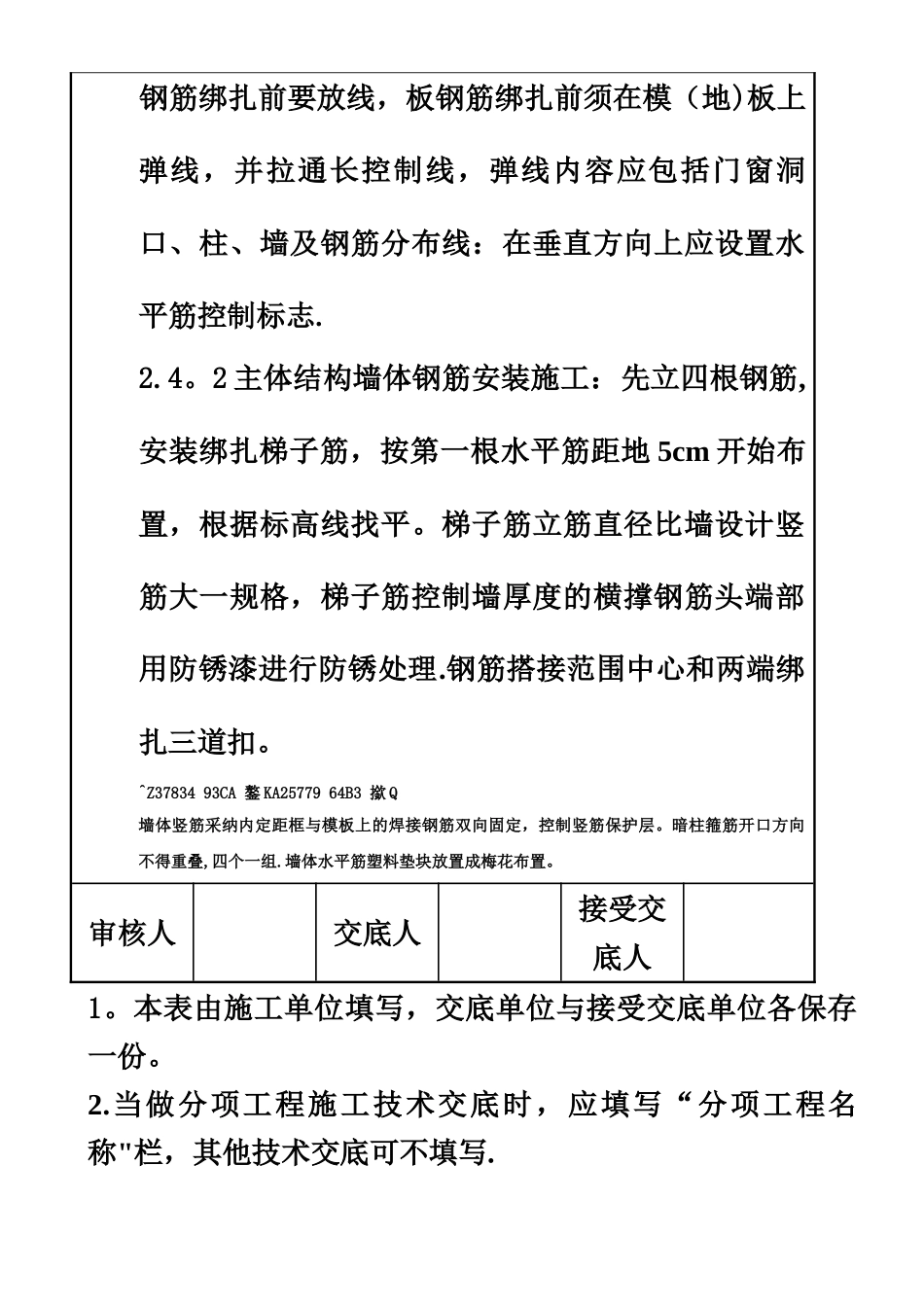

1 安装绑扎前的准备工作 钢筋绑扎前要放线,板钢筋绑扎前须在模(地)板上弹线,并拉通长控制线,弹线内容应包括门窗洞口、柱、墙及钢筋分布线:在垂直方向上应设置水平筋控制标志
2 主体结构墙体钢筋安装施工:先立四根钢筋,安装绑扎梯子筋,按第一根水平筋距地 5cm 开始布置,根据标高线找平
梯子筋立筋直径比墙设计竖筋大一规格,梯子筋控制墙厚度的横撑钢筋头端部用防锈漆进行防锈处理
钢筋搭接范围中心和两端绑扎三道扣
^Z37834 93CA 鏊 KA25779 64B3 撳 Q墙体竖筋采纳内定距框与模板上的焊接钢筋双向固定,控制竖筋保护层
暗柱箍筋开口方向不得重叠,四个一组
墙体水平筋塑料垫块放置成梅花布置
审核人交底人接受交底人1
本表由施工单位填写,交底单位与接受交底单位各保存一份
当做分项工程施工技术交底时,应填写“分项工程名称"栏,其他技术交底可不填写
技 术 交 底 记 录工程名称交底日期2013 年 5 月 3日施工单位分项工程名称钢筋工程交底提要主体结构钢筋工程技术交底2

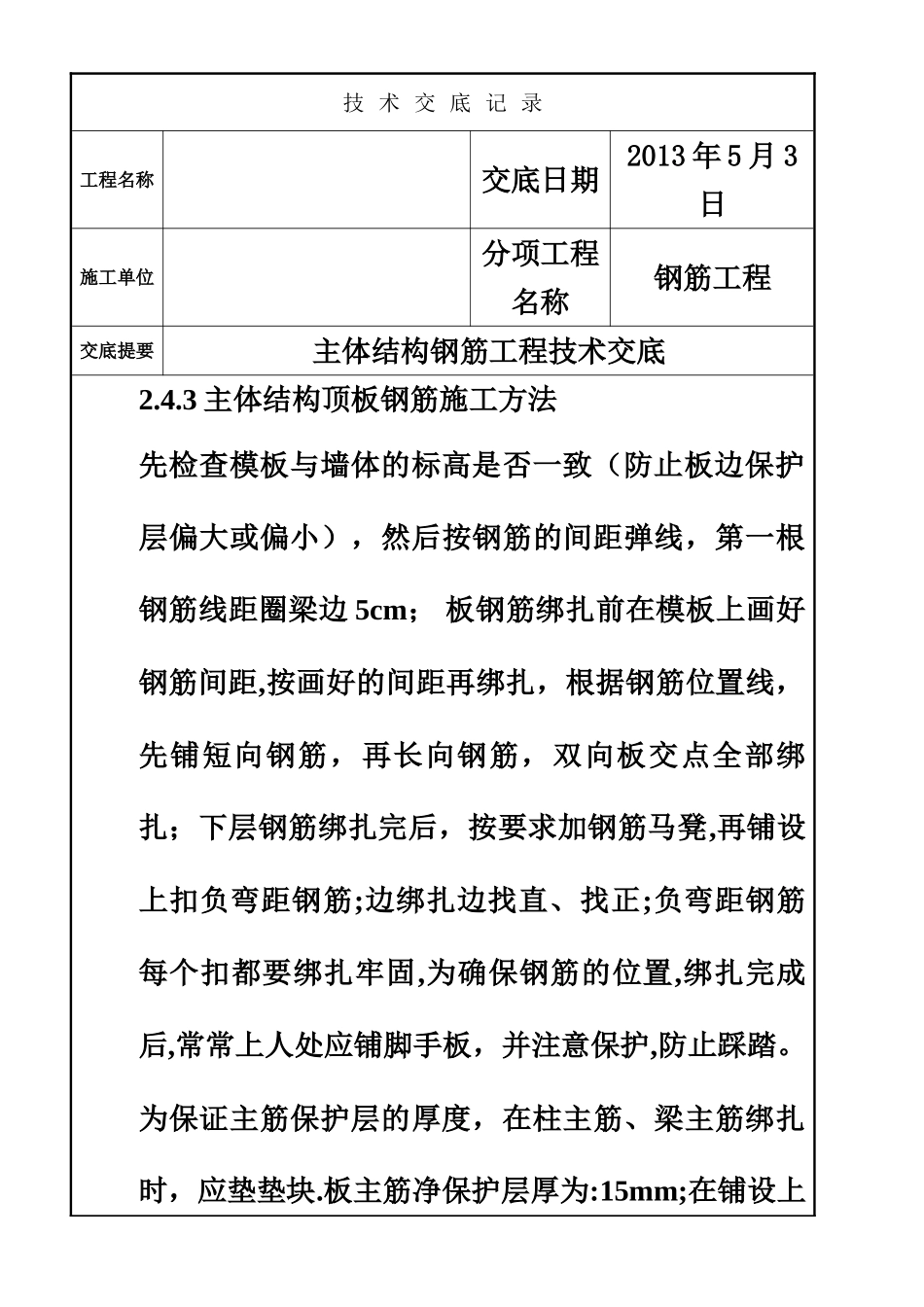

3 主体结构顶板钢筋施工方法先检查模板与墙体的标高是否一致(防止板边保护层偏大或偏小),然后按钢筋的间距弹线,第一根钢筋线距圈梁边 5cm; 板钢筋绑扎前在模板上画好钢筋间距,按画好的间距
