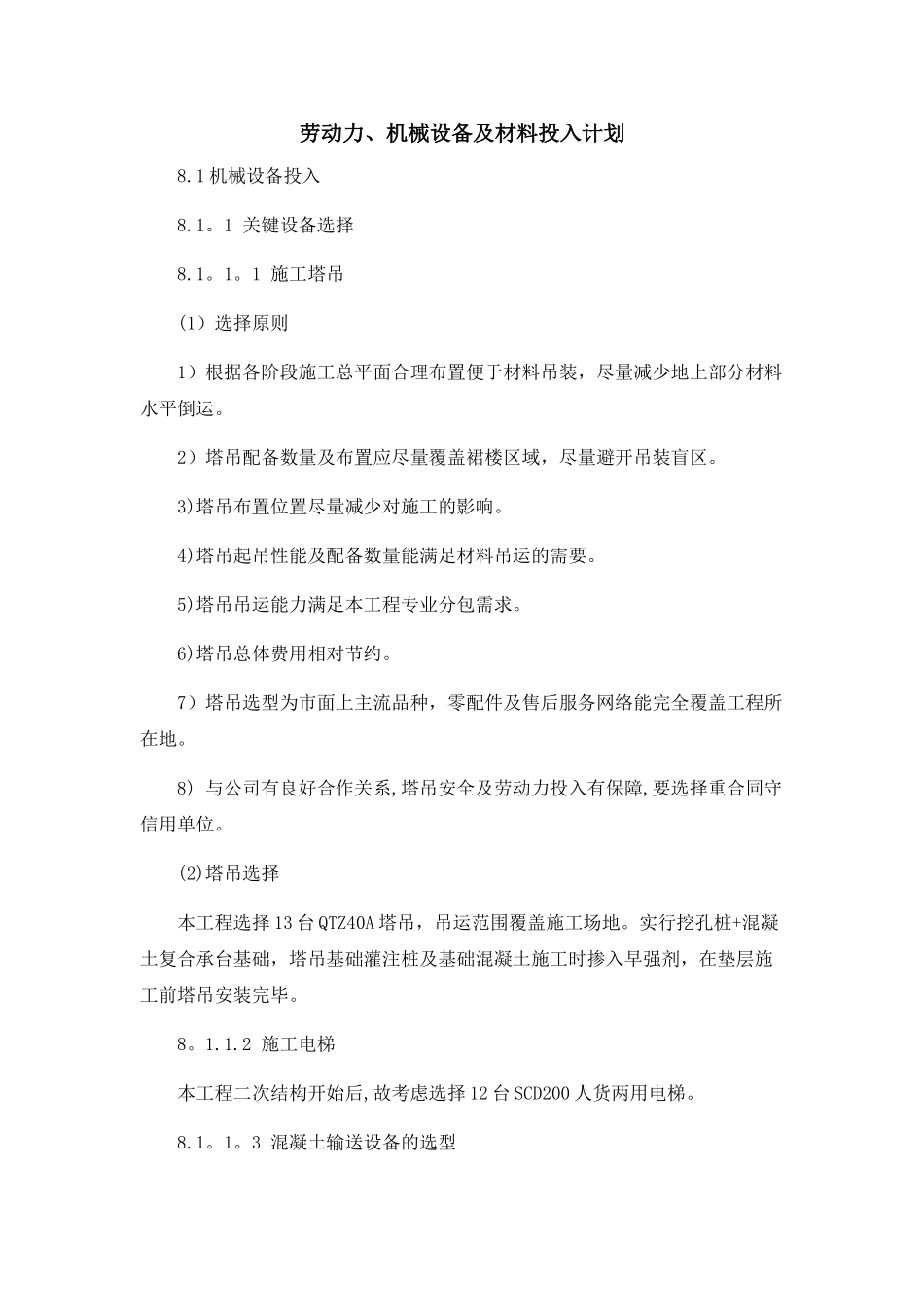

劳动力、机械设备及材料投入计划8
1 机械设备投入8
1 关键设备选择8
1 施工塔吊(1)选择原则1)根据各阶段施工总平面合理布置便于材料吊装,尽量减少地上部分材料水平倒运
2)塔吊配备数量及布置应尽量覆盖裙楼区域,尽量避开吊装盲区
3)塔吊布置位置尽量减少对施工的影响
4)塔吊起吊性能及配备数量能满足材料吊运的需要
5)塔吊吊运能力满足本工程专业分包需求
6)塔吊总体费用相对节约
7)塔吊选型为市面上主流品种,零配件及售后服务网络能完全覆盖工程所在地
8) 与公司有良好合作关系,塔吊安全及劳动力投入有保障,要选择重合同守信用单位
(2)塔吊选择本工程选择 13 台 QTZ40A 塔吊,吊运范围覆盖施工场地
实行挖孔桩+混凝土复合承台基础,塔吊基础灌注桩及基础混凝土施工时掺入早强剂,在垫层施工前塔吊安装完毕
2 施工电梯本工程二次结构开始后,故考虑选择 12 台 SCD200 人货两用电梯
3 混凝土输送设备的选型(1)混凝土输送泵机械施工时各采纳 SY5392THB 型 42 米臂长的汽车泵浇筑

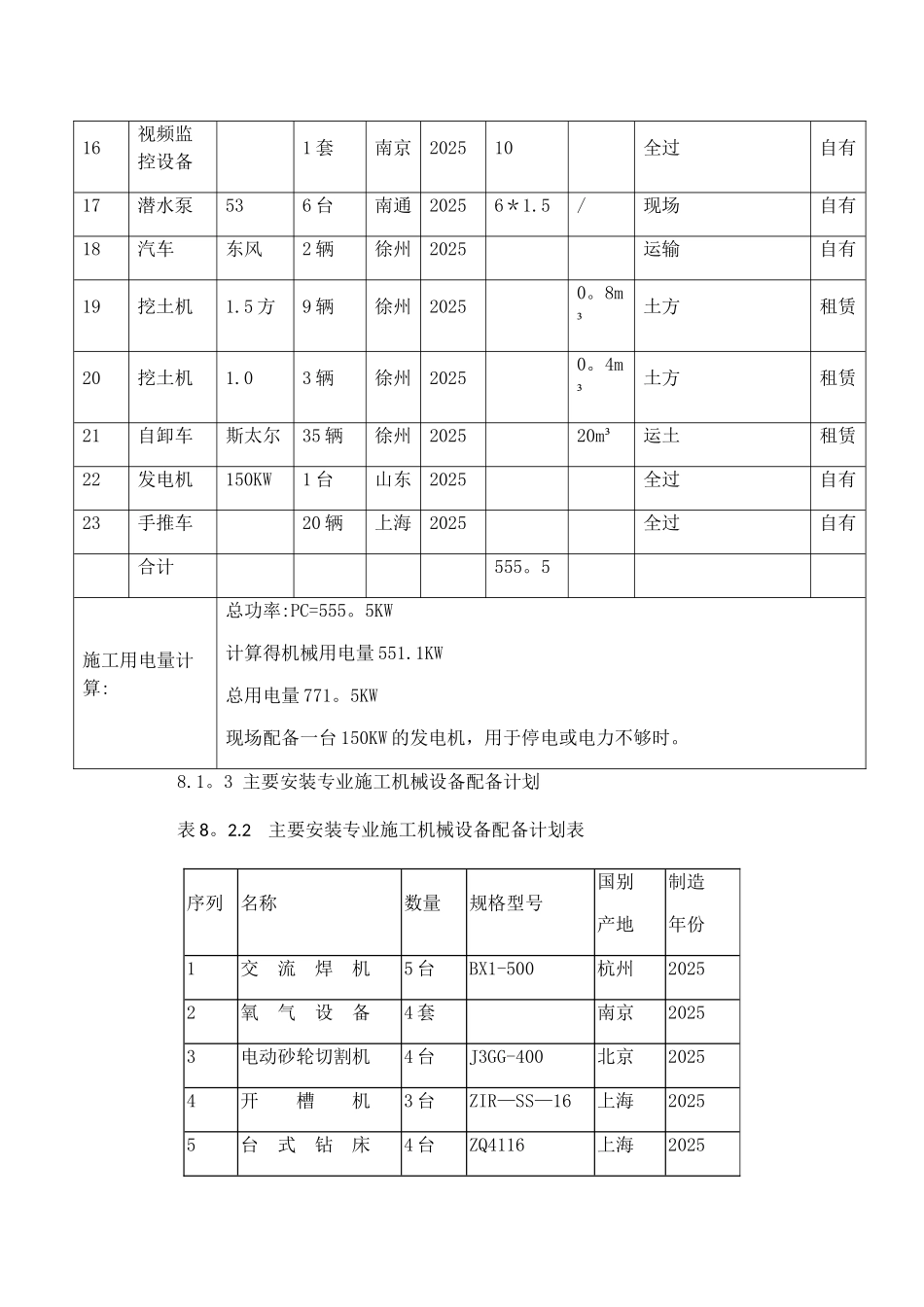

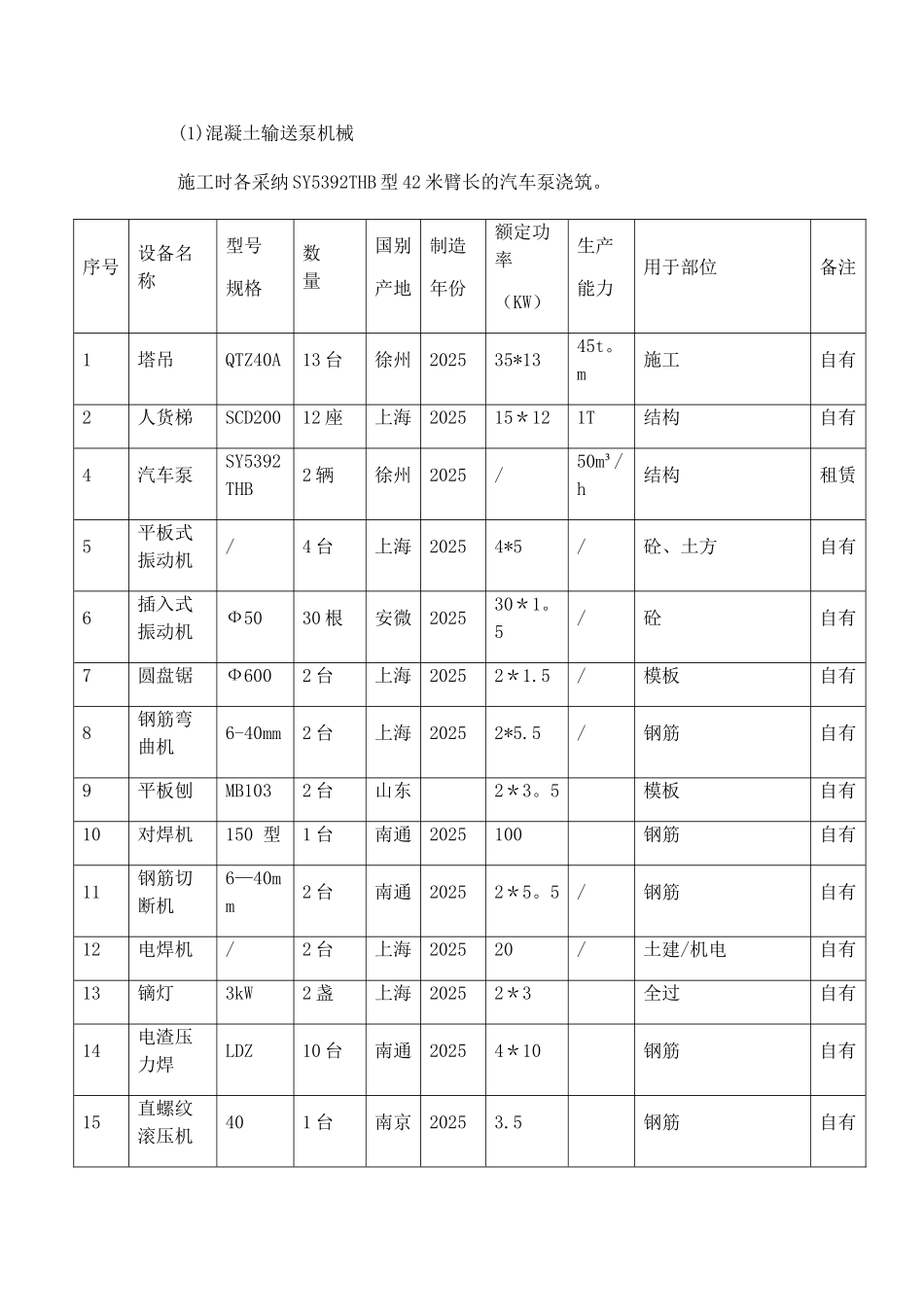

序号设备名称型号规格数 量国别产地制造年份额定功率(KW)生产能力用于部位备注1塔吊QTZ40A13 台徐州202535*1345t
m施工自有2人货梯SCD20012 座上海202515*121T结构自有4汽车泵SY5392THB2 辆徐州2025/50m³/h结构租赁5平板式振动机/4 台上海20254*5/砼、土方自有6插入式振动机Ф5030 根安微202530*1
5/砼自有7圆盘锯Ф6002 台上海20252*1
5/模板自有8钢筋弯曲机6-40mm2 台上海20252*5
5/钢筋自有9平板刨MB1032 台山东2*3
5模板自有10对焊机150 型1 台南通2025100钢筋自有11钢筋切断机6—40mm2 台南通20252*5
