《项目成本后期评估》编制作业指引编号:NBVK/QP/PR021版号:A/0页码:第1页共4页《项目成本后期评估》编制作业指引编制日期审核日期批准日期流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位成本管理部流程涉及职位数目修订记录日期修订状态修改内容修改人审核人批准人《项目成本后期评估》编制作业指引编号:NBVK/QP/PR021版号:A/0页码:第2页共4页第3页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共4页1

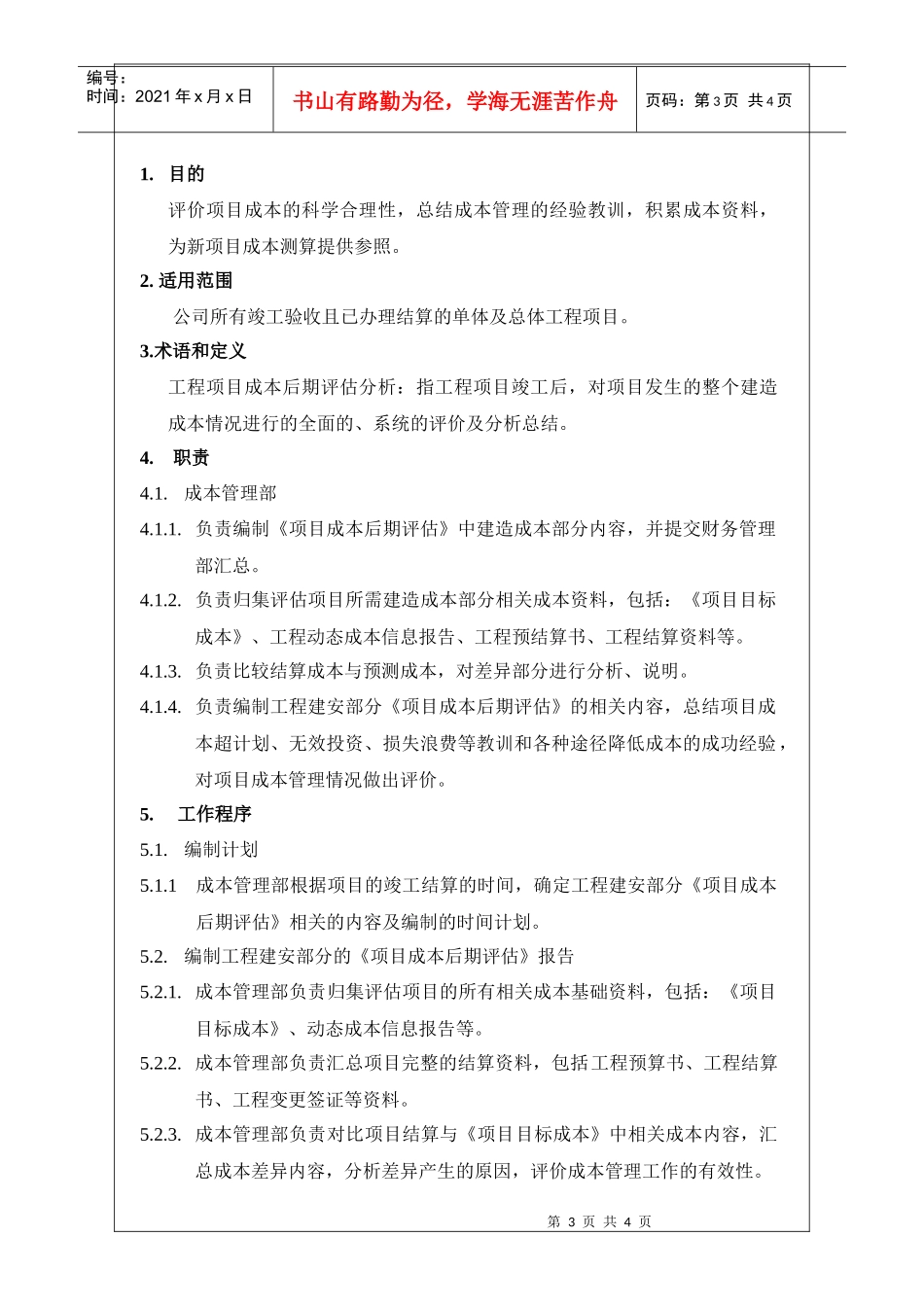

目的评价项目成本的科学合理性,总结成本管理的经验教训,积累成本资料,为新项目成本测算提供参照
适用范围公司所有竣工验收且已办理结算的单体及总体工程项目
术语和定义工程项目成本后期评估分析:指工程项目竣工后,对项目发生的整个建造成本情况进行的全面的、系统的评价及分析总结
成本管理部4
负责编制《项目成本后期评估》中建造成本部分内容,并提交财务管理部汇总
负责归集评估项目所需建造成本部分相关成本资料,包括:《项目目标成本》、工程动态成本信息报告、工程预结算书、工程结算资料等
负责比较结算成本与预测成本,对差异部分进行分析、说明
负责编制工程建安部分《项目成本后期评估》的相关内容,总结项目成本超计划、无效投资、损失浪费等教训和各种途径降低成本的成功经验,对项目成本管理情况做出评价
1成本管理部根据项目的竣工结算的时间,确定工程建安部分《项目成本后期评估》相关的内容及编制的时间计划
编制工程建安部分的《项目成本后期评估》报告5
成本管理部负责归集评估项目的所有相关成本基础资料,包括:《项目目标成本》、动态成本信息报告等
成本管理部负责汇总项目完整的结算资料,包括工程预算书、工程结算书、工程变
