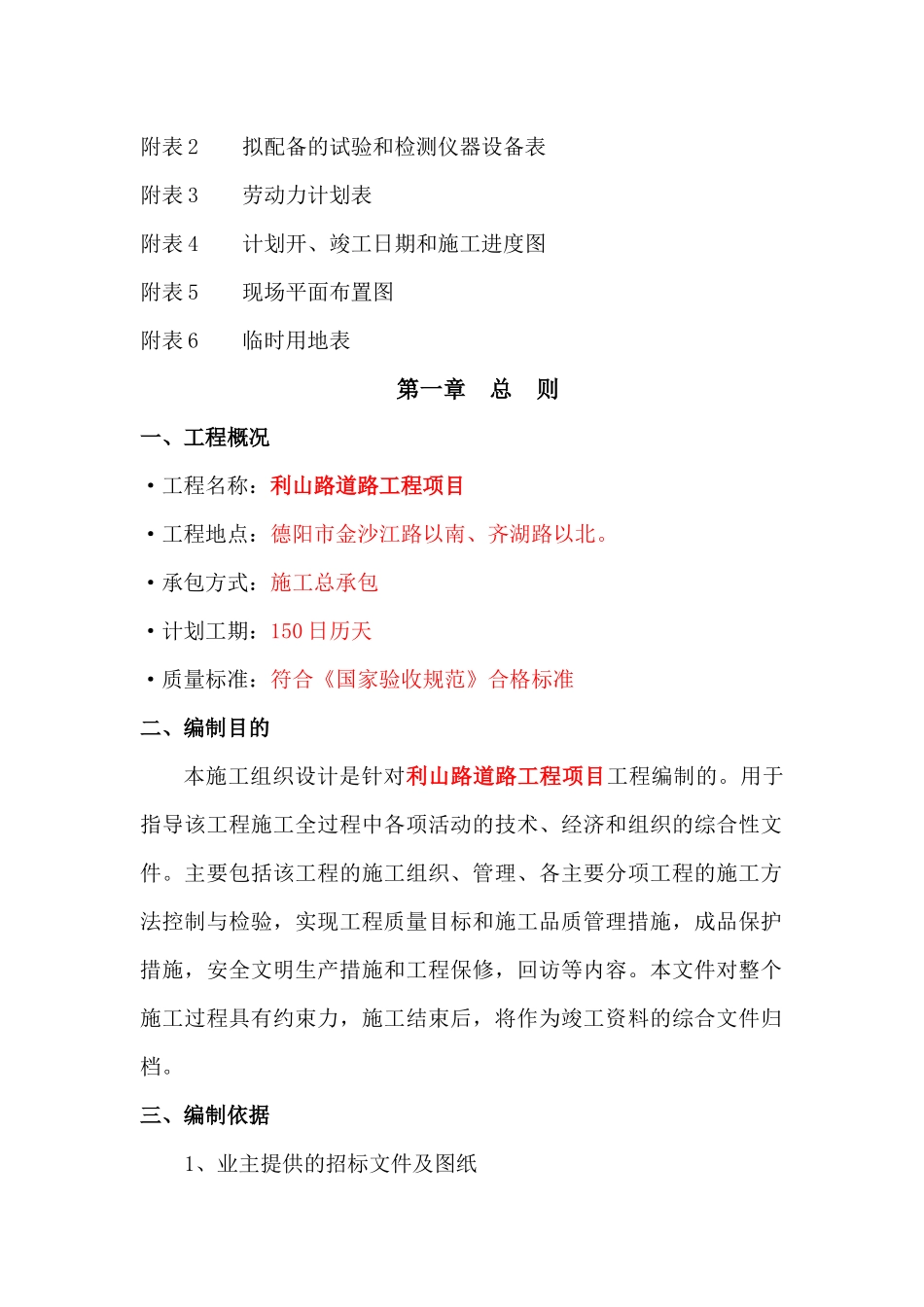

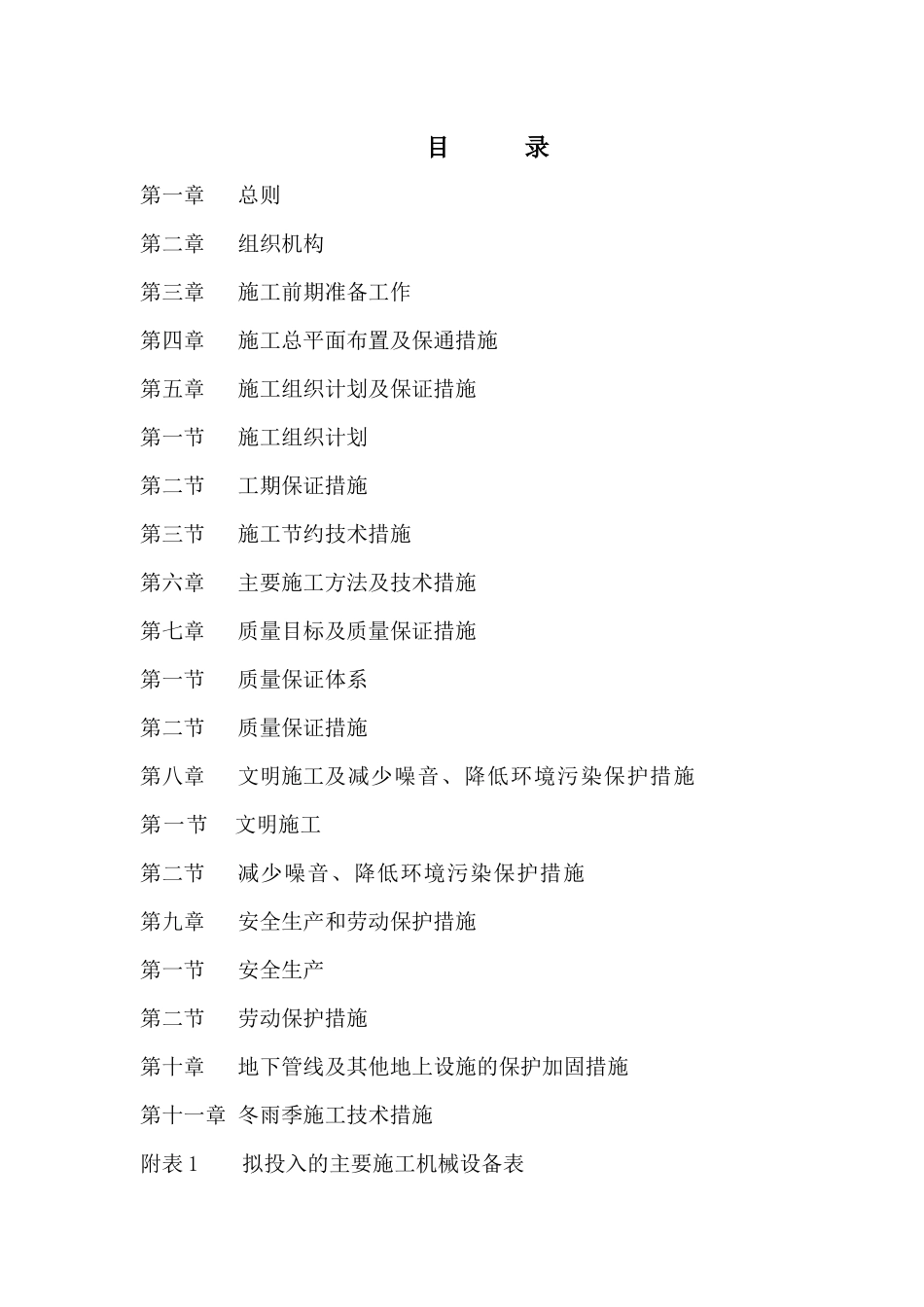

目录第一章总则第二章组织机构第三章施工前期准备工作第四章施工总平面布置及保通措施第五章施工组织计划及保证措施第一节施工组织计划第二节工期保证措施第三节施工节约技术措施第六章主要施工方法及技术措施第七章质量目标及质量保证措施第一节质量保证体系第二节质量保证措施第八章文明施工及减少噪音、降低环境污染保护措施第一节文明施工第二节减少噪音、降低环境污染保护措施第九章安全生产和劳动保护措施第一节安全生产第二节劳动保护措施第十章地下管线及其他地上设施的保护加固措施第十一章冬雨季施工技术措施附表1拟投入的主要施工机械设备表附表2拟配备的试验和检测仪器设备表附表3劳动力计划表附表4计划开、竣工日期和施工进度图附表5现场平面布置图附表6临时用地表第一章总则一、工程概况·工程名称:利山路道路工程项目·工程地点:德阳市金沙江路以南、齐湖路以北
·承包方式:施工总承包·计划工期:150日历天·质量标准:符合《国家验收规范》合格标准二、编制目的本施工组织设计是针对利山路道路工程项目工程编制的
用于指导该工程施工全过程中各项活动的技术、经济和组织的综合性文件
主要包括该工程的施工组织、管理、各主要分项工程的施工方法控制与检验,实现工程质量目标和施工品质管理措施,成品保护措施,安全文明生产措施和工程保修,回访等内容
本文件对整个施工过程具有约束力,施工结束后,将作为竣工资料的综合文件归档

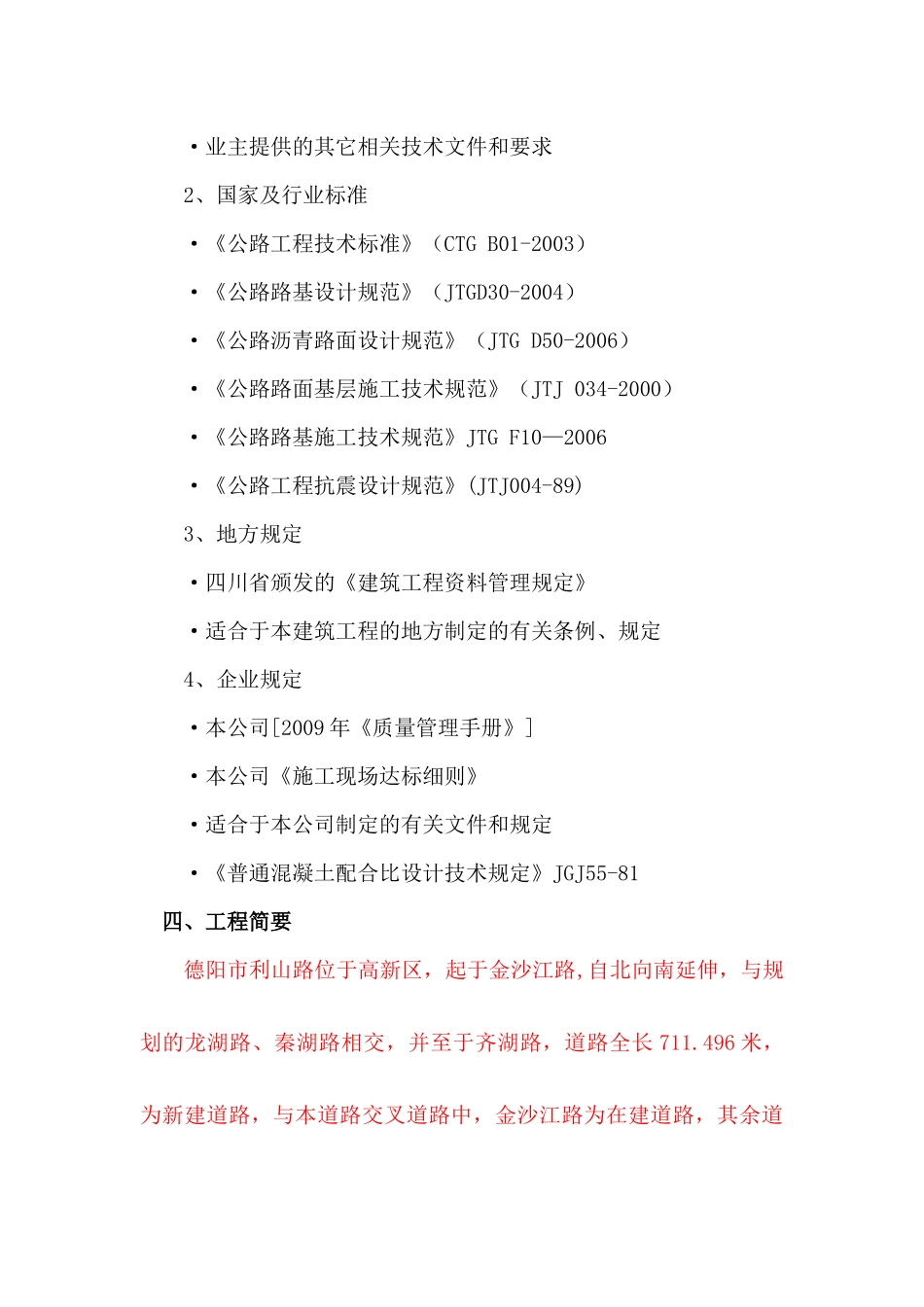

三、编制依据1、业主提供的招标文件及图纸·业主提供的其它相关技术文件和要求2、国家及行业标准·《公路工程技术标准》(CTGB01-2003)·《公路路基设计规范》(JTGD30-2004)·《公路沥青路面设计规范》(JTGD50-2006)·《公路路面基层施工技术规范》(JTJ034-2000)·《公路路基施工技术规范》JTGF10—2006·《公路工程抗震设计规范》(JTJ004-89)3、地方规定·四川省颁发的《建
