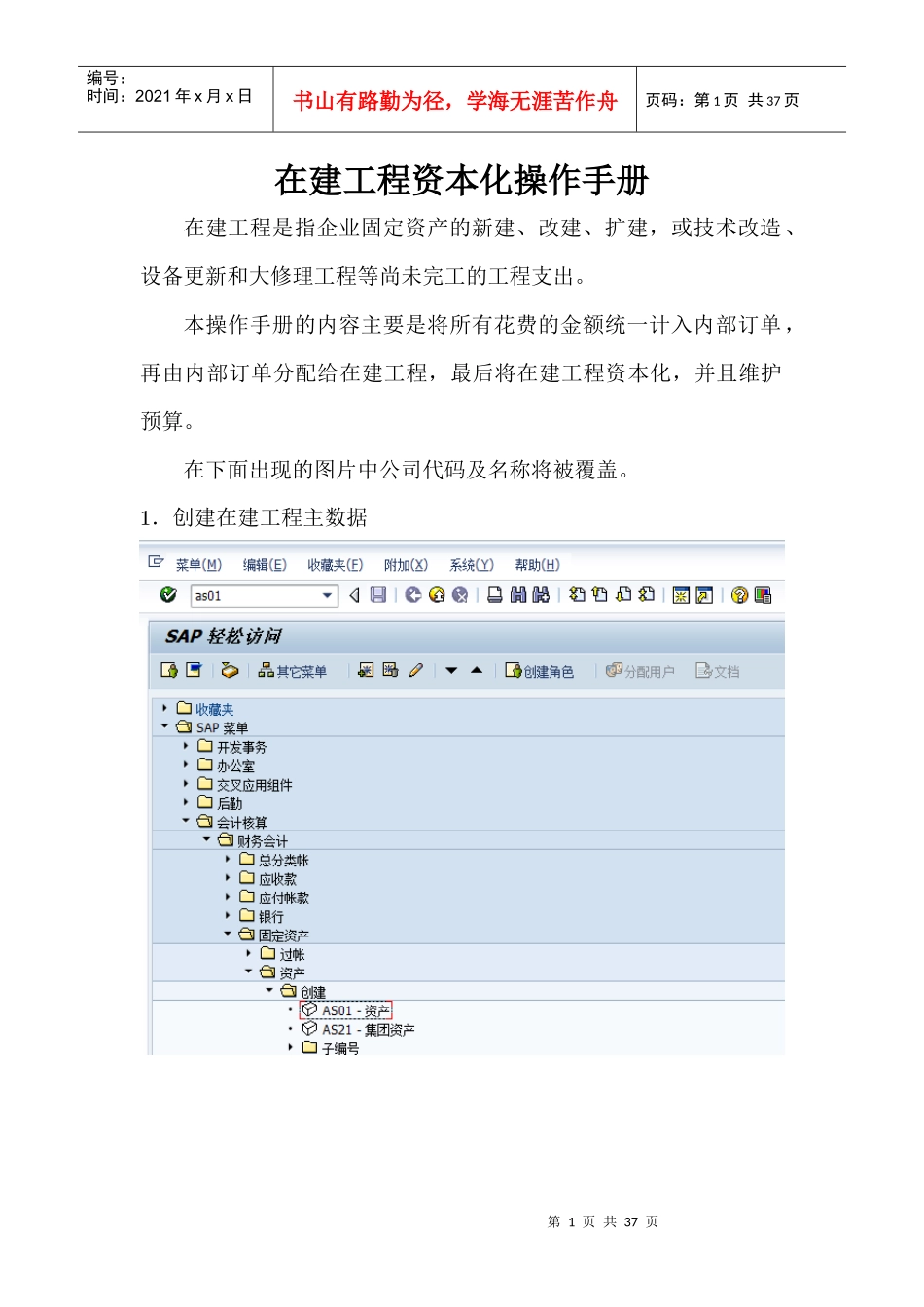

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页在建工程资本化操作手册在建工程是指企业固定资产的新建、改建、扩建,或技术改造、设备更新和大修理工程等尚未完工的工程支出
本操作手册的内容主要是将所有花费的金额统一计入内部订单,再由内部订单分配给在建工程,最后将在建工程资本化,并且维护预算
在下面出现的图片中公司代码及名称将被覆盖

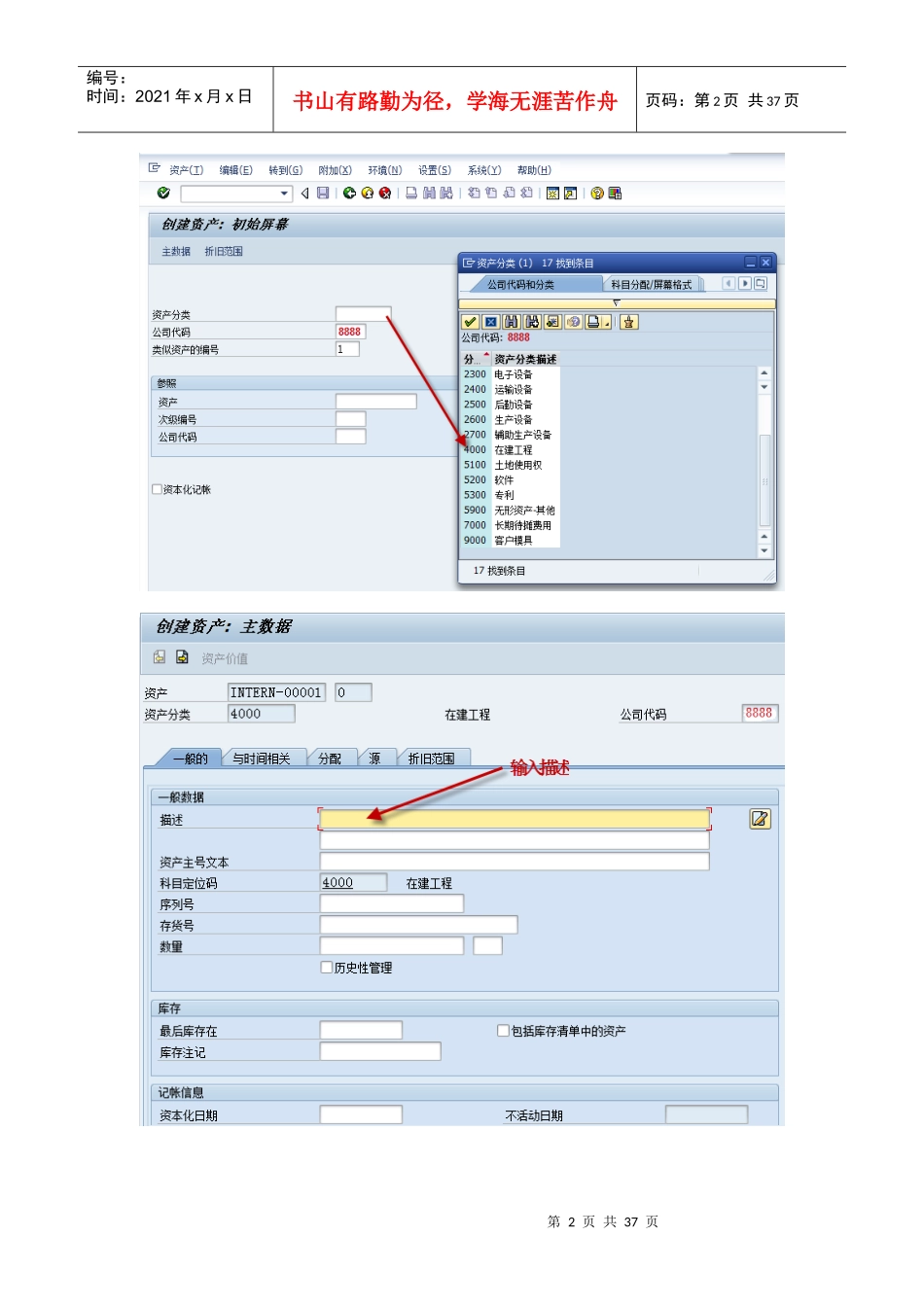

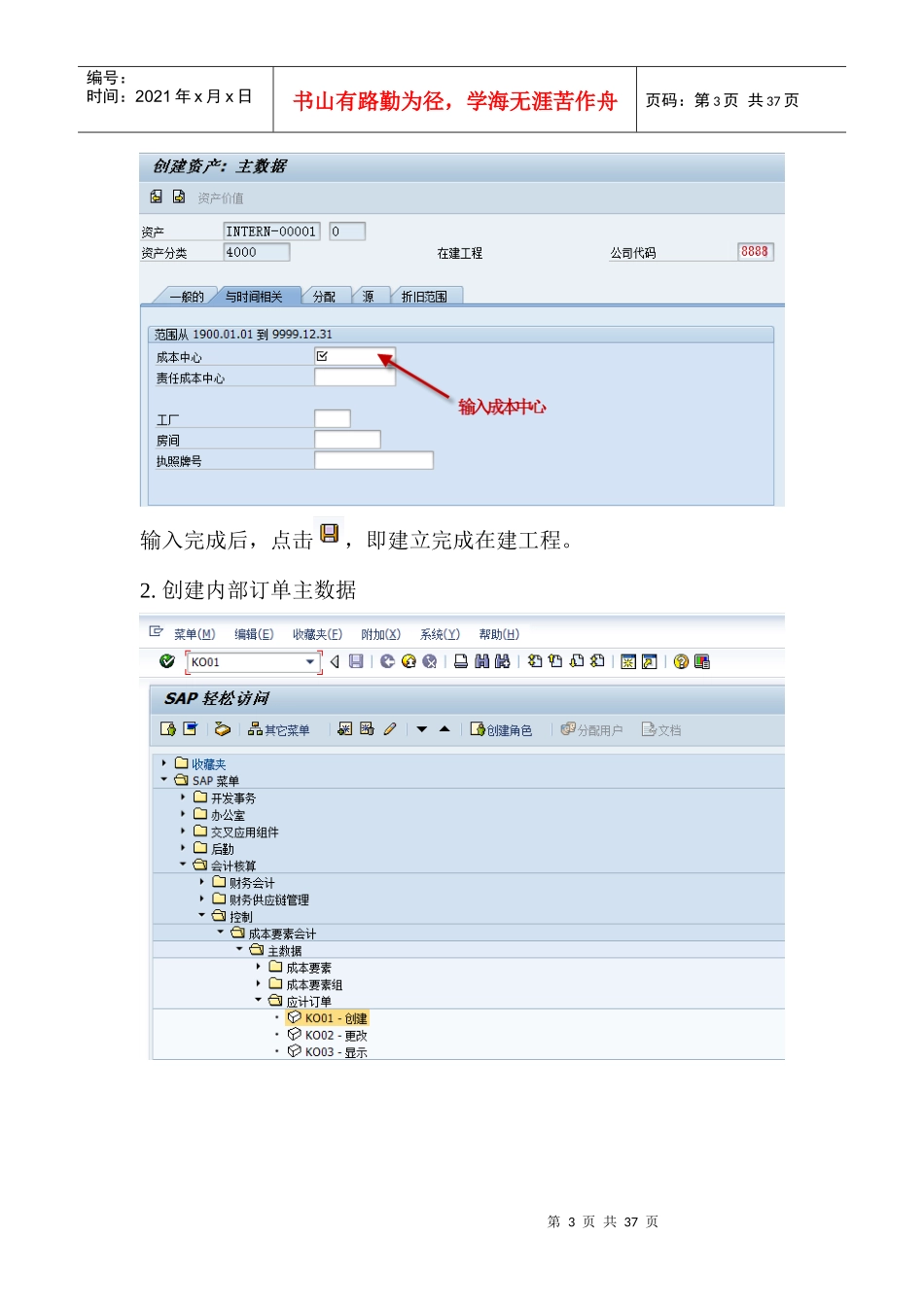

1.创建在建工程主数据第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页第3页共37页第2页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共37页输入完成后,点击,即建立完成在建工程
创建内部订单主数据第4页共37页第3页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共37页输入公司代码、工厂、利润中心,点击
第5页共37页第4页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共37页选中类,结算接收方选择新建的在建工程,然后回车即可,最后保存
创建基金中心主数据第6页共37页第5页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共37页完成后,点击
维护预算控制规则第7页共37页第6页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共37页输入派生策略,一般为公司代码
第8页共37页第7页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第8页共37页5
输入预算金额第9页共37页第8页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第9页共37页进入页面后,输入财务管理范围和格式变式,格式变式一般SAP004
第10页共3
