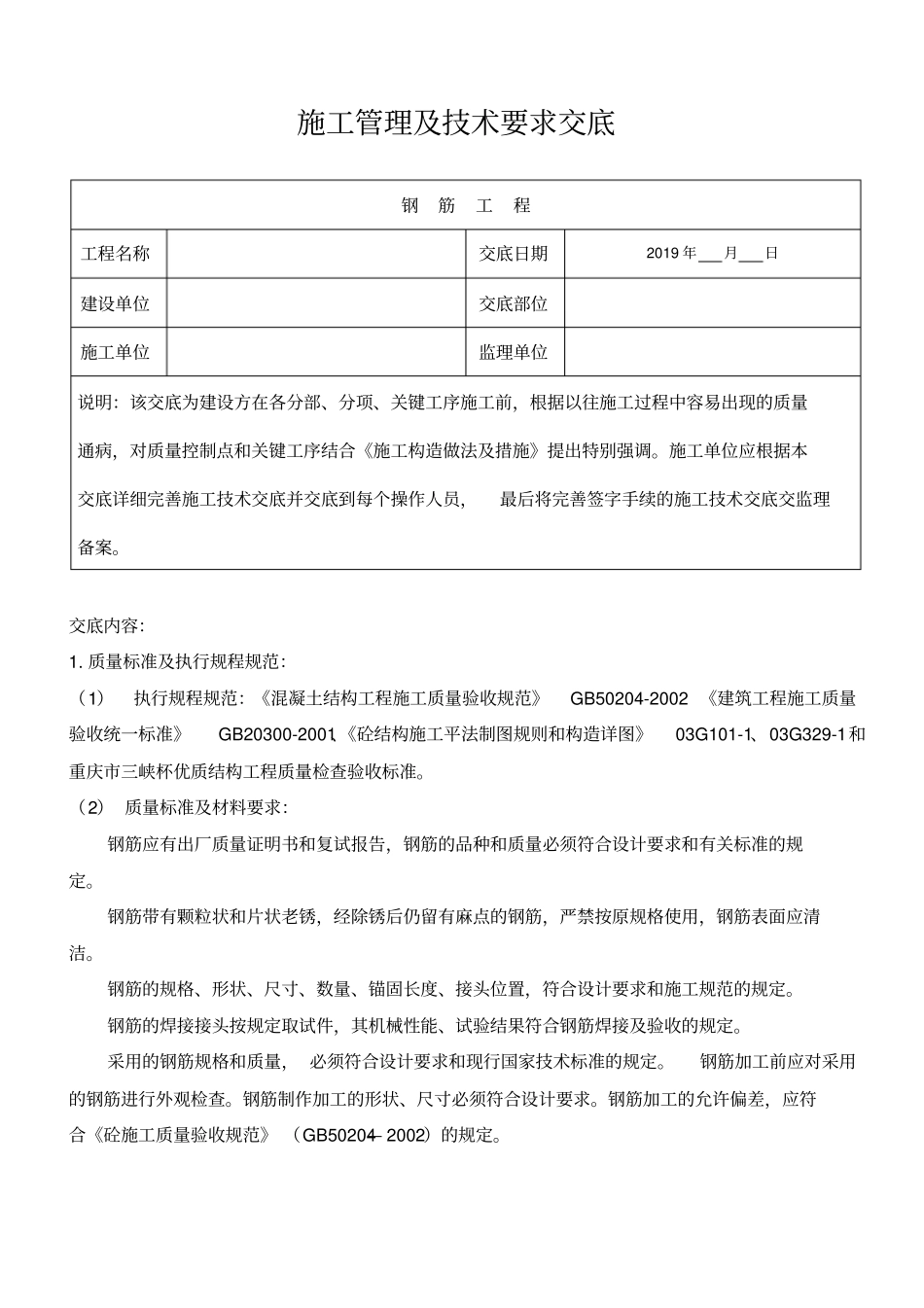

施工管理及技术要求交底钢筋工程工程名称交底日期2019年月日建设单位交底部位施工单位监理单位说明:该交底为建设方在各分部、分项、关键工序施工前,根据以往施工过程中容易出现的质量通病,对质量控制点和关键工序结合《施工构造做法及措施》提出特别强调
施工单位应根据本交底详细完善施工技术交底并交底到每个操作人员,最后将完善签字手续的施工技术交底交监理备案
交底内容:1
质量标准及执行规程规范:(1)执行规程规范:《混凝土结构工程施工质量验收规范》GB50204-2002《建筑工程施工质量验收统一标准》GB20300-2001、《砼结构施工平法制图规则和构造详图》03G101-1、03G329-1和重庆市三峡杯优质结构工程质量检查验收标准
(2)质量标准及材料要求:钢筋应有出厂质量证明书和复试报告,钢筋的品种和质量必须符合设计要求和有关标准的规定
钢筋带有颗粒状和片状老锈,经除锈后仍留有麻点的钢筋,严禁按原规格使用,钢筋表面应清洁
钢筋的规格、形状、尺寸、数量、锚固长度、接头位置,符合设计要求和施工规范的规定
钢筋的焊接接头按规定取试件,其机械性能、试验结果符合钢筋焊接及验收的规定
采用的钢筋规格和质量,必须符合设计要求和现行国家技术标准的规定
钢筋加工前应对采用的钢筋进行外观检查
钢筋制作加工的形状、尺寸必须符合设计要求
钢筋加工的允许偏差,应符合《砼施工质量验收规范》(GB50204—2002)的规定

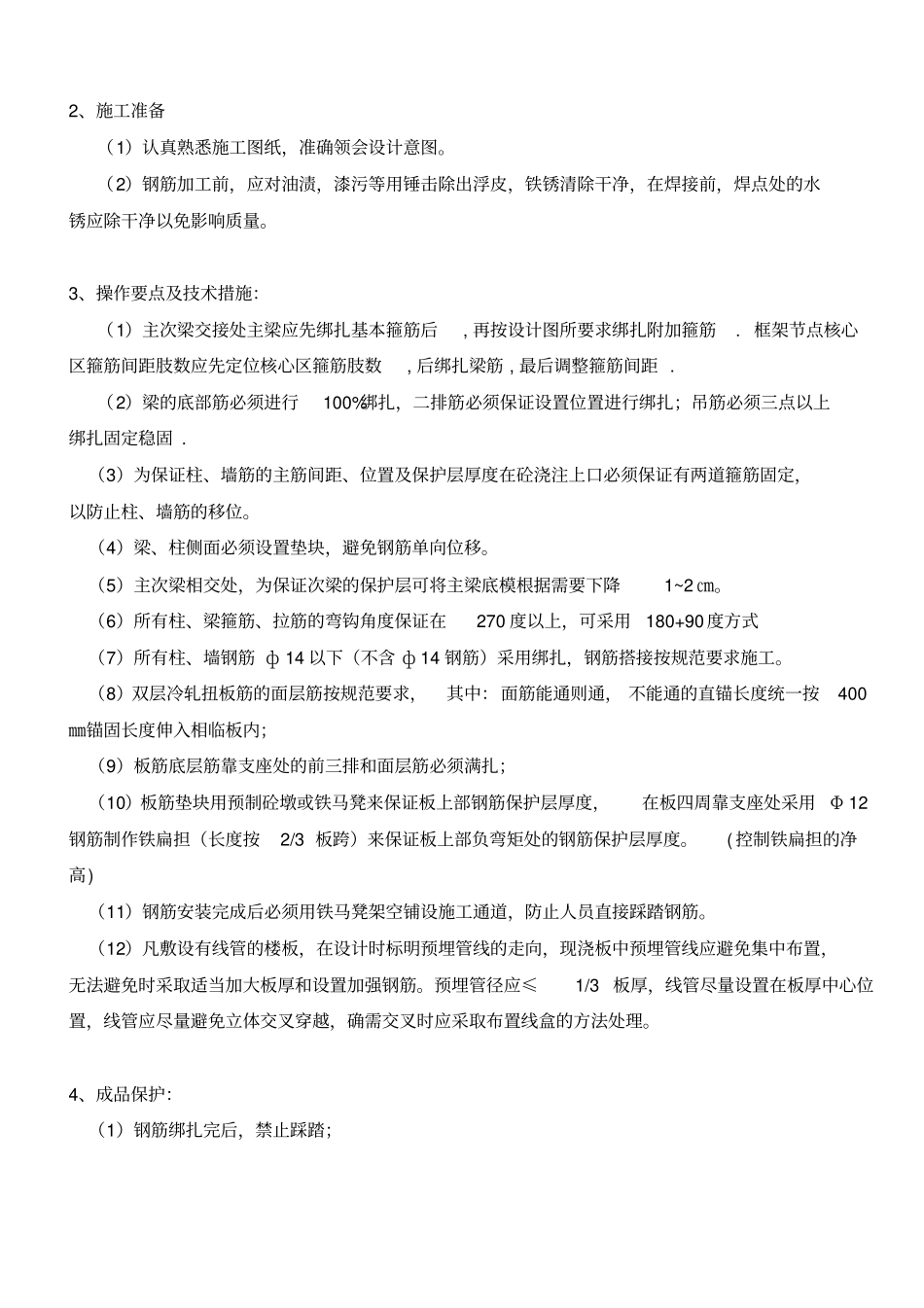

2、施工准备(1)认真熟悉施工图纸,准确领会设计意图
(2)钢筋加工前,应对油渍,漆污等用锤击除出浮皮,铁锈清除干净,在焊接前,焊点处的水锈应除干净以免影响质量
3、操作要点及技术措施:(1)主次梁交接处主梁应先绑扎基本箍筋后,再按设计图所要求绑扎附加箍筋
框架节点核心区箍筋间距肢数应先定位核心区箍筋肢数,后绑扎梁筋,最后调整箍筋间距

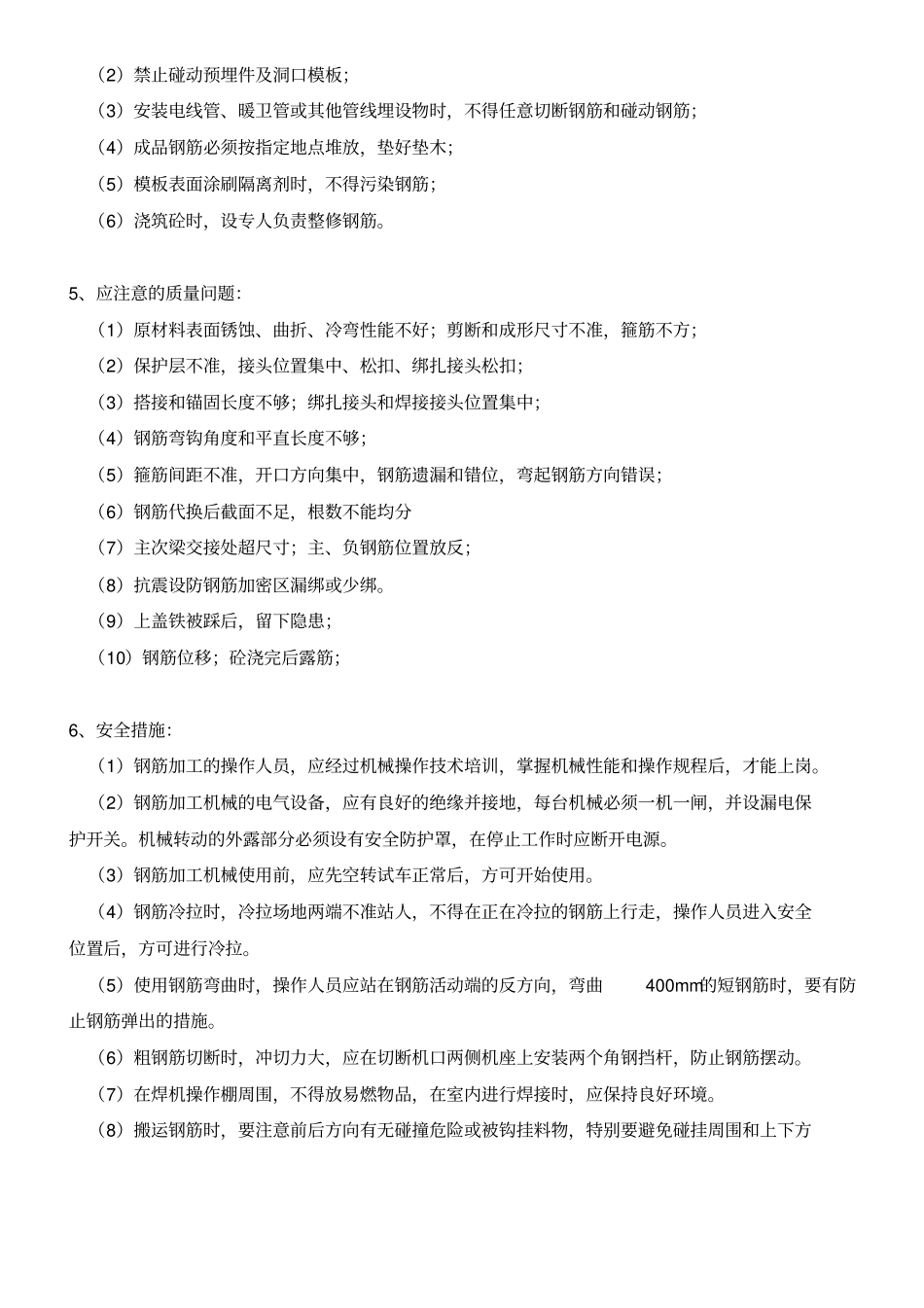

(2)梁的底部筋必须进行100%绑扎,二排筋必
