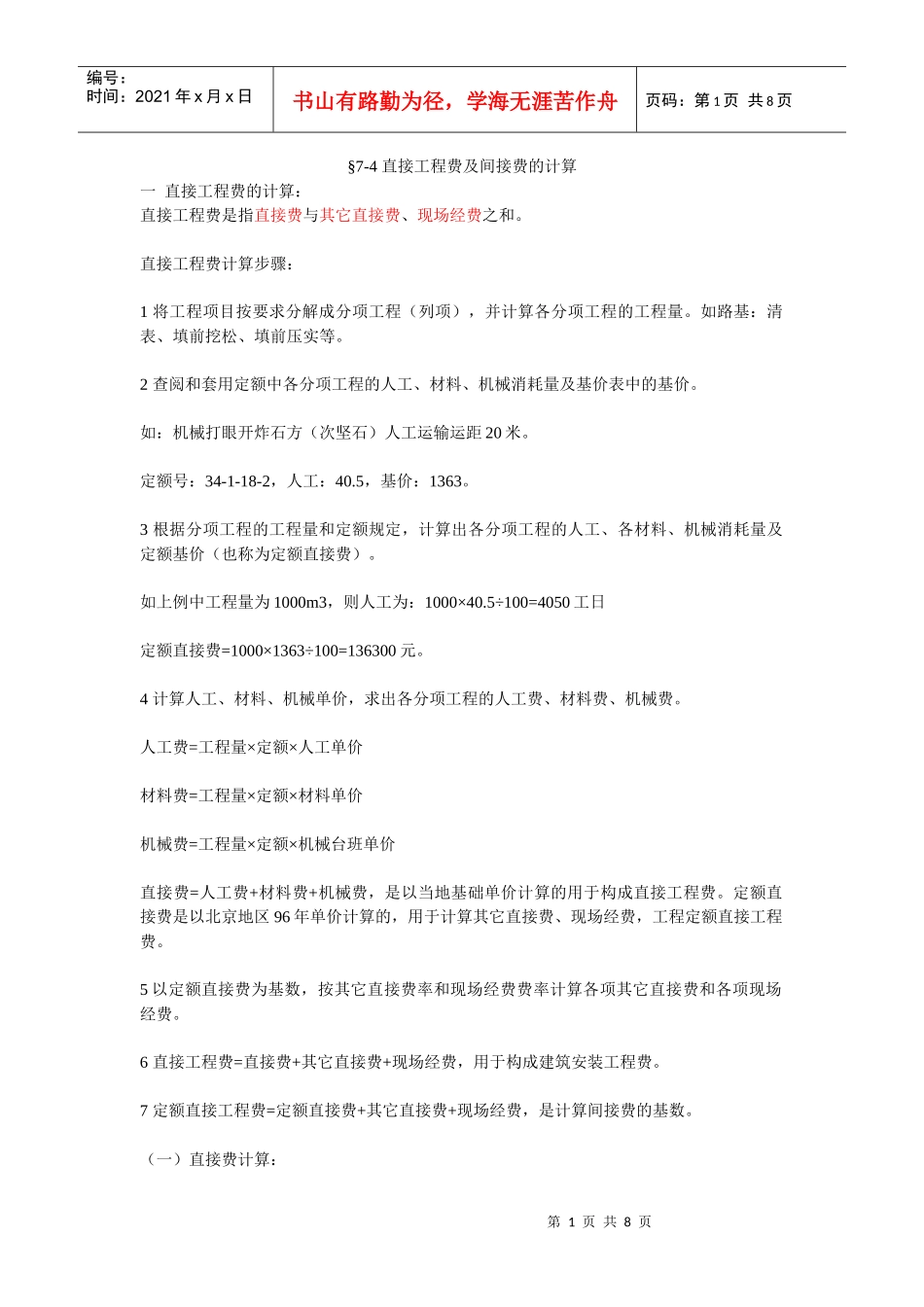

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页§7-4直接工程费及间接费的计算一直接工程费的计算:直接工程费是指直接费与其它直接费、现场经费之和
直接工程费计算步骤:1将工程项目按要求分解成分项工程(列项),并计算各分项工程的工程量
如路基:清表、填前挖松、填前压实等
2查阅和套用定额中各分项工程的人工、材料、机械消耗量及基价表中的基价
如:机械打眼开炸石方(次坚石)人工运输运距20米
定额号:34-1-18-2,人工:40
5,基价:1363
3根据分项工程的工程量和定额规定,计算出各分项工程的人工、各材料、机械消耗量及定额基价(也称为定额直接费)
如上例中工程量为1000m3,则人工为:1000×40
5÷100=4050工日定额直接费=1000×1363÷100=136300元
4计算人工、材料、机械单价,求出各分项工程的人工费、材料费、机械费
人工费=工程量×定额×人工单价材料费=工程量×定额×材料单价机械费=工程量×定额×机械台班单价直接费=人工费+材料费+机械费,是以当地基础单价计算的用于构成直接工程费
定额直接费是以北京地区96年单价计算的,用于计算其它直接费、现场经费,工程定额直接工程费
5以定额直接费为基数,按其它直接费率和现场经费费率计算各项其它直接费和各项现场经费
6直接工程费=直接费+其它直接费+现场经费,用于构成建筑安装工程费
7定额直接工程费=定额直接费+其它直接费+现场经费,是计算间接费的基数
(一)直接费计算:第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页直接费=人工费+材料费+机械费1人工费:人工费=工程量×定额×工日单价
例:长白县境内某人工挖运硬土工程,工程量9000立方米,运距50米,人工单价22

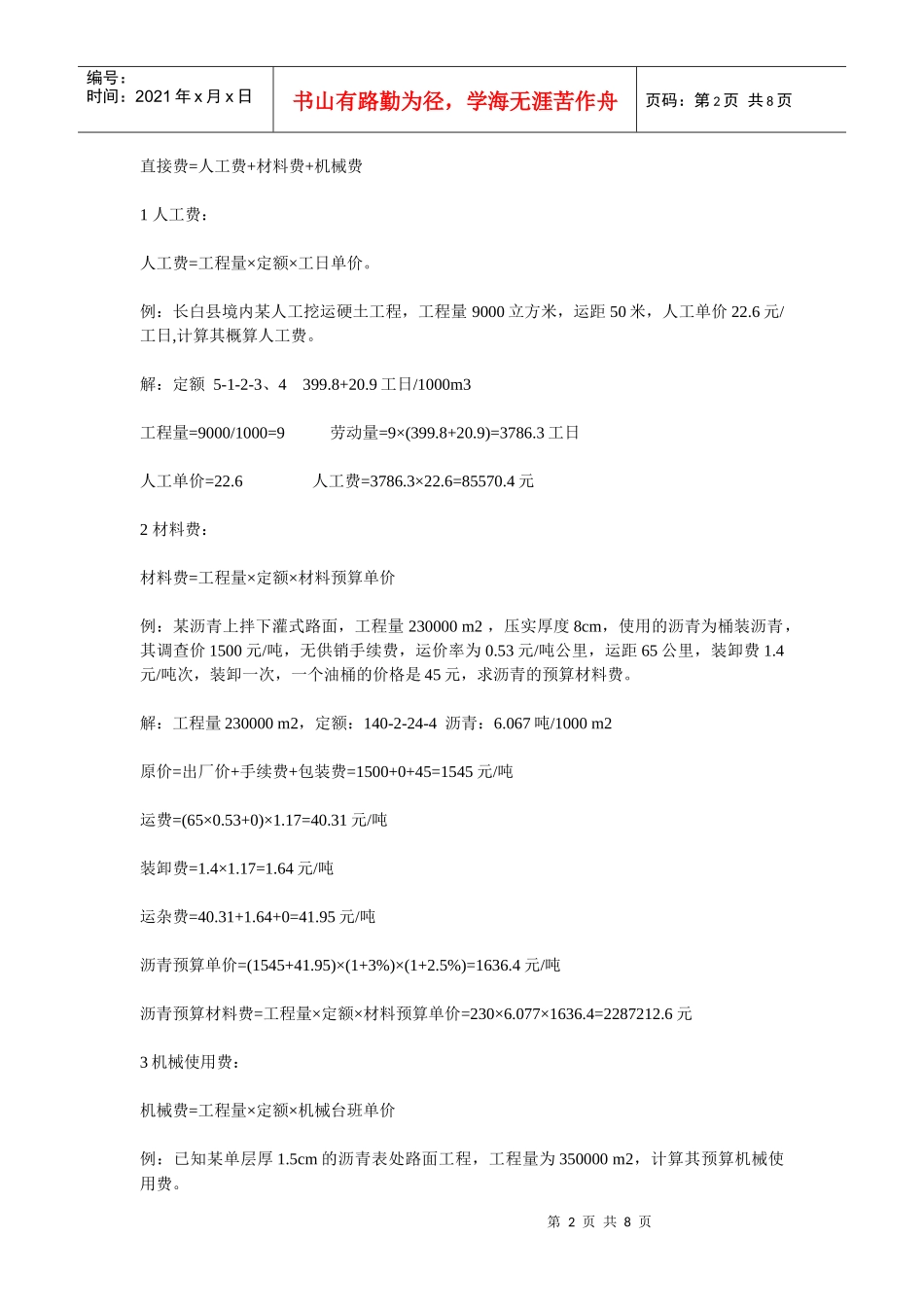

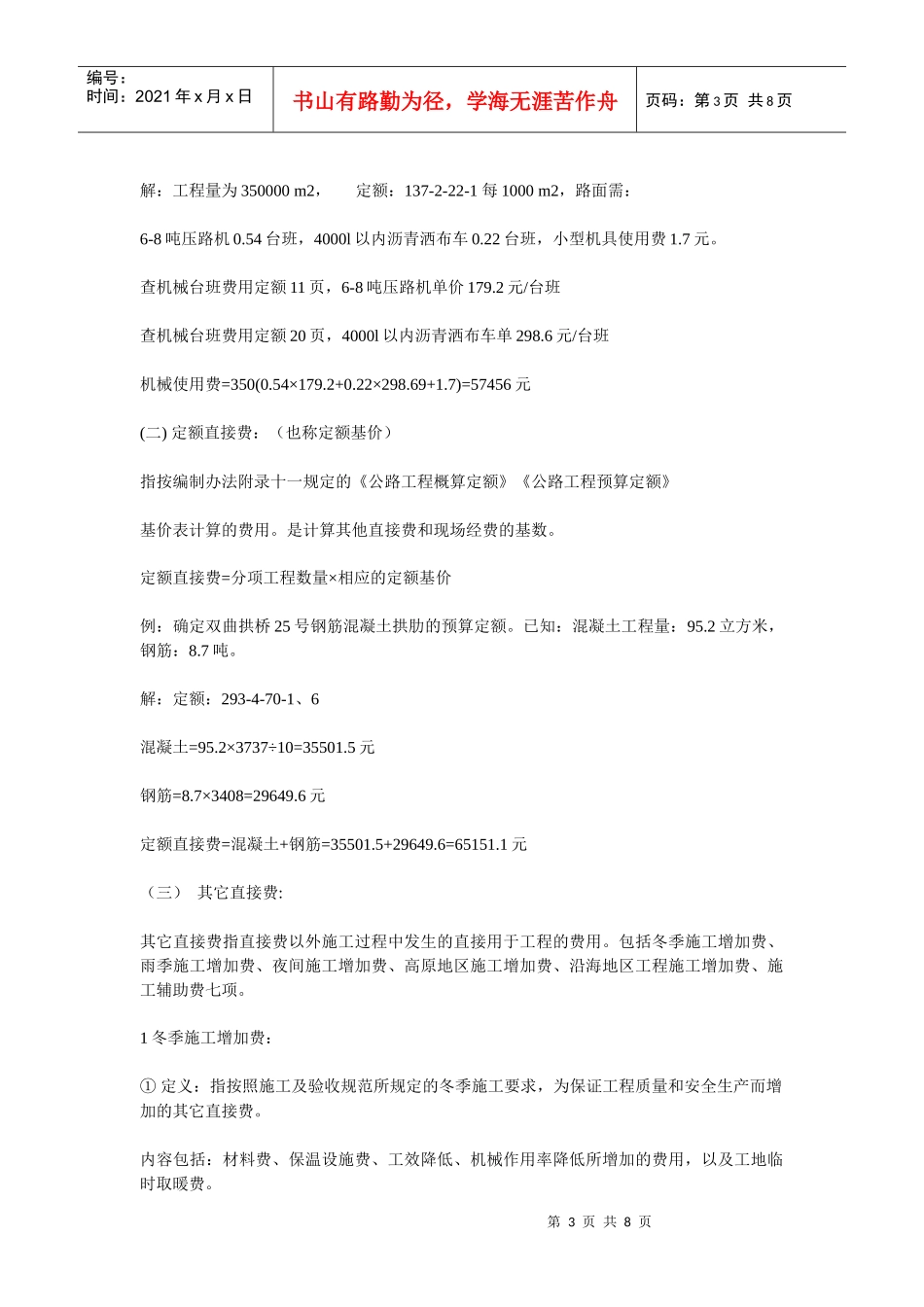

6元/工日,计算其概算人工费
