2014年下半年信息系统项目管理师下午试题I及分析试题一(25分)阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内
[说明]某项目由A、B、C、D、E、F、G、H、I、J共10个工作包组成,项目计划执行时间为5个月
在项目执行到第3个月末的时候,公司对项目进行了检查,检查结果如下表所示(假设项目工作量在计划期内均匀分布)

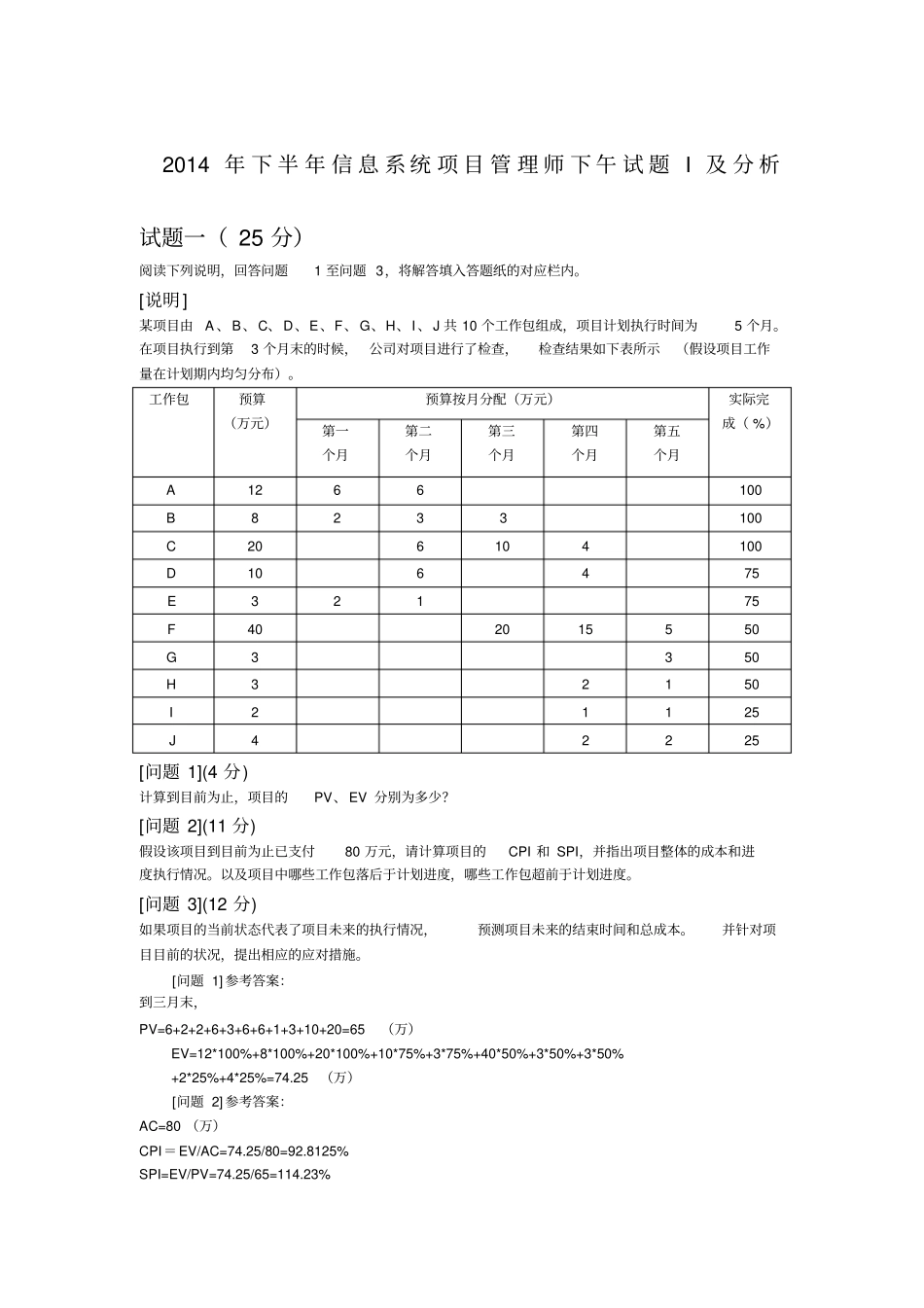

工作包预算(万元)预算按月分配(万元)实际完成(%)第一个月第二个月第三个月第四个月第五个月A1266100B8233100C206104100D106475E32175F402015550G3350H32150I21125J42225[问题1](4分)计算到目前为止,项目的PV、EV分别为多少
[问题2](11分)假设该项目到目前为止已支付80万元,请计算项目的CPI和SPI,并指出项目整体的成本和进度执行情况
以及项目中哪些工作包落后于计划进度,哪些工作包超前于计划进度
[问题3](12分)如果项目的当前状态代表了项目未来的执行情况,预测项目未来的结束时间和总成本
并针对项目目前的状况,提出相应的应对措施
[问题1]参考答案:到三月末,PV=6+2+2+6+3+6+6+1+3+10+20=65(万)EV=12*100%+8*100%+20*100%+10*75%+3*75%+40*50%+3*50%+3*50%+2*25%+4*25%=74
25(万)[问题2]参考答案:AC=80(万)CPI=EV/AC=74
25/80=92
8125%SPI=EV/PV=74
25/65=114
23%所以,当前整体项目成本超支、进度提前

进度落后的工作所是活动E、进度提前的工作包是C、D、G、H、I、J[问题3]参考答案:项目总预算:BAC=12+8+20+10+3+40+3+3+2+4=105(万)所以,项目未来总成本:EAC=ETC+AC=(BA
