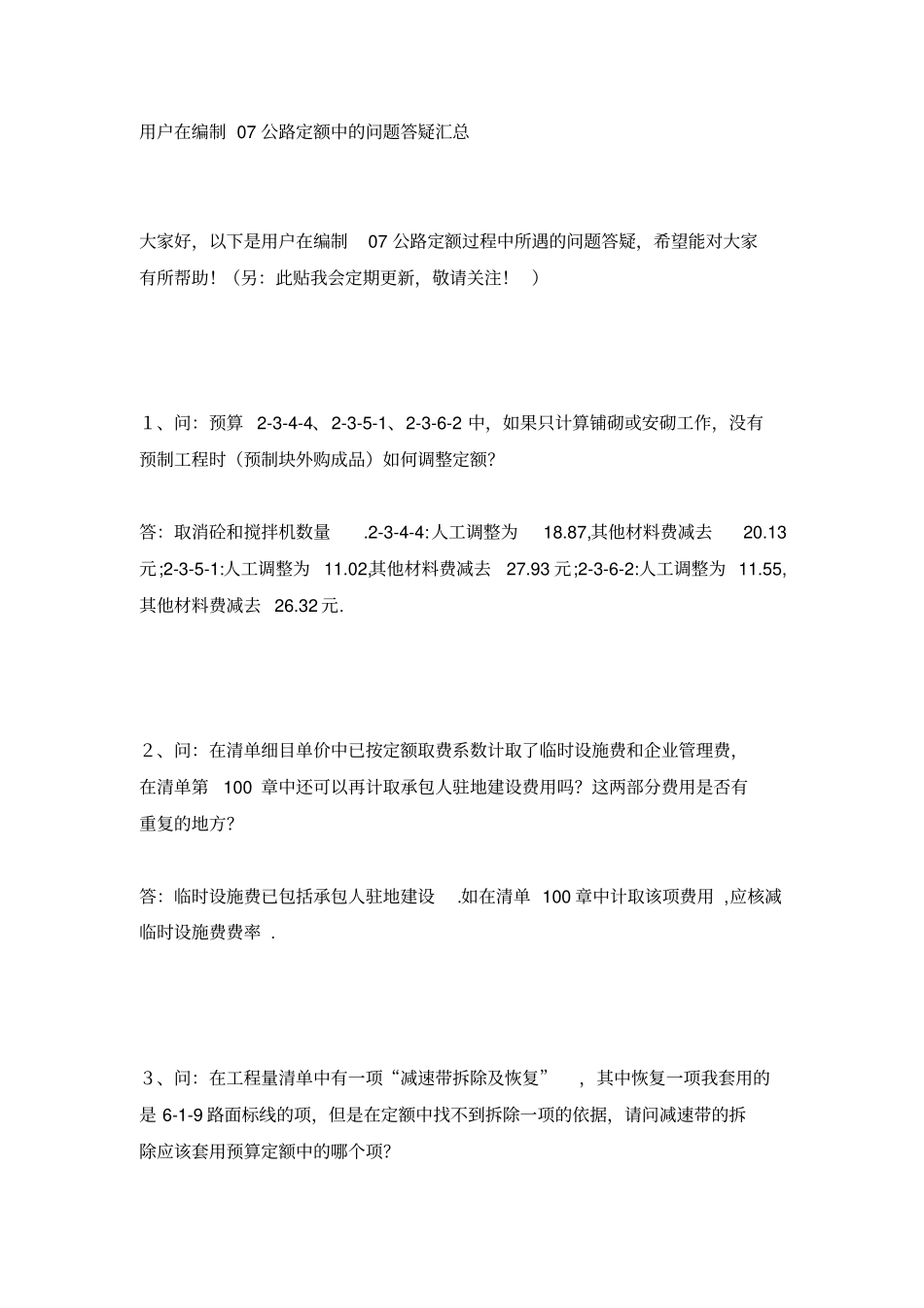

用户在编制07公路定额中的问题答疑汇总大家好,以下是用户在编制07公路定额过程中所遇的问题答疑,希望能对大家有所帮助
(另:此贴我会定期更新,敬请关注
)1、问:预算2-3-4-4、2-3-5-1、2-3-6-2中,如果只计算铺砌或安砌工作,没有预制工程时(预制块外购成品)如何调整定额
答:取消砼和搅拌机数量
2-3-4-4:人工调整为18
87,其他材料费减去20

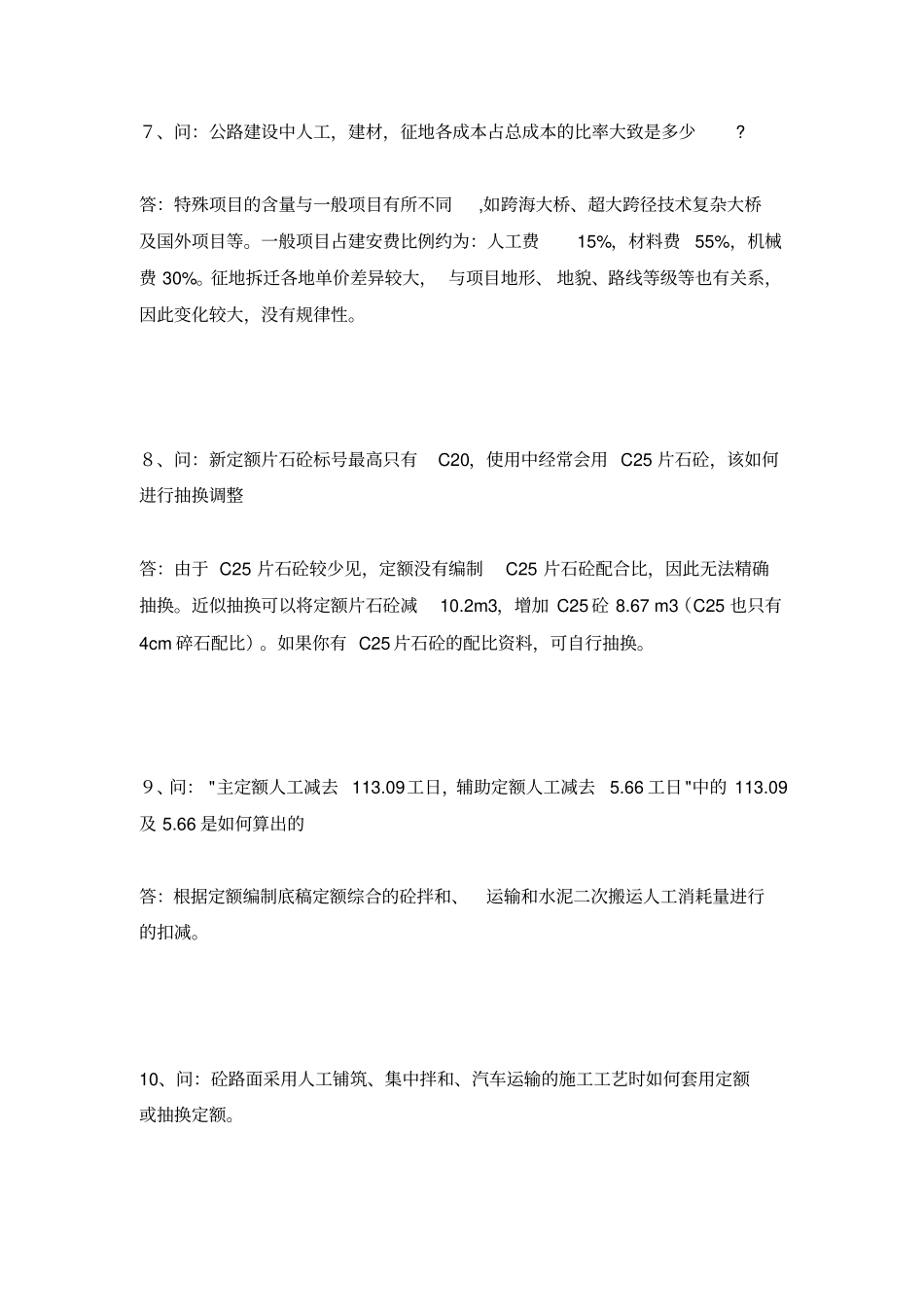

13元;2-3-5-1:人工调整为11
02,其他材料费减去27
93元;2-3-6-2:人工调整为11
55,其他材料费减去26
2、问:在清单细目单价中已按定额取费系数计取了临时设施费和企业管理费,在清单第100章中还可以再计取承包人驻地建设费用吗
这两部分费用是否有重复的地方
答:临时设施费已包括承包人驻地建设
如在清单100章中计取该项费用,应核减临时设施费费率
3、问:在工程量清单中有一项“减速带拆除及恢复”,其中恢复一项我套用的是6-1-9路面标线的项,但是在定额中找不到拆除一项的依据,请问减速带的拆除应该套用预算定额中的哪个项

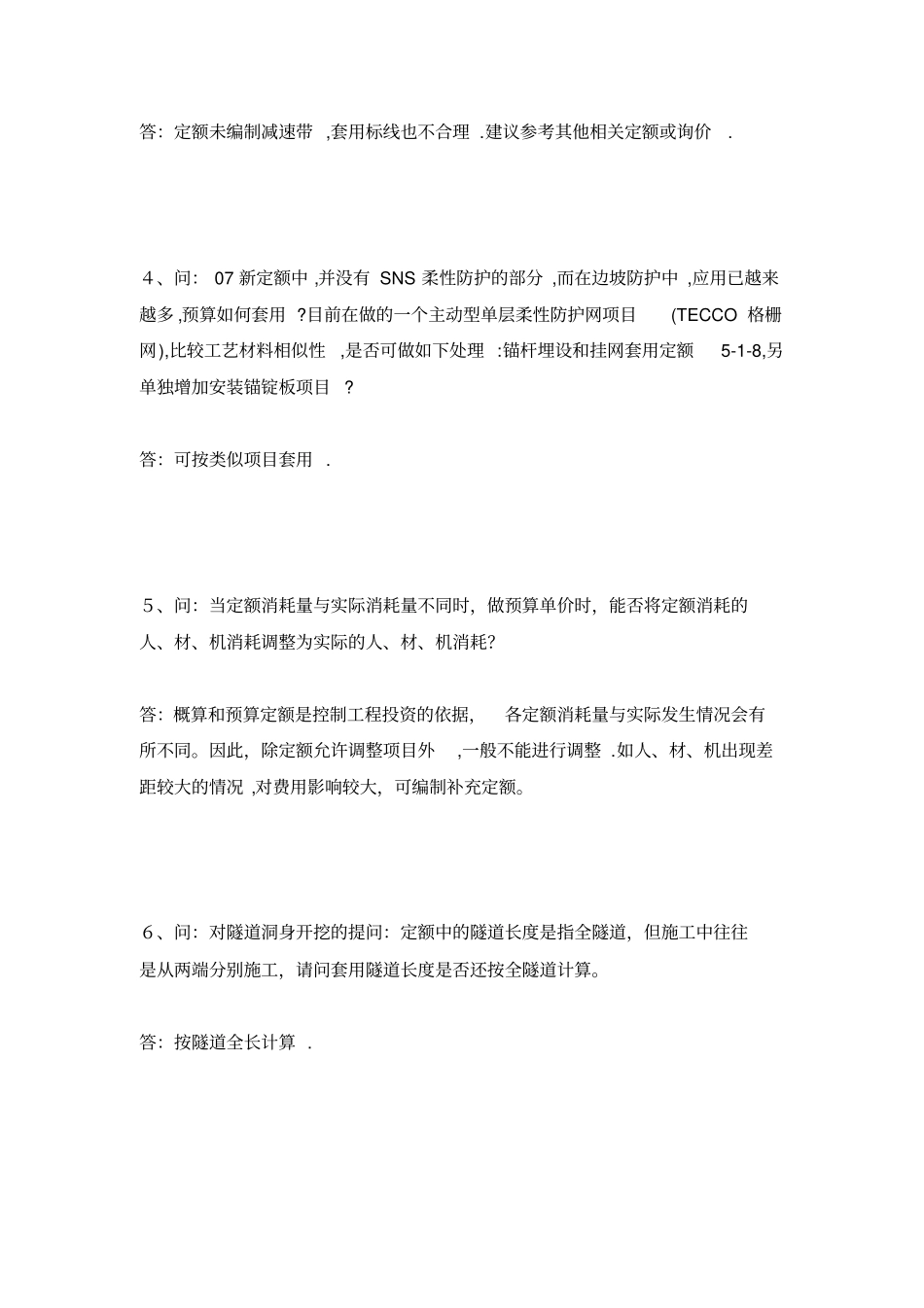

答:定额未编制减速带,套用标线也不合理
建议参考其他相关定额或询价
4、问:07新定额中,并没有SNS柔性防护的部分,而在边坡防护中,应用已越来越多,预算如何套用
目前在做的一个主动型单层柔性防护网项目(TECCO格栅网),比较工艺材料相似性,是否可做如下处理:锚杆埋设和挂网套用定额5-1-8,另单独增加安装锚锭板项目
答:可按类似项目套用
5、问:当定额消耗量与实际消耗量不同时,做预算单价时,能否将定额消耗的人、材、机消耗调整为实际的人、材、机消耗
答:概算和预算定额是控制工程投资的依据,各定额消耗量与实际发生情况会有所不同
因此,除定额允许调整项目外,一般不能进行调整
如人、材、机出现差距较大的情况,对费用影响较大,可编制补充定额
6、问:对隧道洞身开挖的提问:
