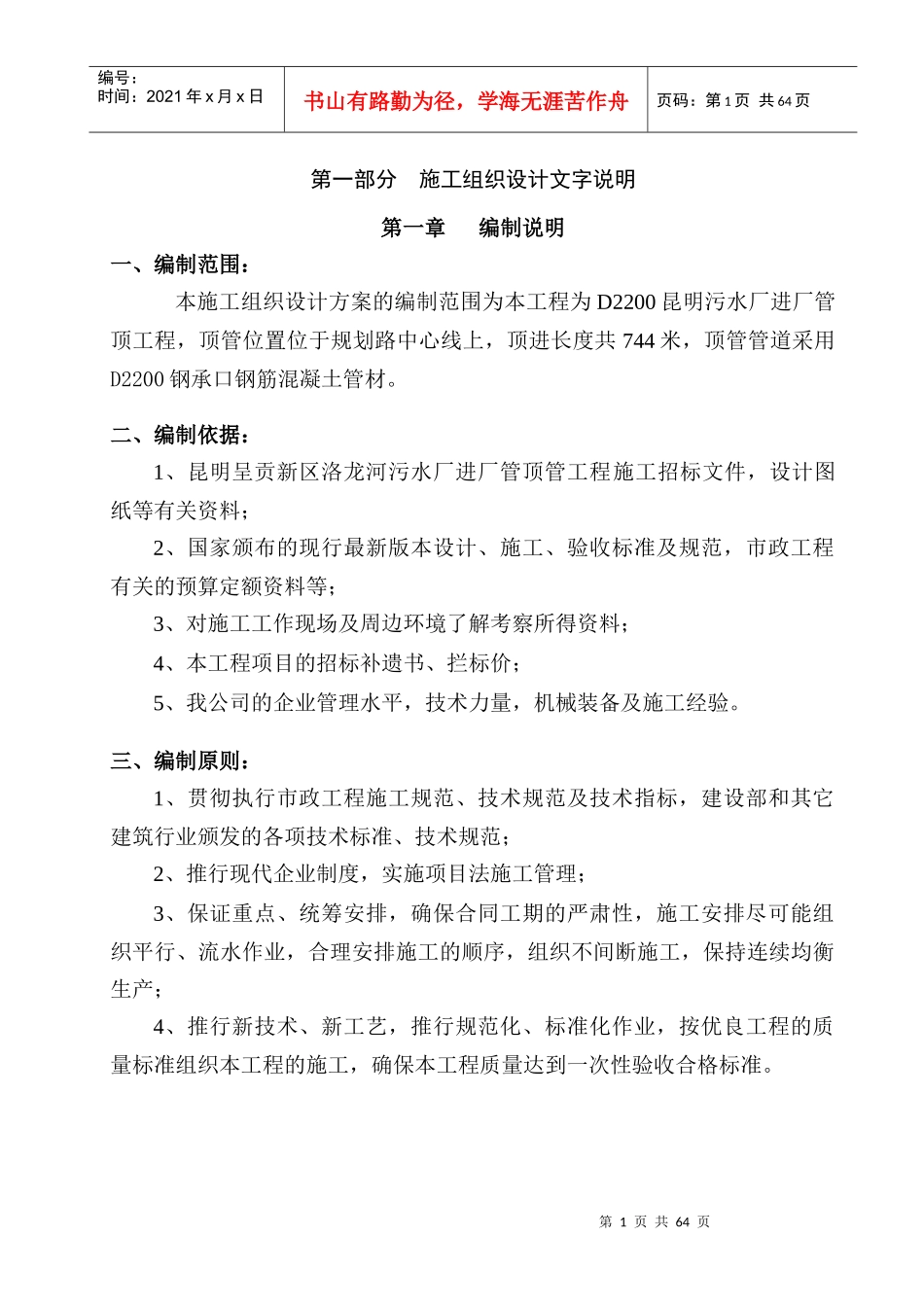

第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共64页第一部分施工组织设计文字说明第一章编制说明一、编制范围:本施工组织设计方案的编制范围为本工程为D2200昆明污水厂进厂管顶工程,顶管位置位于规划路中心线上,顶进长度共744米,顶管管道采用D2200钢承口钢筋混凝土管材
二、编制依据:1、昆明呈贡新区洛龙河污水厂进厂管顶管工程施工招标文件,设计图纸等有关资料;2、国家颁布的现行最新版本设计、施工、验收标准及规范,市政工程有关的预算定额资料等;3、对施工工作现场及周边环境了解考察所得资料;4、本工程项目的招标补遗书、拦标价;5、我公司的企业管理水平,技术力量,机械装备及施工经验
三、编制原则:1、贯彻执行市政工程施工规范、技术规范及技术指标,建设部和其它建筑行业颁发的各项技术标准、技术规范;2、推行现代企业制度,实施项目法施工管理;3、保证重点、统筹安排,确保合同工期的严肃性,施工安排尽可能组织平行、流水作业,合理安排施工的顺序,组织不间断施工,保持连续均衡生产;4、推行新技术、新工艺,推行规范化、标准化作业,按优良工程的质量标准组织本工程的施工,确保本工程质量达到一次性验收合格标准

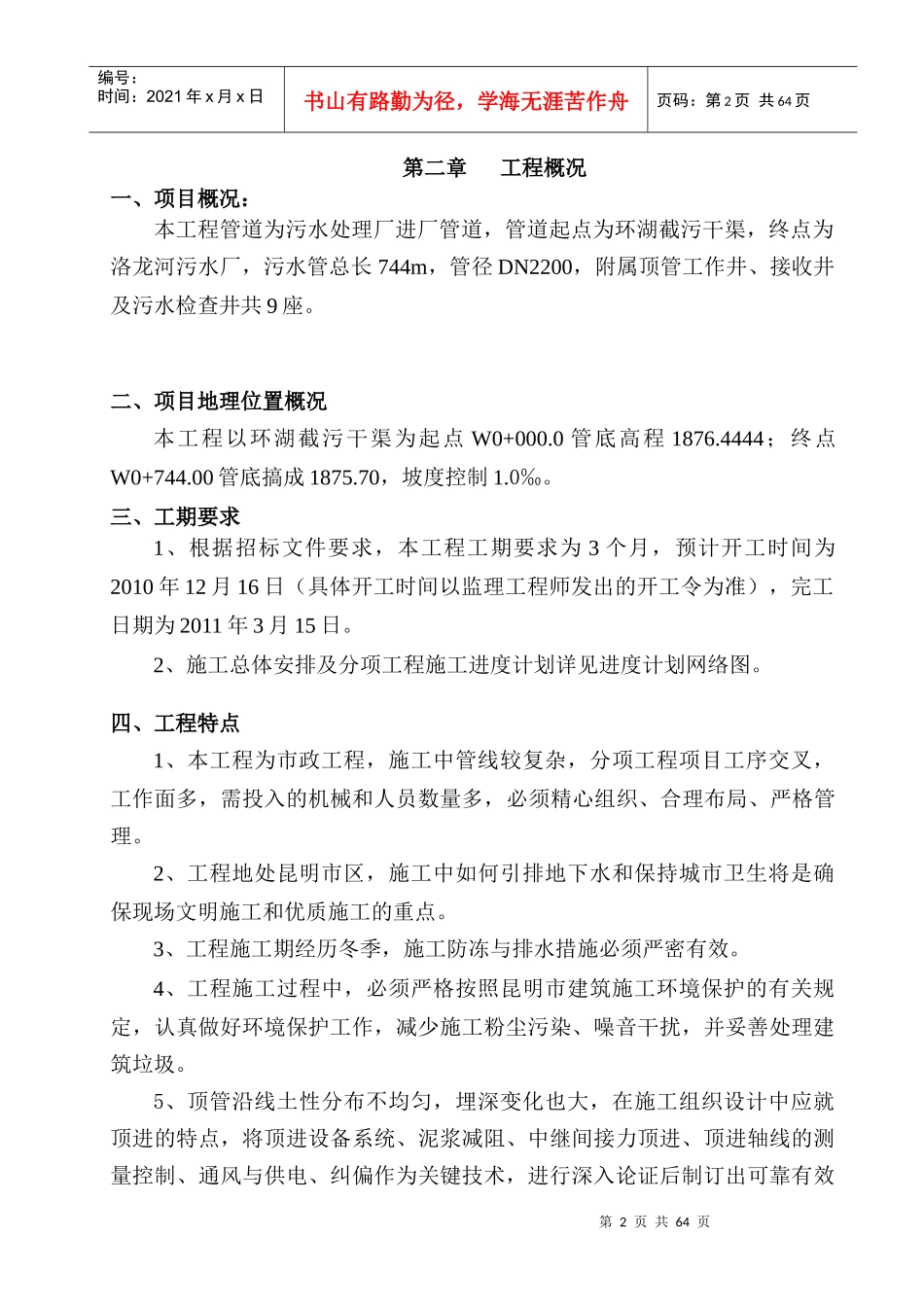

第2页共64页第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共64页第二章工程概况一、项目概况:本工程管道为污水处理厂进厂管道,管道起点为环湖截污干渠,终点为洛龙河污水厂,污水管总长744m,管径DN2200,附属顶管工作井、接收井及污水检查井共9座
二、项目地理位置概况本工程以环湖截污干渠为起点W0+000
0管底高程1876
4444;终点W0+744
00管底搞成1875
70,坡度控制1
三、工期要求1、根据招标文件要求,本工程工期要求为3个月,预计开工时间为2010年12月16日(具体开工时间以监理
