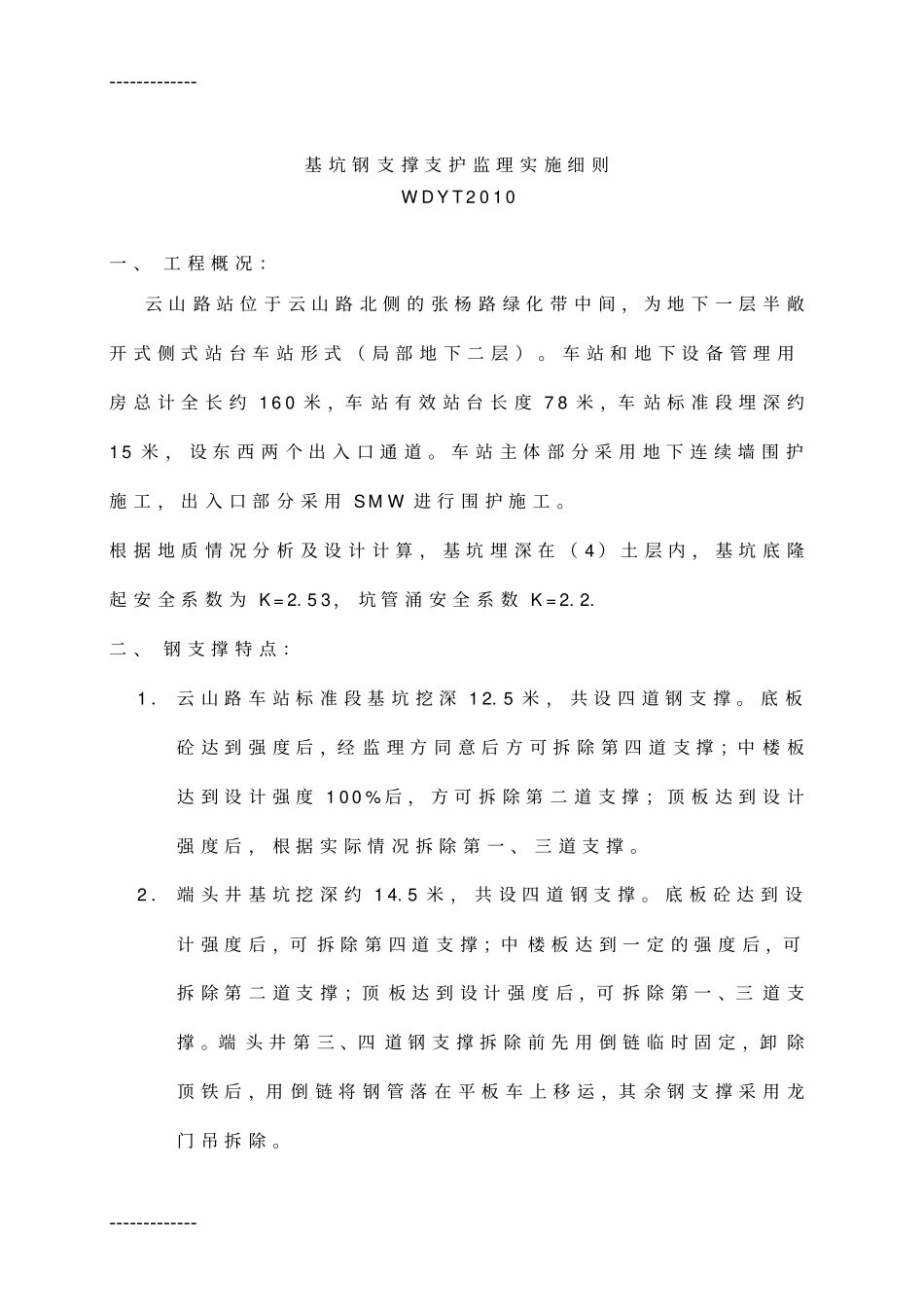

--------------------------基坑钢支撑支护监理实施细则WDYT2010一、工程概况:云山路站位于云山路北侧的张杨路绿化带中间,为地下一层半敞开式侧式站台车站形式(局部地下二层)
车站和地下设备管理用房总计全长约160米,车站有效站台长度78米,车站标准段埋深约15米,设东西两个出入口通道
车站主体部分采用地下连续墙围护施工,出入口部分采用SMW进行围护施工
根据地质情况分析及设计计算,基坑埋深在(4)土层内,基坑底隆起安全系数为K=2
53,坑管涌安全系数K=2
二、钢支撑特点:1.云山路车站标准段基坑挖深12
5米,共设四道钢支撑
底板砼达到强度后,经监理方同意后方可拆除第四道支撑;中楼板达到设计强度100%后,方可拆除第二道支撑;顶板达到设计强度后,根据实际情况拆除第一、三道支撑
2.端头井基坑挖深约14
5米,共设四道钢支撑
底板砼达到设计强度后,可拆除第四道支撑;中楼板达到一定的强度后,可拆除第二道支撑;顶板达到设计强度后,可拆除第一、三道支撑
端头井第三、四道钢支撑拆除前先用倒链临时固定,卸除顶铁后,用倒链将钢管落在平板车上移运,其余钢支撑采用龙门吊拆除

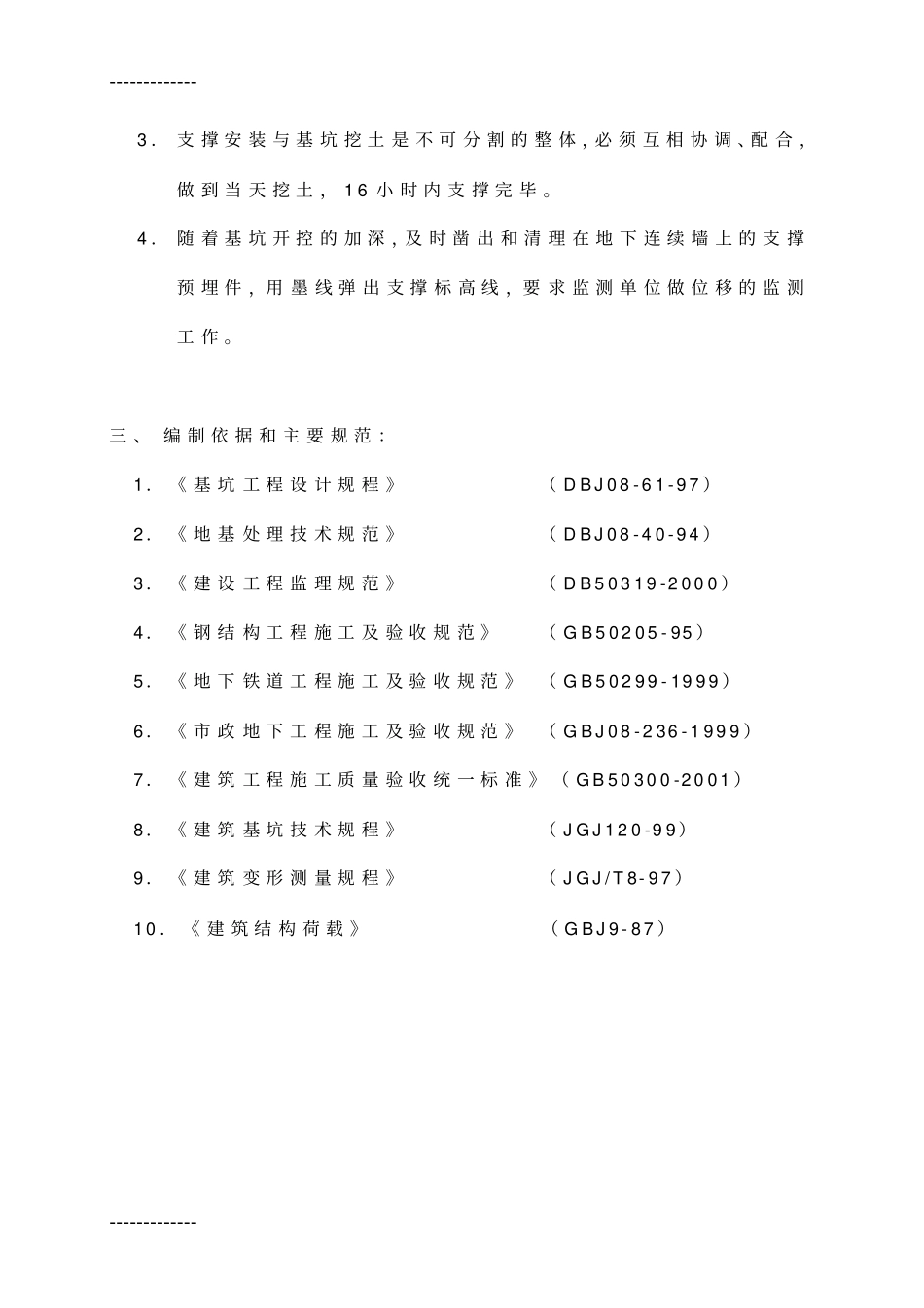

--------------------------3.支撑安装与基坑挖土是不可分割的整体,必须互相协调、配合,做到当天挖土,16小时内支撑完毕
4.随着基坑开控的加深,及时凿出和清理在地下连续墙上的支撑预埋件,用墨线弹出支撑标高线,要求监测单位做位移的监测工作
三、编制依据和主要规范:1.《基坑工程设计规程》(DBJ08-61-97)2.《地基处理技术规范》(DBJ08-40-94)3.《建设工程监理规范》(DB50319-2000)4.《钢结构工程施工及验收规范》(GB50205-95)5.《地下铁道工程施工及验收规范》(GB50299-1999)6.《市政地下工程施工及验收规范》
