钢筋混凝土预制桩工程施工案例钢筋混凝土预制桩工程施工专项方案一、编制依据根据国家(建筑建筑桩基技术规范JCJ94-20XX年)的要求和广东顺协工程勘探有限公司20XX年05月《岩土工程勘探报告》的地质勘探报告及广州市设计院设计图内容表明:该区地质结构复杂,地下水源丰富,持力层的深度约为25~30m之间,在海滩上筑建高档别墅、高层公寓、五星酒店等建筑群,基础工程的施工是施工中的重点和难点,万丈高楼平地起,“百年大计,质量第一”
二、现场情况:保利(海陵岛)十里银滩工程地处南海之滨海滩上,根据地质勘探报告和施工现场的实际情况,为了工程的顺利进行,特编制如下预制钢筋混凝土管桩施工专项方案:(一)材料及主要机具:预制钢筋混凝土桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证
焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用E4303牌号

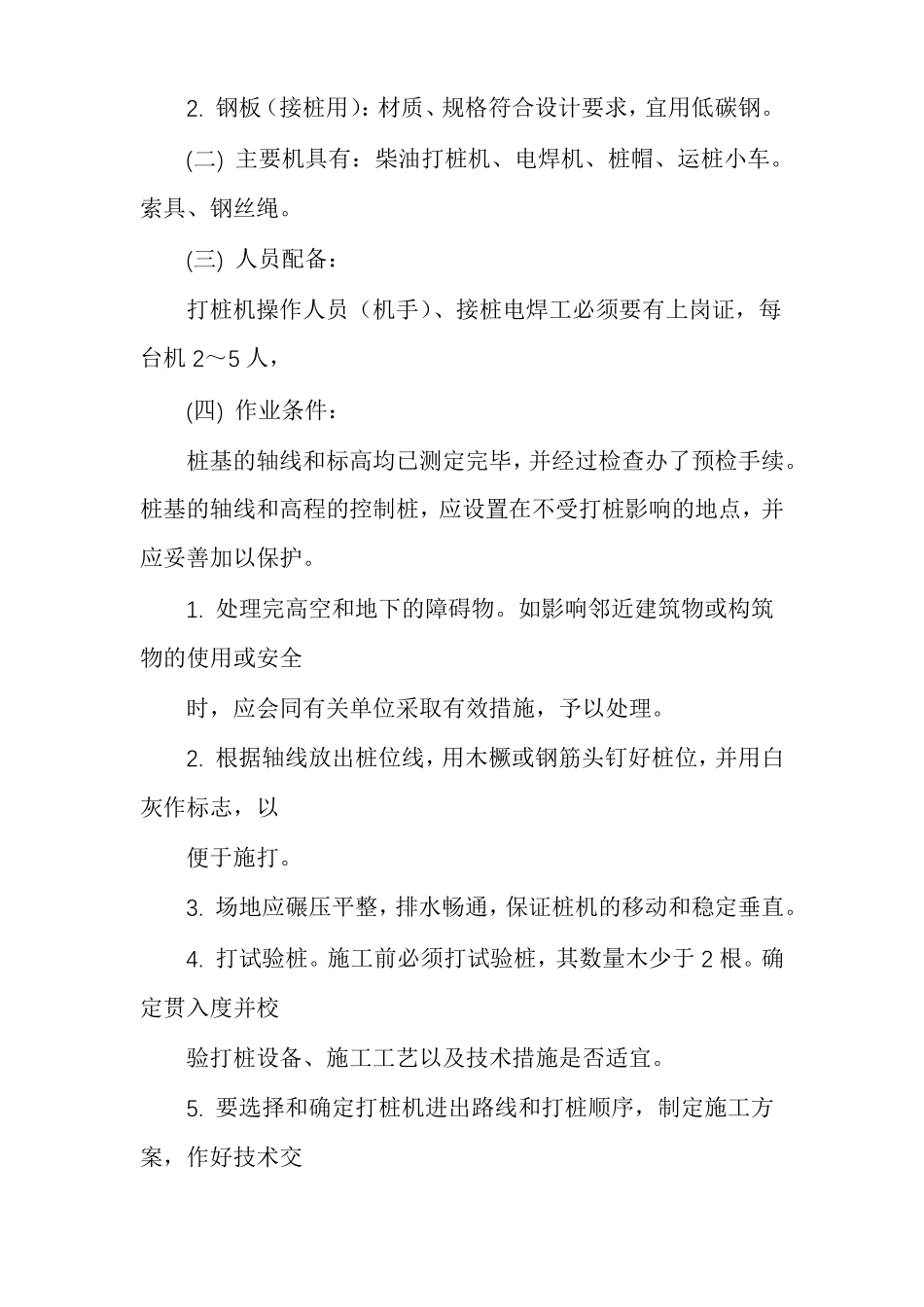

钢板(接桩用):材质、规格符合设计要求,宜用低碳钢
(二)主要机具有:柴油打桩机、电焊机、桩帽、运桩小车
索具、钢丝绳
(三)人员配备:打桩机操作人员(机手)、接桩电焊工必须要有上岗证,每台机2~5人,(四)作业条件:桩基的轴线和标高均已测定完毕,并经过检查办了预检手续
桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护
处理完高空和地下的障碍物
如影响邻近建筑物或构筑物的使用或安全时,应会同有关单位采取有效措施,予以处理
根据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志,以便于施打
场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直
施工前必须打试验桩,其数量木少于2根
确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜
要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底

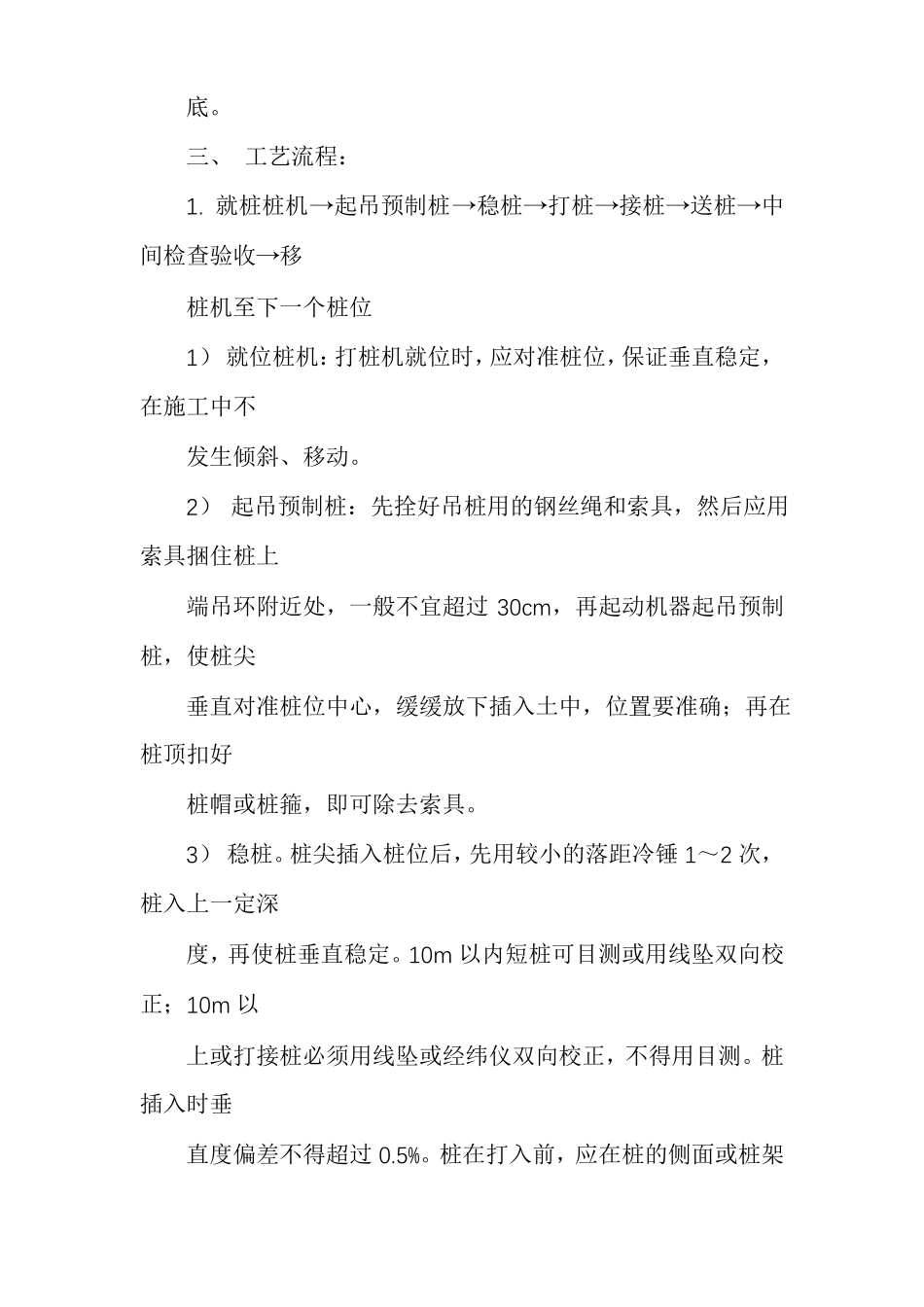

三、工艺流程:1
就桩桩机→起吊预制桩→稳桩→打桩→接桩→
