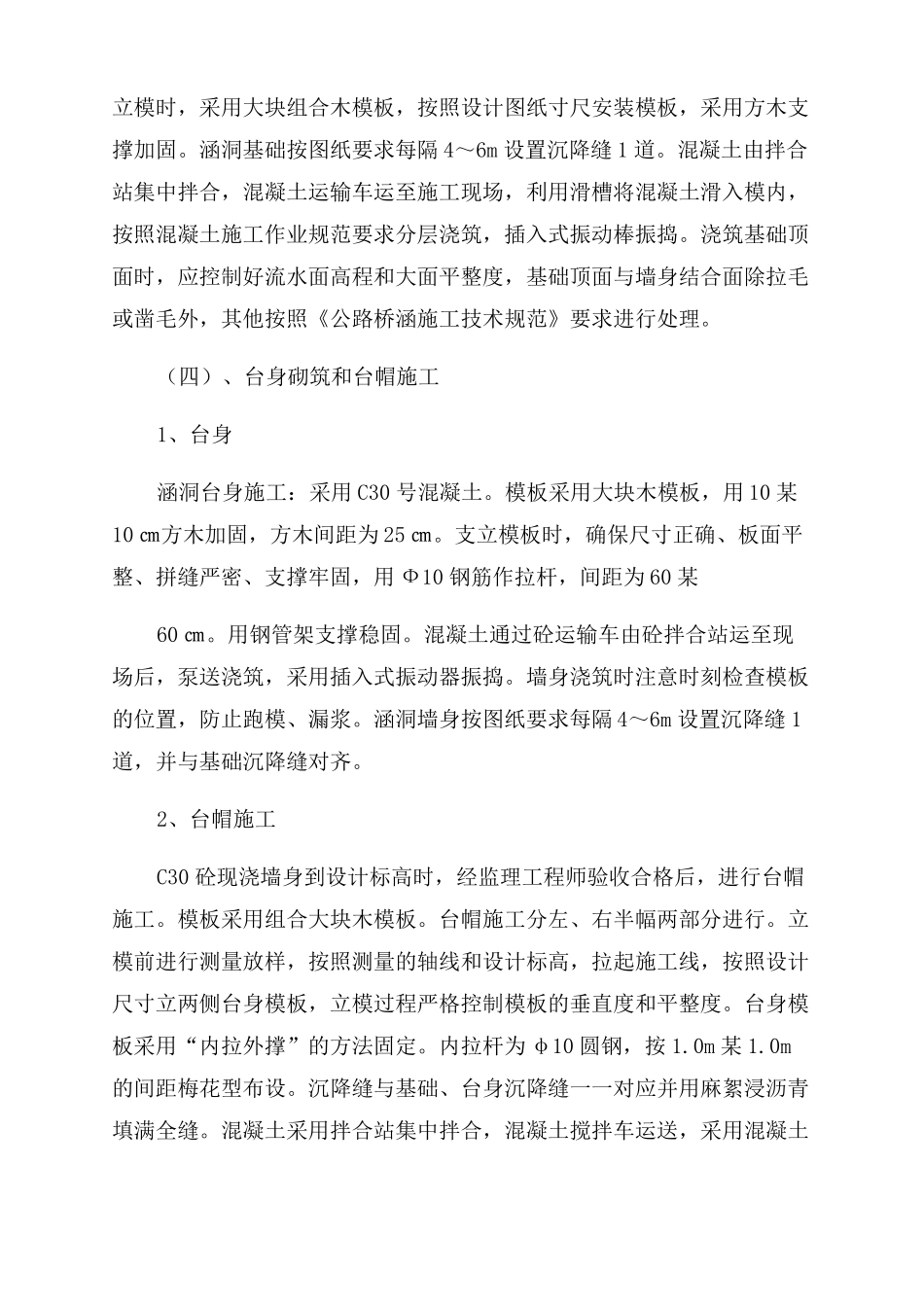

钢筋混凝土盖板涵施工方案范文K22+602钢筋混凝土盖板涵(涵式通道)施工方案一、工程概况本工程为K22+602钢筋混凝土盖板涵,跨数跨径1—6某3
5m,总长28m,使用性质为涵式通道,填土高度为1
4m,与路线成94o斜交,采用斜交正做
该涵洞位于丰谷镇致富村
其结构型式为:台基及台墙用C30砼浇注,盖板采用C30砼浇注
台基C30砼共计用量288
96立方米,台墙C30砼共计用量168立方米,盖板C30砼共计用量83
16立方米,C30砼帽石共计用量45
挖方量598
二、编制依据1、绵阳绕城高速公路南环线施工图2、《公路桥涵施工技术规范》3、《公路路基施工技术规范》4、《公路工程质量检验评定标准JTGF80/1--2004》5、本工程施工现场实际情况及我公司以往施工经验三、工期安排四、施工工艺流程:施工准备→基础放样→核对尺寸→基坑开挖→复核基底深度及净空尺寸→动力触探→补强处理(如需要时)→基础钢筋制作、安装→台基支模→浇注台基砼→拆模→墙身钢筋制作、安装→台墙支模→浇注台墙砼→养护→台帽钢筋制作、安装→台帽支模→浇注台帽砼浇筑→拆模→钢筋制作安装→盖板支模→浇注盖板砼→养护→台背回填五、施工方案根据涵洞的设计和实际地形地貌,施工前做好临时道路和施工测量工作,以线路中心线为界将涵洞分左半幅和右半幅两部分分别进行施工
采用挖掘机开挖涵洞基础,预留20cm人工清基,保持基坑原状土不受扰动;当基坑有水时,及时用水泵抽水,保持基槽干燥
涵洞基础、墙身、台帽和盖板的钢筋制作采用集中加工,现场安装;涵洞所用混凝土严格按照施工配合比施工,随时抽样;涵洞基础、墙身、台帽和盖板混凝土拟采用商品混凝土,混凝土搅拌车运输至现场,混凝土泵车入模浇筑
六、施工方法(一)、施工放样(二)、基础开挖开挖时严格控制平面位置、断面尺寸和标高,严禁扰动基底
土质基坑开挖放坡1
