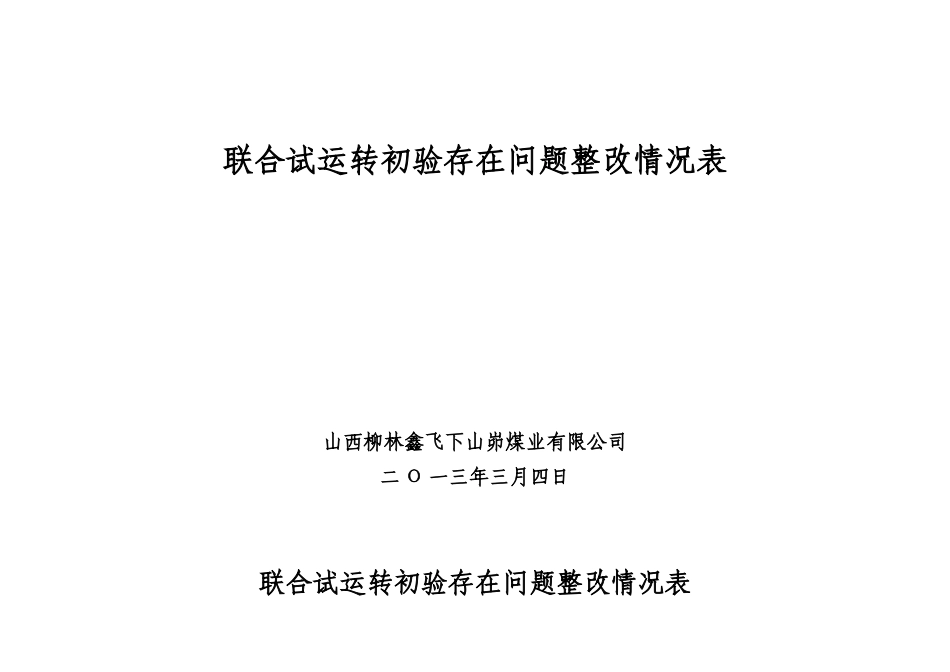

联合试运转初验存在问题整改情况表山西柳林鑫飞下山峁煤业有限公司二О一三年三月四日联合试运转初验存在问题整改情况表专业序号存在问题整改情况复查人采掘1设计为8102回风、运输顺槽掘进,现实际掘进8102回风、8104回风顺槽
2东翼回风大巷初喷350米,还有170米未喷;轨道大巷初喷200米,还有150米未喷;三条大巷贯眼70米未喷浆;西翼回风大巷130米未喷浆;运输大巷170米未喷浆;轨道大巷20米未喷浆;贯眼70米未喷浆3东翼三条大巷最后一个贯眼设计为拱形断面实际为矩形断面
48101综采工作面顺槽支护形式与设计不符,设计邦锚未梯子梁、金属锚杆,现场无梯子梁、锚杆为树脂锚杆
58101综采工作面采煤机型号与设计不相符,设计为MG200/500-WD,实际为MG200/510-WD68101综采工作面上下隅角退锚不及时,悬顶面积大
7超前支护拉杆硬连接无收缩
8工作面折壁严重护帮不及时9顺槽皮带急停保护未延伸到位
专业序号存在问题整改情况复查人采掘10压风供水系统未安装
11黄泥灌浆管路未接至工作面
12回采工作面未见探水孔

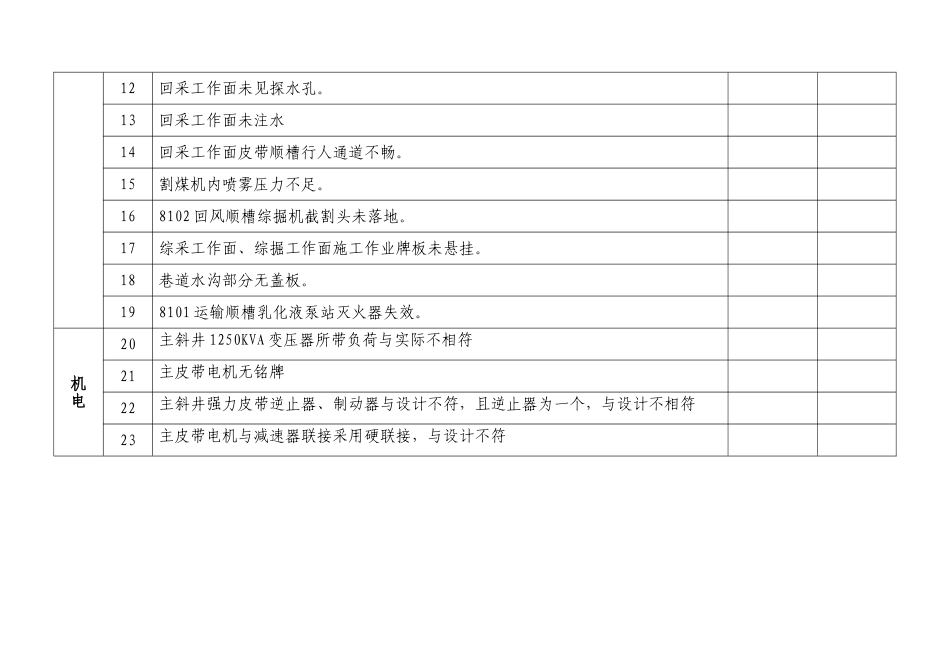

13回采工作面未注水14回采工作面皮带顺槽行人通道不畅
15割煤机内喷雾压力不足
168102回风顺槽综掘机截割头未落地
17综采工作面、综掘工作面施工作业牌板未悬挂
18巷道水沟部分无盖板
198101运输顺槽乳化液泵站灭火器失效
