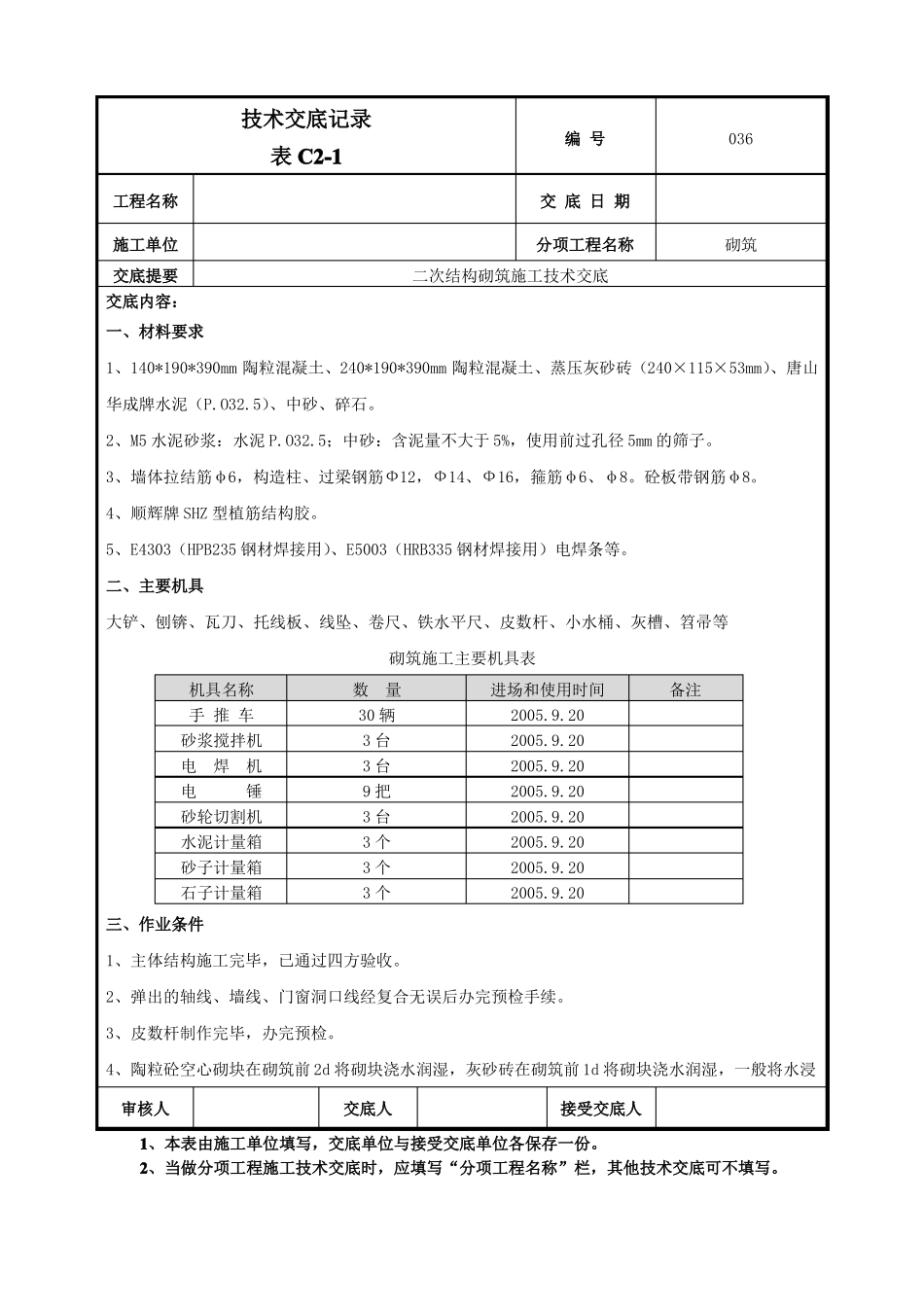

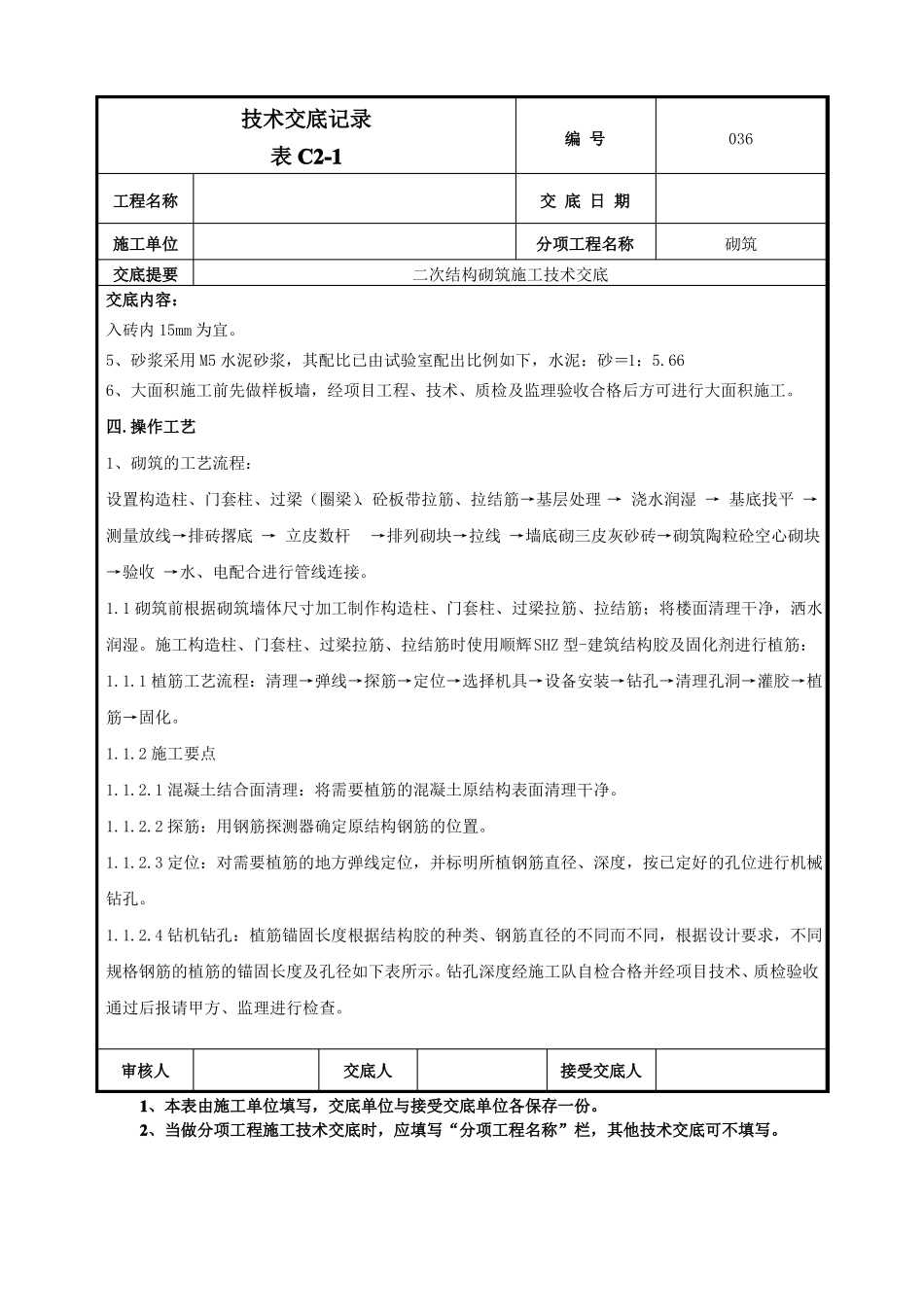

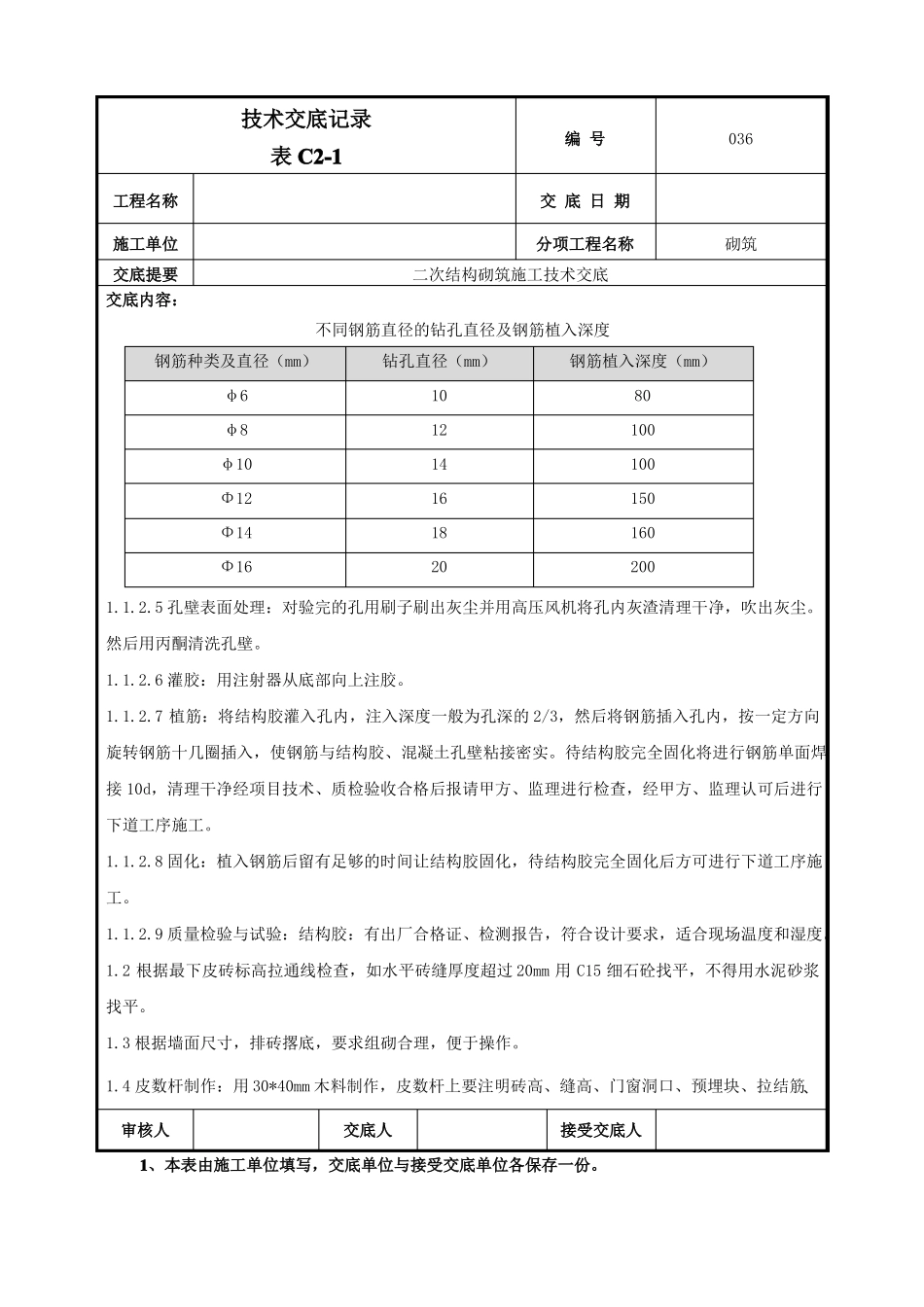

技术交底记录表C2-1工程名称施工单位交底提要一、材料要求编号036交底日期分项工程名称二次结构砌筑施工技术交底砌筑交底内容:1、140*190*390mm陶粒混凝土、240*190*390mm陶粒混凝土、蒸压灰砂砖(240×115×53mm)、唐山华成牌水泥(P.O32.5)、中砂、碎石。2、M5水泥砂浆:水泥P.O32.5;中砂:含泥量不大于5%,使用前过孔径5mm的筛子。3、墙体拉结筋φ6,构造柱、过梁钢筋Ф12,Ф14、Ф16,箍筋φ6、φ8。砼板带钢筋φ8。4、顺辉牌SHZ型植筋结构胶。5、E4303(HPB235钢材焊接用)、E5003(HRB335钢材焊接用)电焊条等。二、主要机具大铲、刨锛、瓦刀、托线板、线坠、卷尺、铁水平尺、皮数杆、小水桶、灰槽、笤帚等砌筑施工主要机具表机具名称手推车砂浆搅拌机电焊机电锤砂轮切割机水泥计量箱砂子计量箱石子计量箱三、作业条件1、主体结构施工完毕,已通过四方验收。2、弹出的轴线、墙线、门窗洞口线经复合无误后办完预检手续。3、皮数杆制作完毕,办完预检。4、陶粒砼空心砌块在砌筑前2d将砌块浇水润湿,灰砂砖在砌筑前1d将砌块浇水润湿,一般将水浸审核人交底人接受交底人数量30辆3台3台9把3台3个3个3个进场和使用时间2005.9.202005.9.202005.9.202005.9.202005.9.202005.9.202005.9.202005.9.20备注1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1工程名称施工单位交底提要交底内容:入砖内15mm为宜。编号036交底日期分项工程名称二次结构砌筑施工技术交底砌筑5、砂浆采用M5水泥砂浆,其配比已由试验室配出比例如下,水泥:砂=1:5.666、大面积施工前先做样板墙,经项目工程、技术、质检及监理验收合格后方可进行大面积施工。四.操作工艺1、砌筑的工艺流程:设置构造柱、门套柱、过梁(圈梁)、砼板带拉筋、拉结筋→基层处理→浇水润湿→基底找平→测量放线→排砖撂底→立皮数杆→排列砌块→拉线→墙底砌三皮灰砂砖→砌筑陶粒砼空心砌块→验收→水、电配合进行管线连接。1.1砌筑前根据砌筑墙体尺寸加工制作构造柱、门套柱、过梁拉筋、拉结筋;将楼面清理干净,洒水润湿。施工构造柱、门套柱、过梁拉筋、拉结筋时使用顺辉SHZ型-建筑结构胶及固化剂进行植筋:1.1.1植筋工艺流程:清理→弹线→探筋→定位→选择机具→设备安装→钻孔→清理孔洞→灌胶→植筋→固化。1.1.2施工要点1.1.2.1混凝土结合面清理:将需要植筋的混凝土原结构表面清理干净。1.1.2.2探筋:用钢筋探测器确定原结构钢筋的位置。1.1.2.3定位:对需要植筋的地方弹线定位,并标明所植钢筋直径、深度,按已定好的孔位进行机械钻孔。1.1.2.4钻机钻孔:植筋锚固长度根据结构胶的种类、钢筋直径的不同而不同,根据设计要求,不同规格钢筋的植筋的锚固长度及孔径如下表所示。钻孔深度经施工队自检合格并经项目技术、质检验收通过后报请甲方、监理进行检查。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1工程名称施工单位交底提要交底内容:编号036交底日期分项工程名称二次结构砌筑施工技术交底砌筑不同钢筋直径的钻孔直径及钢筋植入深度钢筋种类及直径(mm)φ6φ8φ10Φ12Φ14Φ16钻孔直径(mm)101214161820钢筋植入深度(mm)801001001501602001.1.2.5孔壁表面处理:对验完的孔用刷子刷出灰尘并用高压风机将孔内灰渣清理干净,吹出灰尘。然后用丙酮清洗孔壁。1.1.2.6灌胶:用注射器从底部向上注胶。1.1.2.7植筋:将结构胶灌入孔内,注入深度一般为孔深的2/3,然后将钢筋插入孔内,按一定方向旋转钢筋十几圈插入,使钢筋与结构胶、混凝土孔壁粘接密实。待结构胶完全固化将进行钢筋单面焊接10d,清理干净经项目技术、质检验收合格后报请甲方、监理进行检查,经甲方、监理认可后进行下道工序施工。1.1.2.8固化:植入钢筋后留有足够的时间让结构胶固化,待结构胶完全固化后方可进行下道工序施工。1.1.2.9质量检验与试验:结构胶:有出厂合格证、检测报告,...
