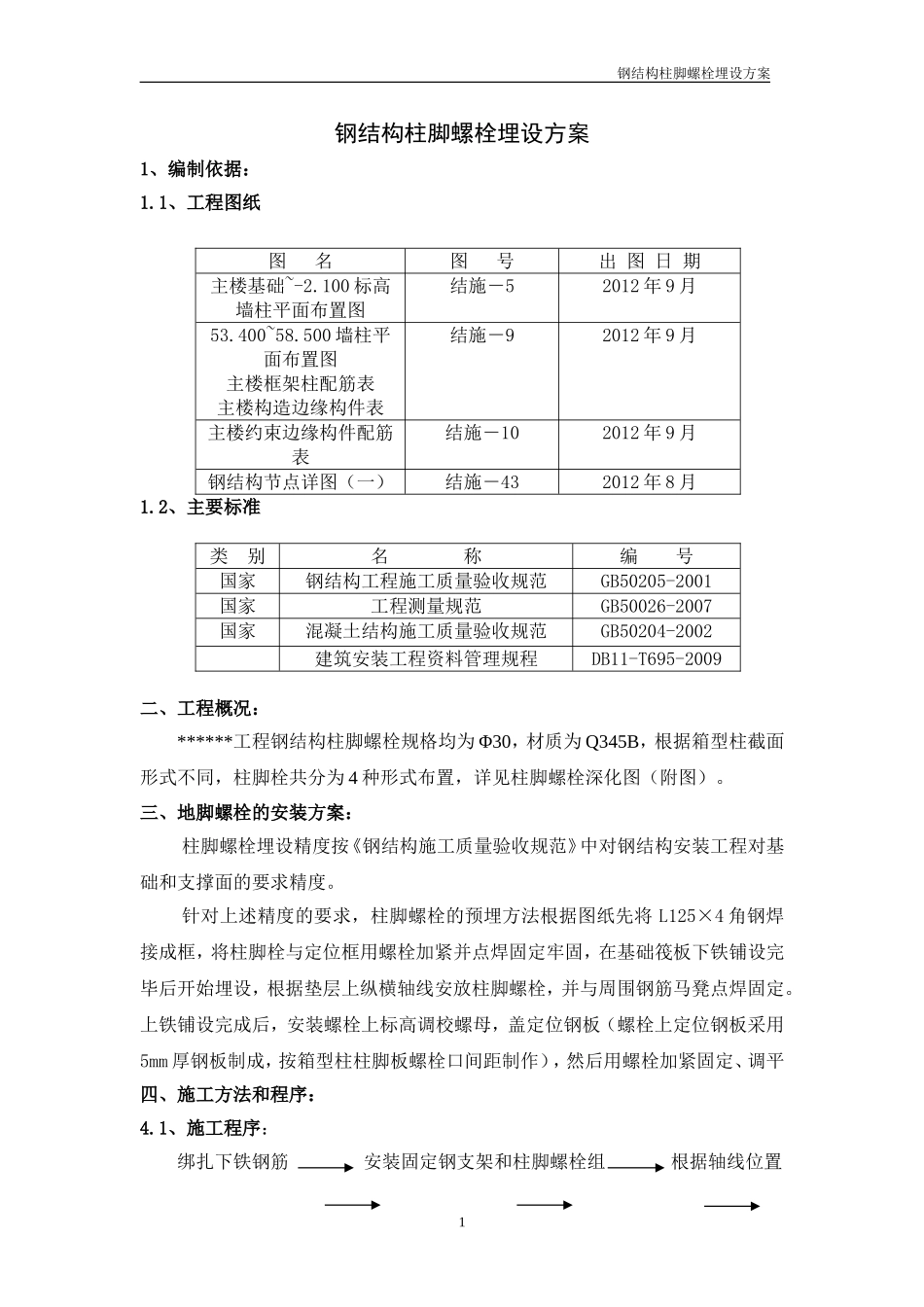

钢结构柱脚螺栓埋设方案钢结构柱脚螺栓埋设方案1、编制依据:1
1、工程图纸图名图号出图日期主楼基础~-2
100标高墙柱平面布置图结施-52012年9月53
400~58
500墙柱平面布置图主楼框架柱配筋表主楼构造边缘构件表结施-92012年9月主楼约束边缘构件配筋表结施-102012年9月钢结构节点详图(一)结施-432012年8月1

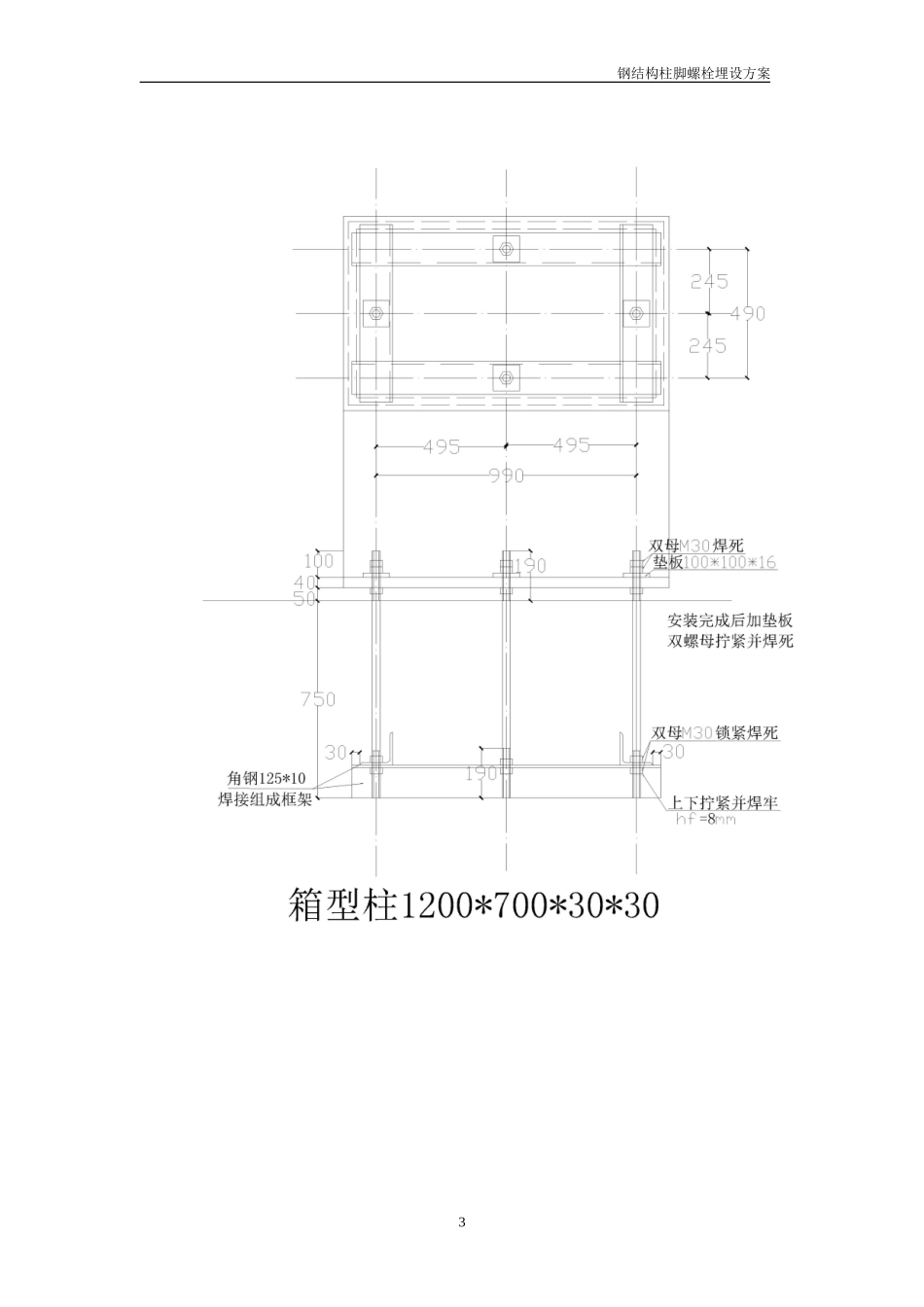

2、主要标准类别名称编号国家钢结构工程施工质量验收规范GB50205-2001国家工程测量规范GB50026-2007国家混凝土结构施工质量验收规范GB50204-2002建筑安装工程资料管理规程DB11-T695-2009二、工程概况:******工程钢结构柱脚螺栓规格均为Φ30,材质为Q345B,根据箱型柱截面形式不同,柱脚栓共分为4种形式布置,详见柱脚螺栓深化图(附图)
三、地脚螺栓的安装方案:柱脚螺栓埋设精度按《钢结构施工质量验收规范》中对钢结构安装工程对基础和支撑面的要求精度
针对上述精度的要求,柱脚螺栓的预埋方法根据图纸先将L125×4角钢焊接成框,将柱脚栓与定位框用螺栓加紧并点焊固定牢固,在基础筏板下铁铺设完毕后开始埋设,根据垫层上纵横轴线安放柱脚螺栓,并与周围钢筋马凳点焊固定
上铁铺设完成后,安装螺栓上标高调校螺母,盖定位钢板(螺栓上定位钢板采用5mm厚钢板制成,按箱型柱柱脚板螺栓口间距制作),然后用螺栓加紧固定、调平四、施工方法和程序:4
1、施工程序:绑扎下铁钢筋安装固定钢支架和柱脚螺栓组根据轴线位置1钢结构柱脚螺栓埋设方案调校柱脚螺栓位置点焊固定钢支架铺设上铁钢筋安装标高调平螺母(调平)安放定位钢板安装上螺栓夹紧定位钢板校核螺栓位置浇注砼初凝前复校混凝土养护拆除定位钢板
2、施工方法:a、准备工作1)严格按照图纸尺寸,对进场的地脚螺栓定位钢板进行验收,尤其是螺栓孔的相对位置不得超过2mm
2)根据设计院提供的图纸
