五矿大厦热力站屋面、A、B座连廊伸缩缝处、司机班屋面防水工程工程方案及预算五矿二十三冶建设集团有限公司北京分公司二零一四年四月八号1五矿大厦热力站屋面、A、B座连廊伸缩缝处、司机班屋面防水工程施工方案第一章工程概况五矿大厦热力站、A、B座连廊伸缩缝处、司机班为机房与办公地点
现在热力站最突出的问题是屋面防水破损严重,漏雨漏水,防止室内热力机械因漏雨漏水而出现问题;A、B四层连廊伸缩缝处地漏损坏严重,使A、B三层连廊伸缩缝处墙皮严重损坏,影响整体办公环境
司机班有的房间区域吊顶、墙皮严重损坏,在雨季无法使用居住,屋面南侧雨水管接口被堵需疏通,且雨水管损坏严重

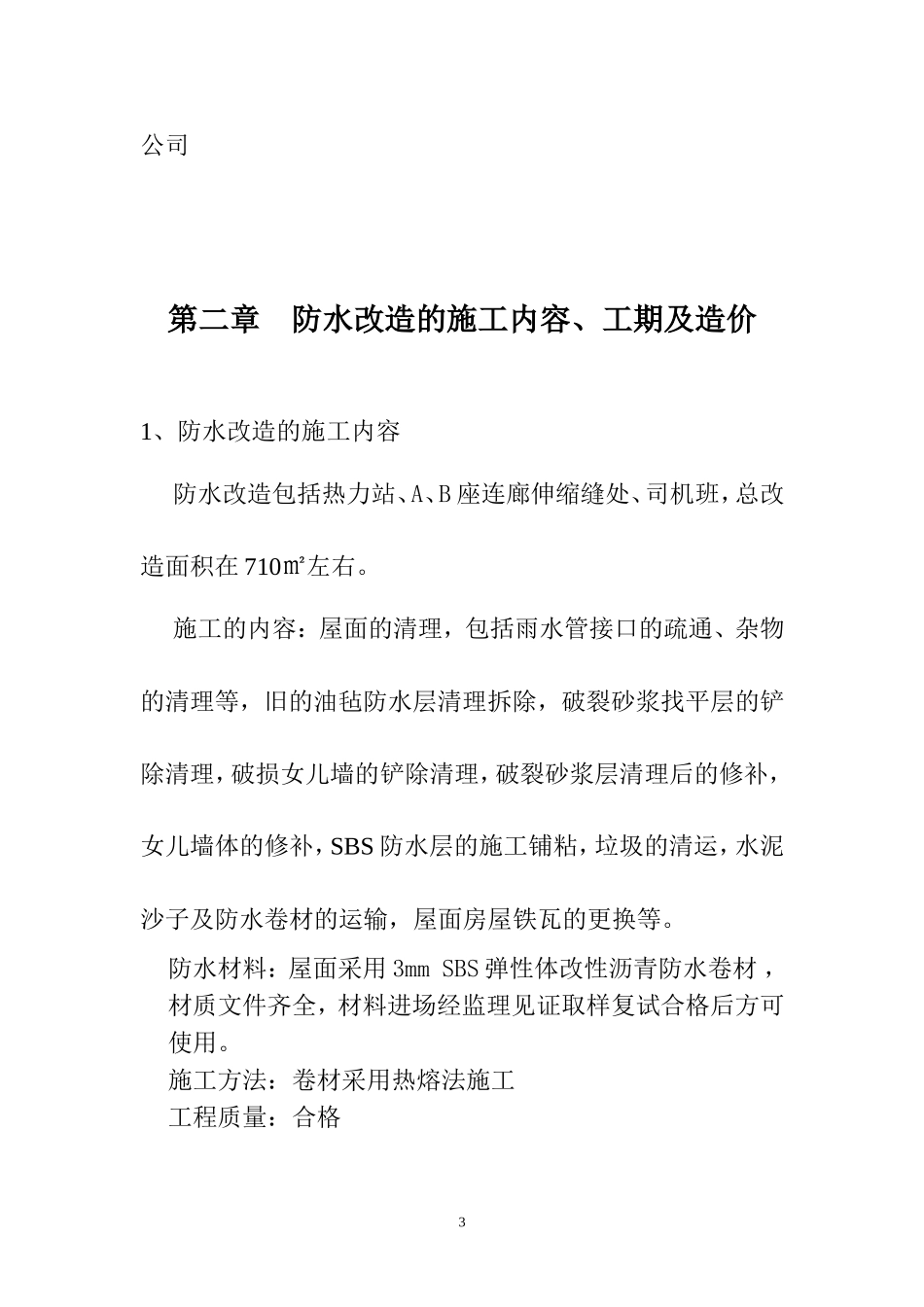

1、工程名称:五矿大厦热力站屋面、A、B座连廊伸缩缝处、司机班屋面防水工程2、建设单位:五矿集团有限公司3、施工单位:五矿二十三冶建设集团有限公司北京分2公司第二章防水改造的施工内容、工期及造价1、防水改造的施工内容防水改造包括热力站、A、B座连廊伸缩缝处、司机班,总改造面积在710㎡左右
施工的内容:屋面的清理,包括雨水管接口的疏通、杂物的清理等,旧的油毡防水层清理拆除,破裂砂浆找平层的铲除清理,破损女儿墙的铲除清理,破裂砂浆层清理后的修补,女儿墙体的修补,SBS防水层的施工铺粘,垃圾的清运,水泥沙子及防水卷材的运输,屋面房屋铁瓦的更换等
防水材料:屋面采用3mmSBS弹性体改性沥青防水卷材,材质文件齐全,材料进场经监理见证取样复试合格后方可使用
施工方法:卷材采用热熔法施工工程质量:合格32、建设工期目标我公司将合理安排施工进度计划,在保证质量、安全的前提下,选择合理的施工方案,组织立体交叉施工,确保各施工阶段节点目标如期完成,总工期为30日历天
3、施工费用为:贰拾壹万陆仟肆佰伍拾玖元整
第三章施工工艺及措施1、基层处理1
1、清扫基层,到表面无浮土沙尘等污物,对凸起的地方用小平铲削平,对凹进的地方用1
