基坑安全防护作业指导书页脚内容-1-基坑局部塌方处理方案XXXXX有限公司基坑安全防护作业指导书页脚内容-2编制日期:2015年7月15日目录50X页脚内容-3一、编制依据1、XXXX项目总平面图及基坑开挖图
2、XXXX项目岩土工程勘察报告3、XXXX项目基坑工程施工方案4、建筑基坑支护技术规程(JGJ120-2012)5、建筑基坑工程监测技术规范(GB50497-2009)6、锚杆喷射混凝土支护技术规范(GB50086-2001)7、复合土钉墙支护技术规范(GB50739-2011)二、工程概况XX地块包括X栋33层建筑物和X栋X层住宅楼,有地下车库及X层商业裙房;地下X层,地下部分均为整体地下车库
场地整体呈西高东低布置,基坑大开挖最深处约5
5米,最浅处约2
由于X地块西侧筏板边线距建筑红线较近,结合现场实际情况,基坑支护设计边坡坡度为1:0
4,基坑开挖范围内土质均为粉砂或粉土,且边坡顶部原先埋有高压电缆线,土方开挖过程中局部边坡沿电缆线位置出现塌方现象
西侧边坡总长度约205m

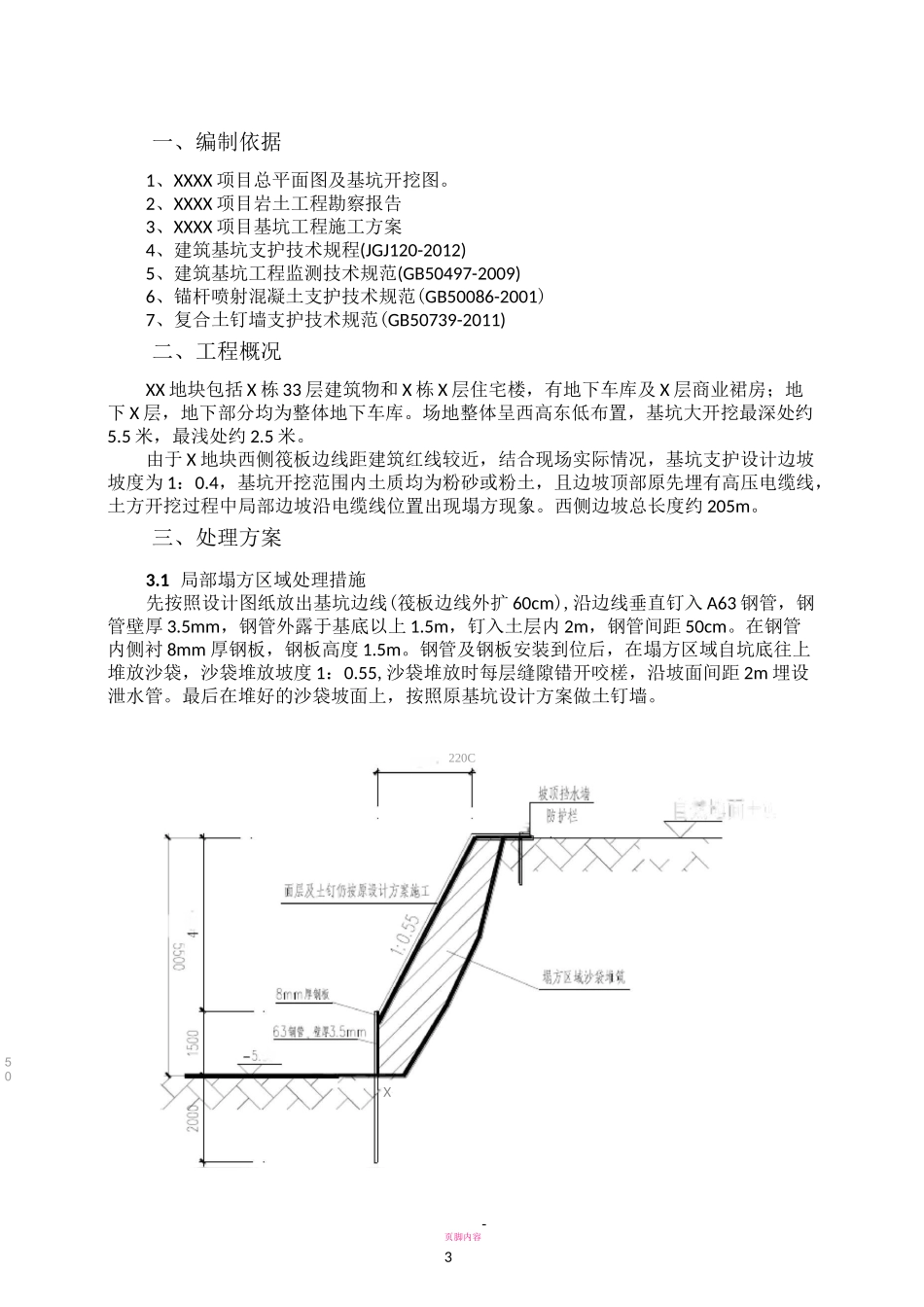

三、处理方案3
1局部塌方区域处理措施先按照设计图纸放出基坑边线(筏板边线外扩60cm),沿边线垂直钉入A63钢管,钢管壁厚3
5mm,钢管外露于基底以上1
5m,钉入土层内2m,钢管间距50cm
在钢管内侧衬8mm厚钢板,钢板高度1
钢管及钢板安装到位后,在塌方区域自坑底往上堆放沙袋,沙袋堆放坡度1:0
55,沙袋堆放时每层缝隙错开咬槎,沿坡面间距2m埋设泄水管
最后在堆好的沙袋坡面上,按照原基坑设计方案做土钉墙
220C基坑安全防护作业指导书页脚内容-4自然地面±0
00局部塌方区域剖面图基坑安全防护作业指导书页脚内容-5-基坑安全防护作业指导书位移及内力变化情况放长或缩短
监测频率和监测报警条件应根据规范要求进行
4、沿基坑周边共布置20个水平位移和沉降观测点(其中西侧
