1/9混凝土工程施工方案一、工程结构概况1、本工程基础为钢筋混凝土承台基础
2、基础埋深为-2
3、柱分为矩形柱、方柱和圆柱三种
4、承台梁截面尺寸为400mm*1000mm
7、地下室层高为4
二、施工现场作业准备a
即将浇筑混凝土部位的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合要求
在浇注混凝土前,木模板应浇水湿润,但模板内不应有积水;浇注前钢筋上的油污及泥土、水泥浆等应清除干净,并检查钢筋的水泥砂浆垫块是否垫好
c.测量人员从标高控制点将标高投测到作业面上,在柱体钢筋及顶板钢筋的支撑马凳上焊标高控制筋,测量人员用水平仪跟随进行抄侧,标高控制筋采用圆10的钢筋,其上皮为顶板的标高
间距3000mm设置
d、混凝土浇筑申请已批准

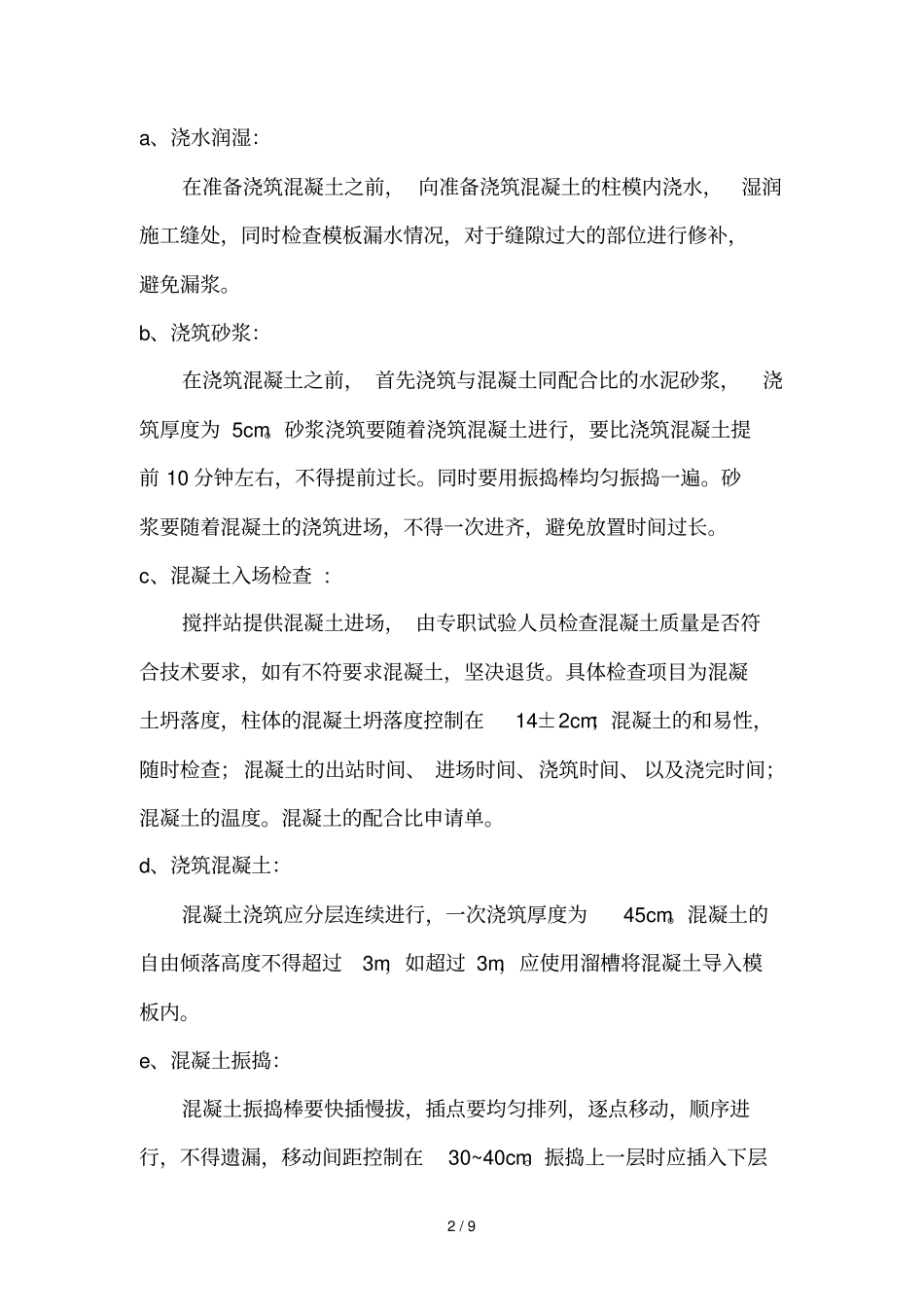

三、主要施工方法及措施1柱的混凝土浇注施工工艺:浇水润湿→浇筑砂浆→混凝土入场检查→浇注混凝土→混凝土振捣→养护2/9a、浇水润湿:在准备浇筑混凝土之前,向准备浇筑混凝土的柱模内浇水,湿润施工缝处,同时检查模板漏水情况,对于缝隙过大的部位进行修补,避免漏浆
b、浇筑砂浆:在浇筑混凝土之前,首先浇筑与混凝土同配合比的水泥砂浆,浇筑厚度为5cm
砂浆浇筑要随着浇筑混凝土进行,要比浇筑混凝土提前10分钟左右,不得提前过长
同时要用振捣棒均匀振捣一遍
砂浆要随着混凝土的浇筑进场,不得一次进齐,避免放置时间过长
c、混凝土入场检查:搅拌站提供混凝土进场,由专职试验人员检查混凝土质量是否符合技术要求,如有不符要求混凝土,坚决退货
具体检查项目为混凝土坍落度,柱体的混凝土坍落度控制在14±2cm;混凝土的和易性,随时检查;混凝土的出站时间、进场时间、浇筑时间、以及浇完时间;混凝土的温度
混凝土的配合比申请单
d、浇筑混凝土:混凝土浇筑应分层连续进行,一次浇筑厚度为45cm

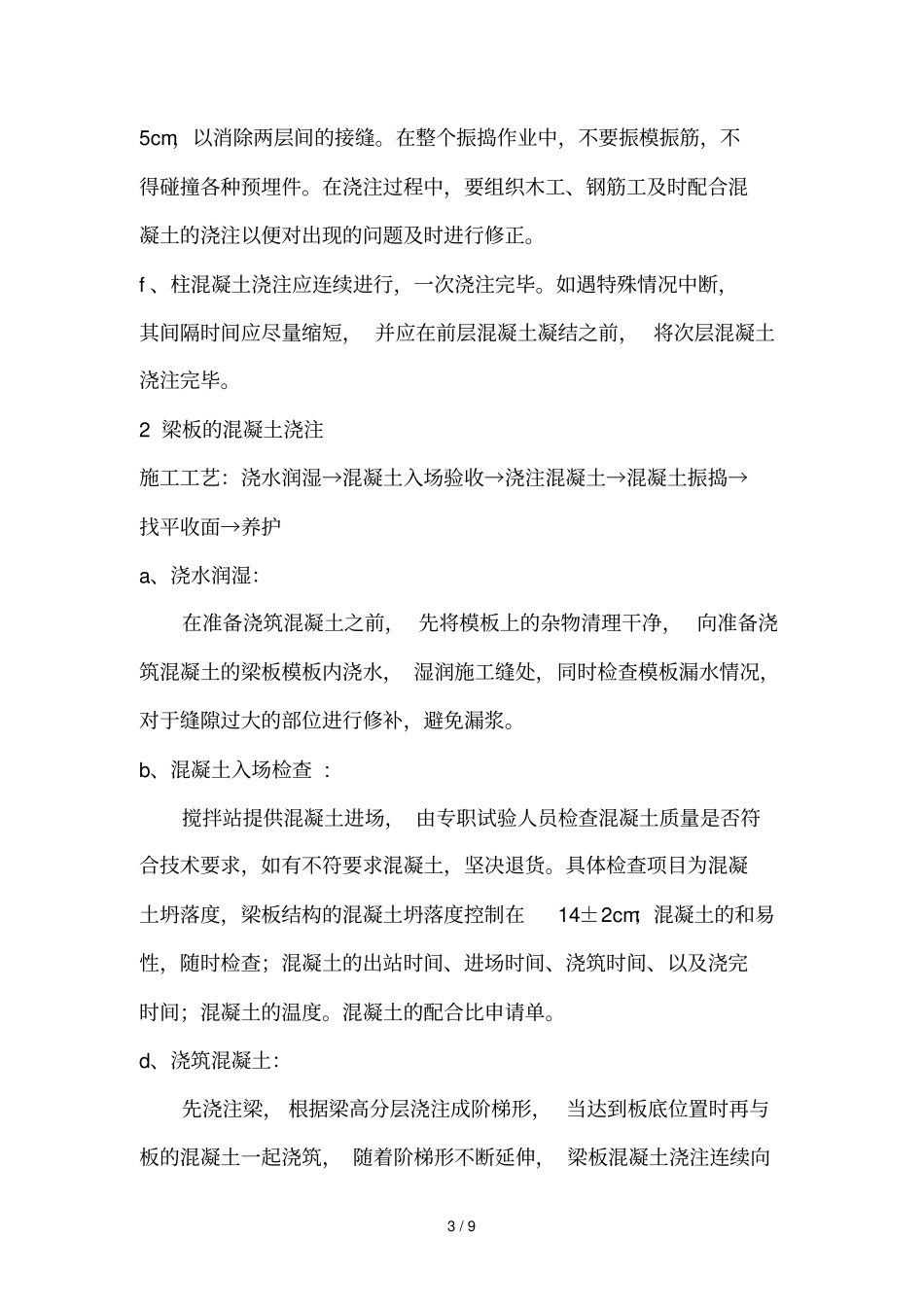

混凝土的自由倾落高度不得超过3m,如超过3m,应使用溜槽将混
