内、外墙丝杆洞防封堵及外墙混凝土墙与砖墙楼面平板接触处进行专业防水处理专项方案工程概况金泰·假日花城3
3期25#、26#、27#、28#楼内、外墙丝杆洞封堵及外墙混凝土墙与砖墙楼面平板接触处进行专业防水处理
做法说明1、为保证外墙渗水要求对外墙丝杆洞及外墙混凝土墙与砖墙楼面平板接触处进行专业防水处理
2、抹灰前要派专人统一堵外墙丝杆洞眼,一般堵实后一周开始抹灰,不许边堵边抹灰
3、丝杆洞眼封堵密实后,灰缝及平整度应与原墙体表面一致,不能凹进突出,凹进的要用高强度等级的水泥砂浆找平,凸出的要凿子铲平

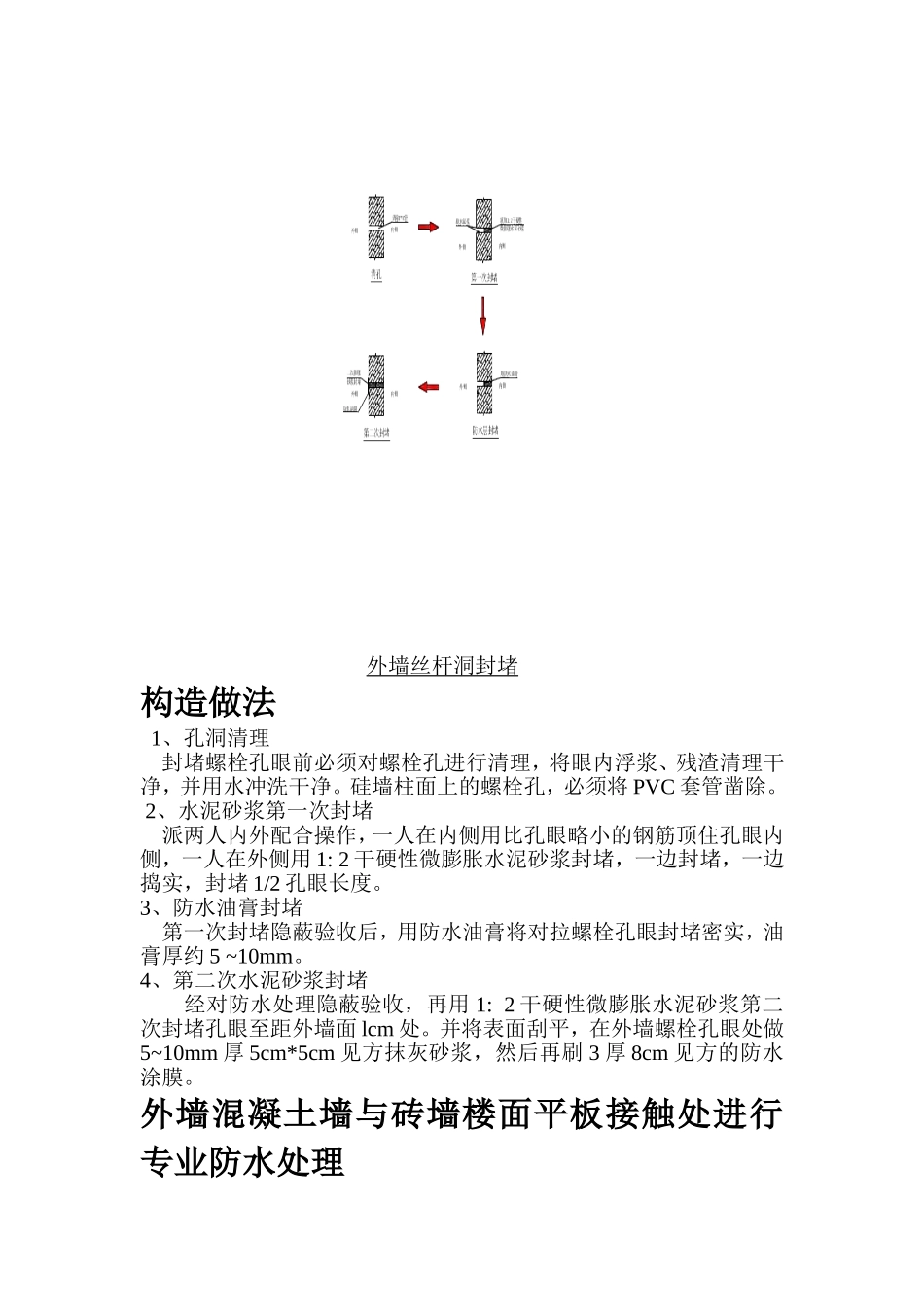

内、外墙丝杆洞防封堵工艺流程孔洞清理------水泥砂浆第一次封堵------防水油膏或发泡剂封堵------水泥砂浆第二次封堵------涂刷防水涂料------隐蔽验收节点图外墙丝杆洞封堵构造做法1、孔洞清理封堵螺栓孔眼前必须对螺栓孔进行清理,将眼内浮浆、残渣清理干净,并用水冲洗干净
硅墙柱面上的螺栓孔,必须将PVC套管凿除
2、水泥砂浆第一次封堵派两人内外配合操作,一人在内侧用比孔眼略小的钢筋顶住孔眼内侧,一人在外侧用1:2干硬性微膨胀水泥砂浆封堵,一边封堵,一边捣实,封堵1/2孔眼长度
3、防水油膏封堵第一次封堵隐蔽验收后,用防水油膏将对拉螺栓孔眼封堵密实,油膏厚约5~10mm
4、第二次水泥砂浆封堵经对防水处理隐蔽验收,再用1:2干硬性微膨胀水泥砂浆第二次封堵孔眼至距外墙面lcm处
并将表面刮平,在外墙螺栓孔眼处做5~10mm厚5cm*5cm见方抹灰砂浆,然后再刷3厚8cm见方的防水涂膜

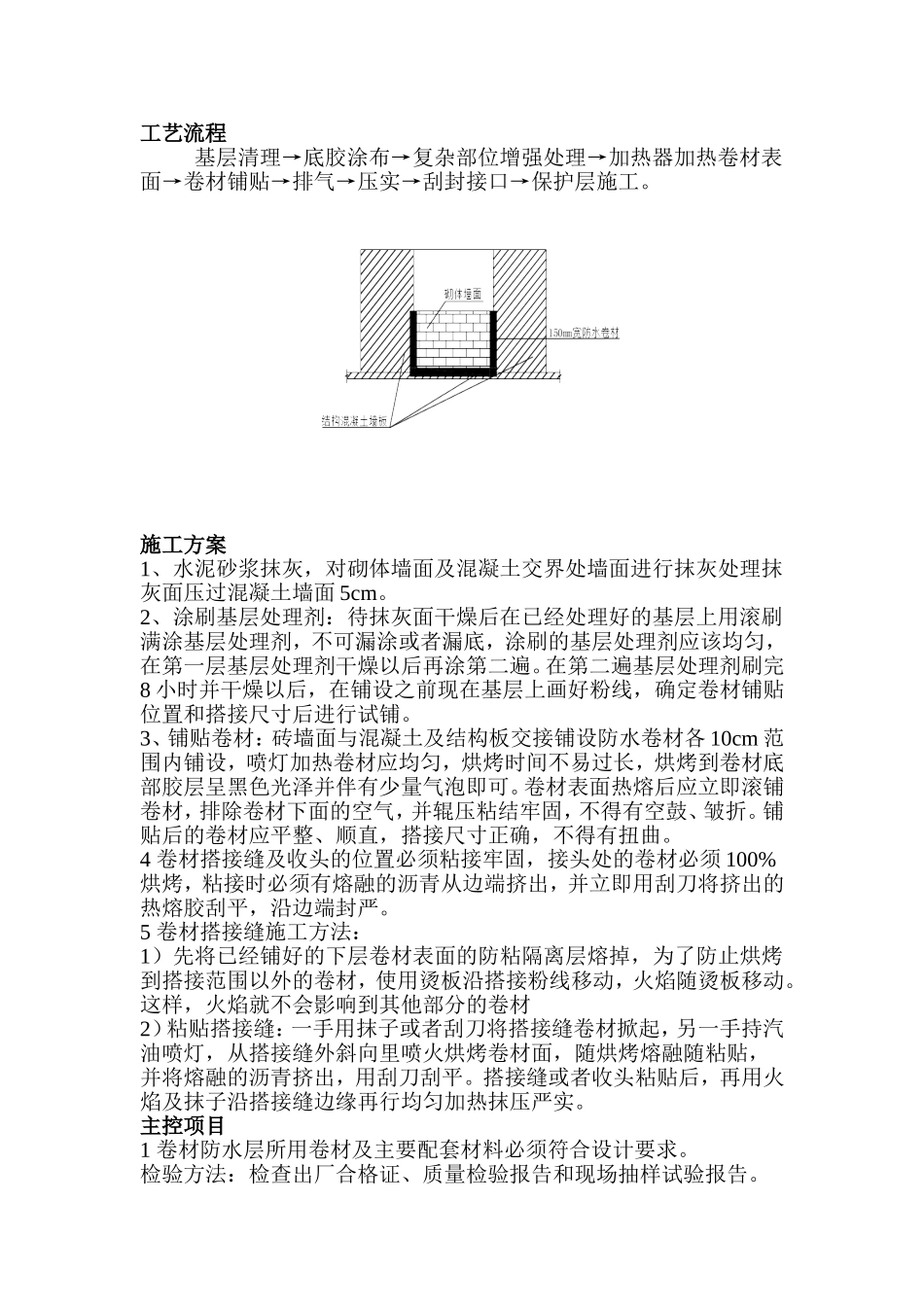

外墙混凝土墙与砖墙楼面平板接触处进行专业防水处理工艺流程基层清理→底胶涂布→复杂部位增强处理→加热器加热卷材表面→卷材铺贴→排气→压实→刮封接口→保护层施工
施工方案1、水泥砂浆抹灰,对砌体墙面及混凝土交界处墙面进行抹灰处理抹灰面压过混凝土墙面5cm
2、涂刷基层处理剂:待抹灰面干燥
