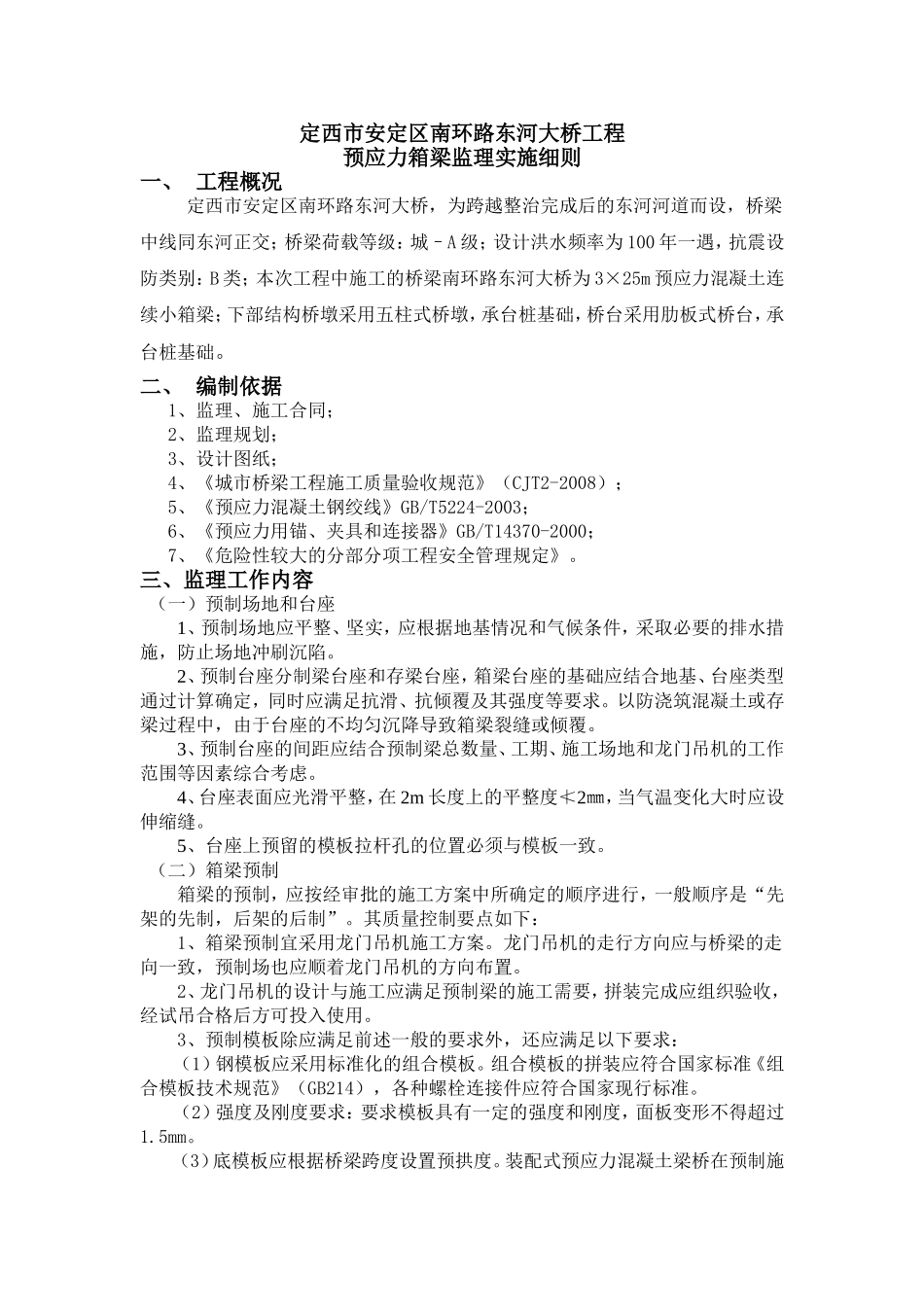

定西市安定区南环路东河大桥工程预应力箱梁监理实施细则编制:审批:甘肃三轮建设项目管理有限公司定西项目监理部(3)2013年月定西市安定区南环路东河大桥工程预应力箱梁监理实施细则一、工程概况定西市安定区南环路东河大桥,为跨越整治完成后的东河河道而设,桥梁中线同东河正交;桥梁荷载等级:城–A级;设计洪水频率为100年一遇,抗震设防类别:B类;本次工程中施工的桥梁南环路东河大桥为3×25m预应力混凝土连续小箱梁;下部结构桥墩采用五柱式桥墩,承台桩基础,桥台采用肋板式桥台,承台桩基础
二、编制依据1、监理、施工合同;2、监理规划;3、设计图纸;4、《城市桥梁工程施工质量验收规范》(CJT2-2008);5、《预应力混凝土钢绞线》GB/T5224-2003;6、《预应力用锚、夹具和连接器》GB/T14370-2000;7、《危险性较大的分部分项工程安全管理规定》
三、监理工作内容(一)预制场地和台座1、预制场地应平整、坚实,应根据地基情况和气候条件,采取必要的排水措施,防止场地冲刷沉陷
2、预制台座分制梁台座和存梁台座,箱梁台座的基础应结合地基、台座类型通过计算确定,同时应满足抗滑、抗倾覆及其强度等要求
以防浇筑混凝土或存梁过程中,由于台座的不均匀沉降导致箱梁裂缝或倾覆
3、预制台座的间距应结合预制梁总数量、工期、施工场地和龙门吊机的工作范围等因素综合考虑
4、台座表面应光滑平整,在2m长度上的平整度≮2㎜,当气温变化大时应设伸缩缝
5、台座上预留的模板拉杆孔的位置必须与模板一致
(二)箱梁预制箱梁的预制,应按经审批的施工方案中所确定的顺序进行,一般顺序是“先架的先制,后架的后制”
其质量控制要点如下:1、箱梁预制宜采用龙门吊机施工方案
龙门吊机的走行方向应与桥梁的走向一致,预制场也应顺着龙门吊机的方向布置
2、龙门吊机的设计与施工应满足预制梁的施工需要,拼装完成应组织验收,经试吊合
