定额换算一、工程量的换算一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算
如:人工修边坡整平的土方工程量按挖方量的10%套用相应定额人工乘以2

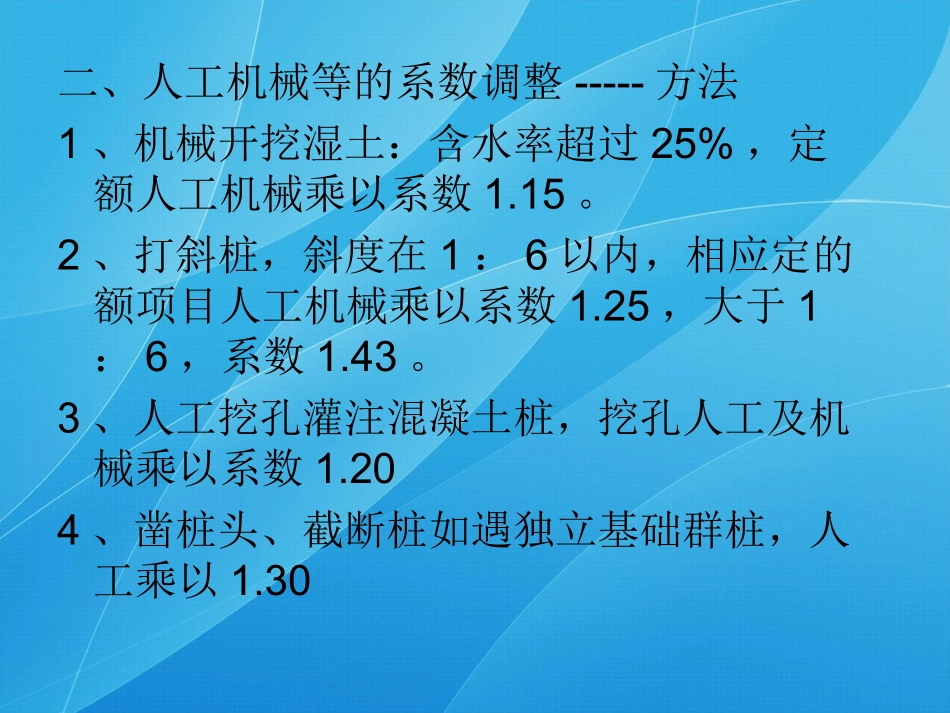

二、人工机械等的系数调整-----方法1、机械开挖湿土:含水率超过25%,定额人工机械乘以系数1
2、打斜桩,斜度在1:6以内,相应定的额项目人工机械乘以系数1
25,大于1:6,系数1
3、人工挖孔灌注混凝土桩,挖孔人工及机械乘以系数1
204、凿桩头、截断桩如遇独立基础群桩,人工乘以1
305、砖基础深度超过1
5米,其超过部分每立方米砌体增加人工0
041工日6、现浇构件钢筋曾高超过3
6米在8米以内人工乘以系数1
03,12米内人工乘以系数1
08,12米以上乘以系数1
137、室内净高超过8米的现浇柱梁墙板的人工工日12米以下1
18,18米以内1
258、泵送混凝土子目输送高度超过30米时,输送泵车台班乘以1
10,超过50米,乘以1
259、斜梁大于10度,人工乘以系数1
1010、斜有梁板、平板,坡度大于10,人工乘以系数1
0311、锯齿形底板按有梁板人工乘以系数1
1012、压路机碾压地面,垫层材料乘以1
15,人工乘以0
913、螺旋形、圆形楼梯按楼梯定额执行,人工乘以系数1
214、阶梯教室、看台台阶按楼地面定额人工乘以系数1
6015、墙柱面块料面层圆弧形部分,按相应定额人工乘以1
16、大理石花岗岩板上钻孔成槽由供应商完成,相应项目人工乘以0
9017、弧形条基人工模板乘以系数1
3018、斜梁模板坡度大于10,人工乘以1
1519、坡度大于10的板模板,人工乘以系数1
3020、模板超过3
6米,人工及材料增加系数三、砂浆、混凝土标号不同时的换算1、砂浆换算:新综合单价=原综合单价+(设计砂浆单价-定额材料单价)*定额材
