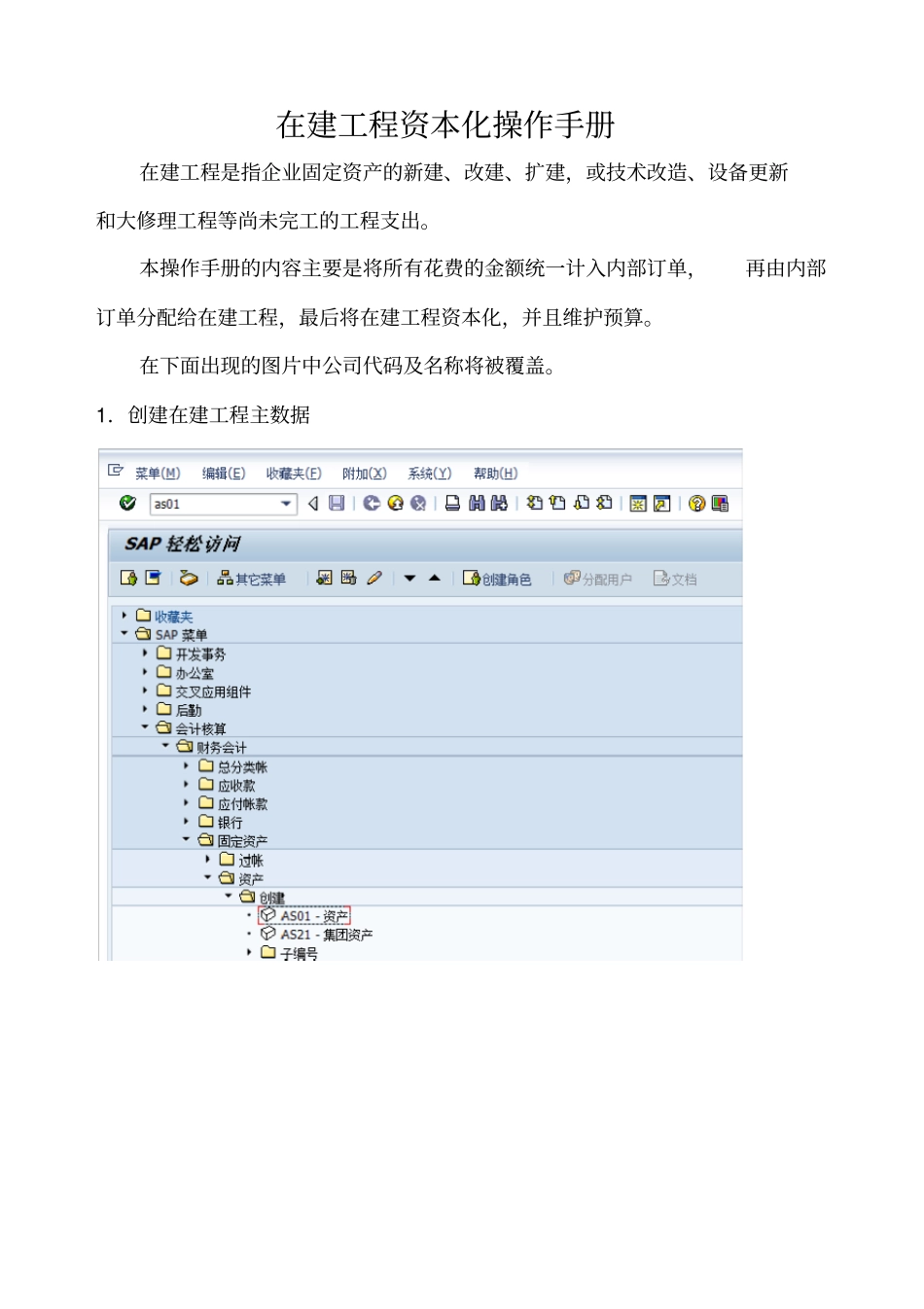

在建工程资本化操作手册在建工程是指企业固定资产的新建、改建、扩建,或技术改造、设备更新和大修理工程等尚未完工的工程支出
本操作手册的内容主要是将所有花费的金额统一计入内部订单,再由内部订单分配给在建工程,最后将在建工程资本化,并且维护预算
在下面出现的图片中公司代码及名称将被覆盖

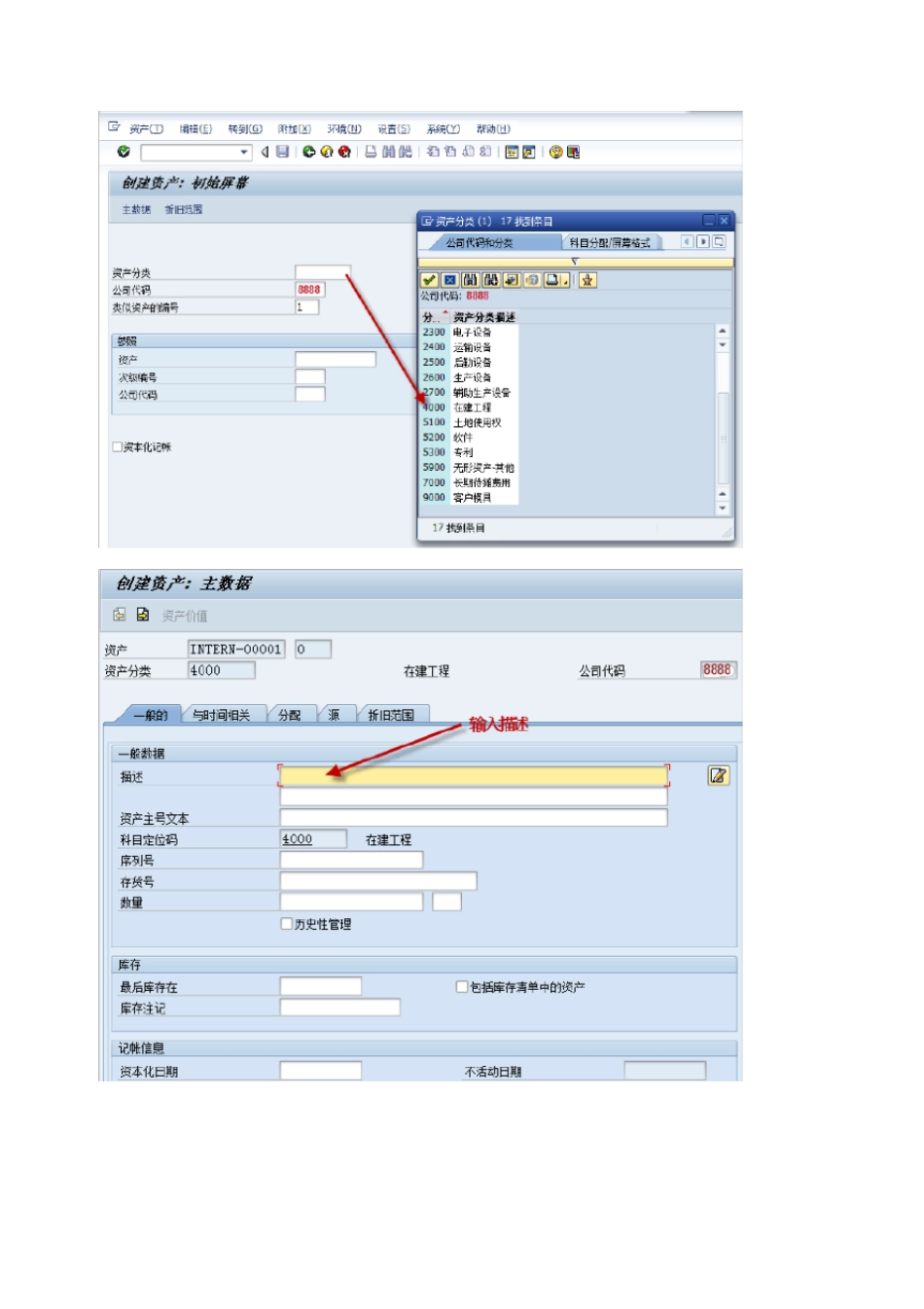

1.创建在建工程主数据输入完成后,点击,即建立完成在建工程
创建内部订单主数据输入公司代码、工厂、利润中心,点击

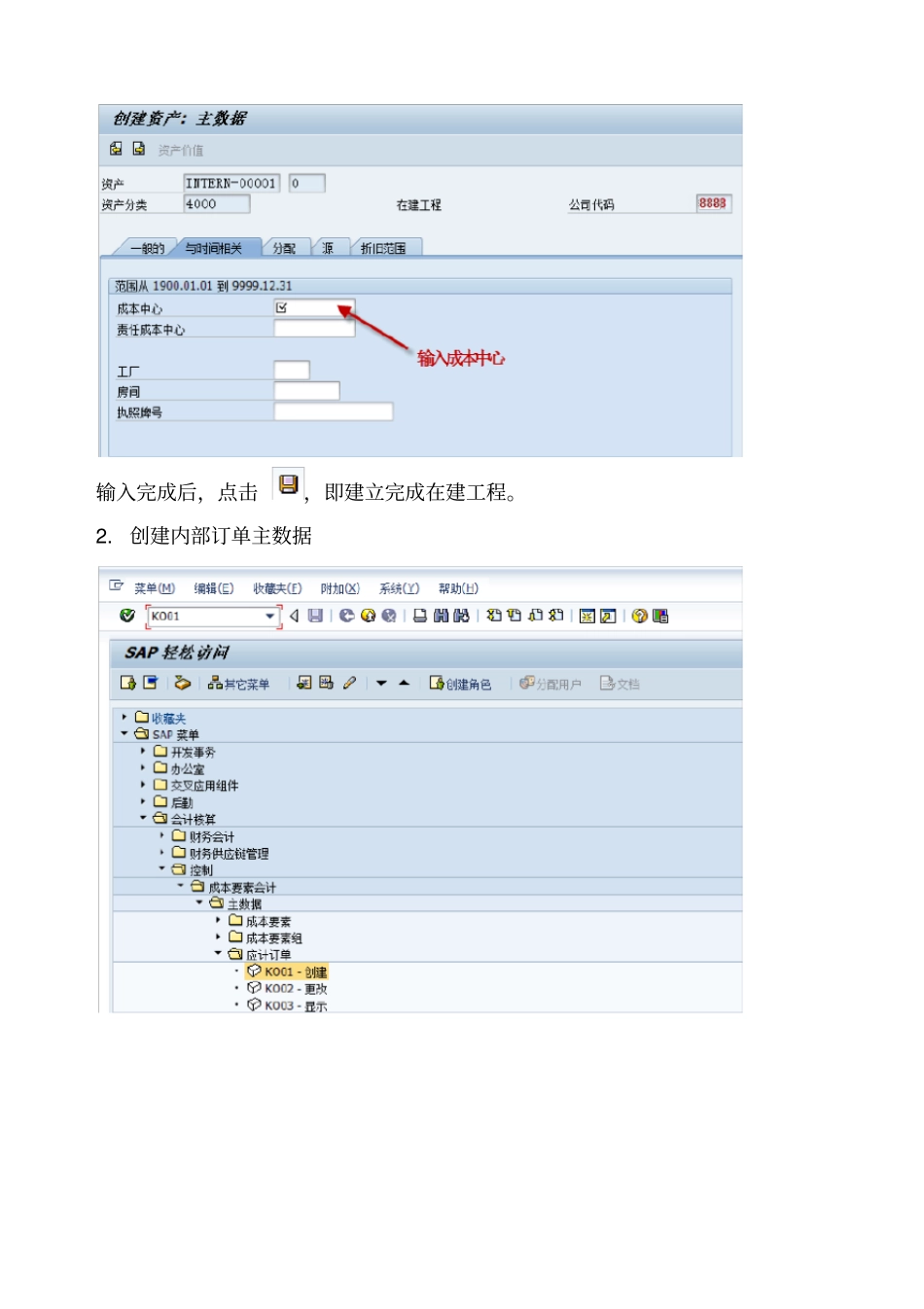

选中类,结算接收方选择新建的在建工程,然后回车即可,最后保存
创建基金中心主数据完成后,点击
维护预算控制规则输入派生策略,一般为公司代码
输入预算金额进入页面后,输入财务管理范围和格式变式,格式变式一般SAP004
A16010101是固定资产-原值的承诺项目A65050101是差旅费-交通费的承诺项目6
发布内部订单变成后,则可以保持订单
1固定资产采购申请进入页面后,按着提示的步骤逐一填写,科目分配类别(A)不是选择A-资产,而是选择W-在建工程
2采购申请审批单击,变成后,则可以保存退出
如果进入页面后,不是所需的采购申请,先点击,然后再点击,在下拉页面中选择采购申请
可以在程序选择中输入相应的条件进行筛选,也可以点击
在采购申请文件夹里选择创建者,然后输入,在进行选择即可
1固定资产采购订单进入页面后,点击,选中采购申请,进入页面后,输入建立的采购申请号,如果不记得,点击,在采购申请下面找到创建者,双击输入创建者编号,点击,点击选中的采购申请,在点击,按提示的输入即可
2采购订单审批点击,本案例中是两级审批,变成后,则可以保存
固定资产接收移动类型101是按采购订单收货到库存,一般情况物料收货先转到103-冻结质检,在转到105-收货到库存冻结
采购发票校验输入供应商编号,回车,在下面页面中选择采用
11.付款记账输入完成后
