电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

基坑边坡塌方处理方案31144VIP免费

基坑边坡塌方处理方案31144_第1页
1/3
基坑边坡塌方处理方案31144_第2页
2/3
基坑边坡塌方处理方案31144_第3页
3/3

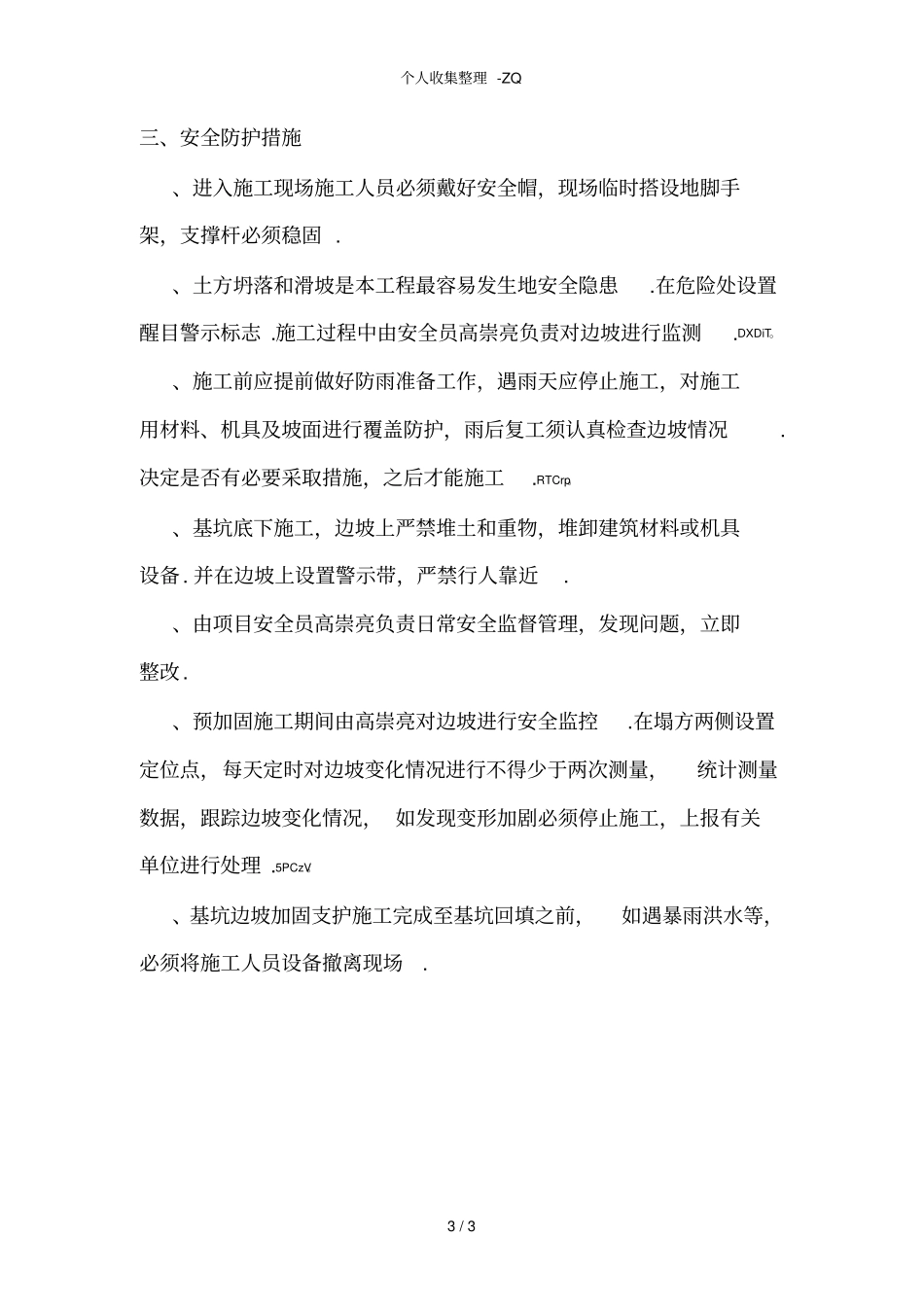

个人收集整理-ZQ1/3万科金域缇香一期标段工程基坑边坡坍塌处理方案编制人:校对人:审核人:审批人:成都市第五建筑工程公司年月日基坑边坡坍塌处理方案一、基坑坍塌情况万科金域缇香一期标段地地下室基坑周长约,面积约万㎡,垫层高.个人收集整理-ZQ2/3原北面基坑支护方式为单层双向钢筋网片厚地喷射混凝土层,基坑支护底面设计标高约为.由于基坑边坡土质较差,且出现连续强降雨,雨水侧压力较大,故发生边坡坍塌,坍塌区域位于轴至轴,长度约为.b5E2R。二、加固处理措施、材料:钢管直径,壁厚.模板厚度.、先用人工对边坡坡面上松软浮土进行清除.再用模板加钢管斜撑地方式对边坡进行加固.、斜撑由上部斜撑和下部斜撑组成,分别顶在模板地上下两端.上、下部斜撑分别用水平横杆连接.斜撑钢管纵向间距.p1Ean。加固简图如下:个人收集整理-ZQ3/3三、安全防护措施、进入施工现场施工人员必须戴好安全帽,现场临时搭设地脚手架,支撑杆必须稳固.、土方坍落和滑坡是本工程最容易发生地安全隐患.在危险处设置醒目警示标志.施工过程中由安全员高崇亮负责对边坡进行监测.DXDiT。、施工前应提前做好防雨准备工作,遇雨天应停止施工,对施工用材料、机具及坡面进行覆盖防护,雨后复工须认真检查边坡情况.决定是否有必要采取措施,之后才能施工.RTCrp。、基坑底下施工,边坡上严禁堆土和重物,堆卸建筑材料或机具设备.并在边坡上设置警示带,严禁行人靠近.、由项目安全员高崇亮负责日常安全监督管理,发现问题,立即整改.、预加固施工期间由高崇亮对边坡进行安全监控.在塌方两侧设置定位点,每天定时对边坡变化情况进行不得少于两次测量,统计测量数据,跟踪边坡变化情况,如发现变形加剧必须停止施工,上报有关单位进行处理.5PCzV。、基坑边坡加固支护施工完成至基坑回填之前,如遇暴雨洪水等,必须将施工人员设备撤离现场.

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑边坡塌方处理方案31144

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
