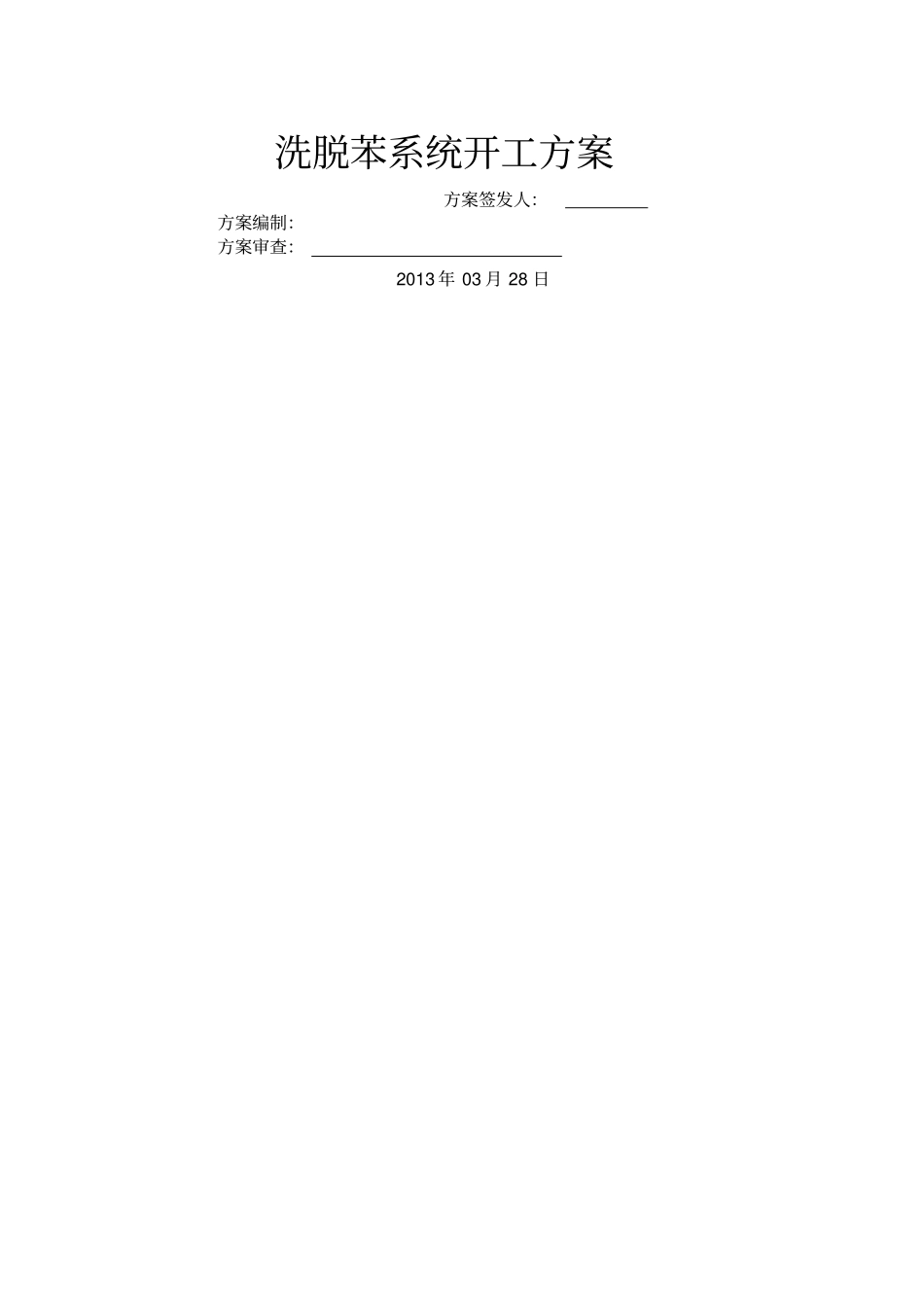

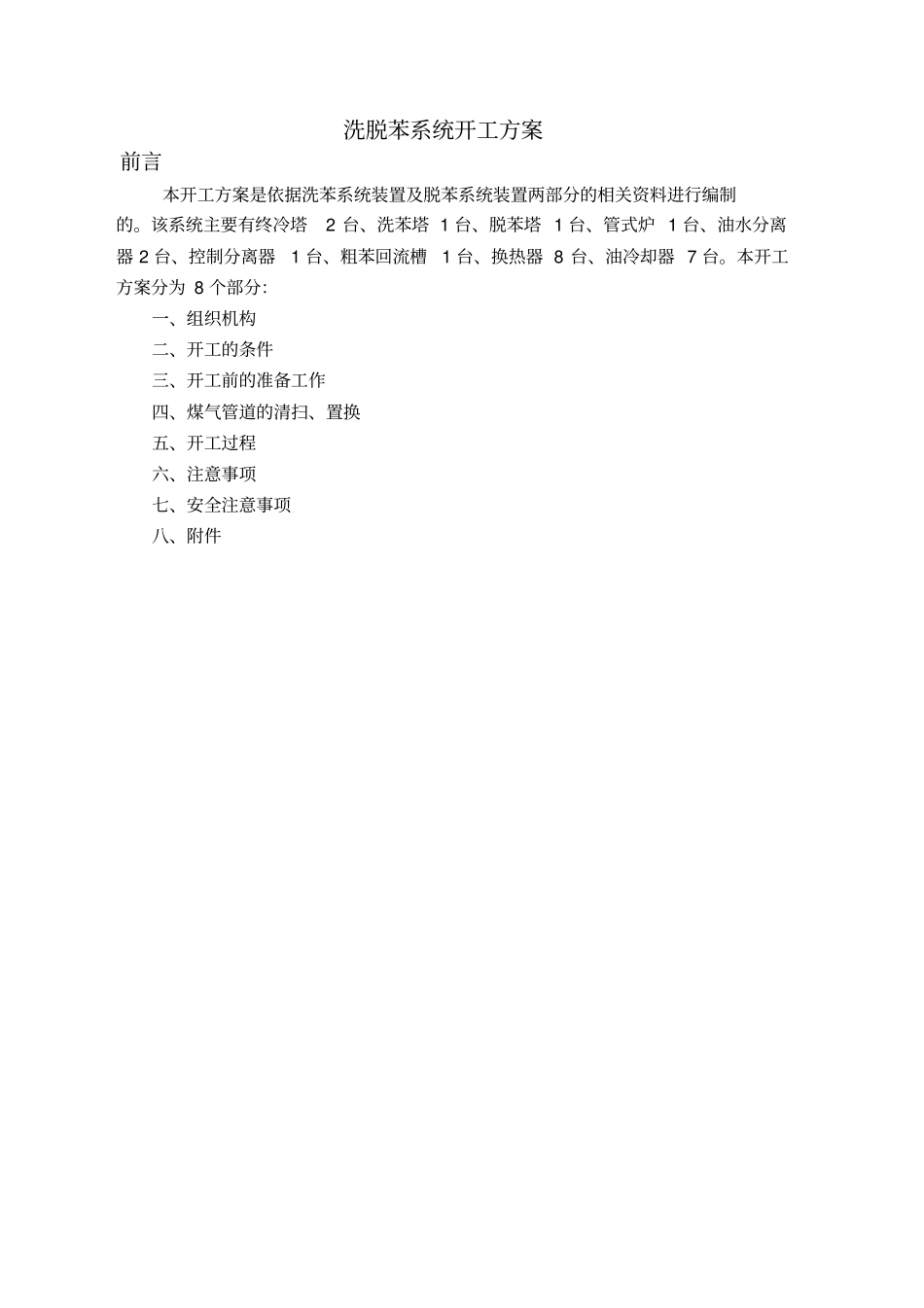

洗脱苯系统开工方案方案签发人:方案编制:方案审查:2013年03月28日洗脱苯系统开工方案前言本开工方案是依据洗苯系统装置及脱苯系统装置两部分的相关资料进行编制的
该系统主要有终冷塔2台、洗苯塔1台、脱苯塔1台、管式炉1台、油水分离器2台、控制分离器1台、粗苯回流槽1台、换热器8台、油冷却器7台
本开工方案分为8个部分:一、组织机构二、开工的条件三、开工前的准备工作四、煤气管道的清扫、置换五、开工过程六、注意事项七、安全注意事项八、附件一、组织机构组长:副组长:技术支持:成员:后勤保障人员:消防人员:二、开工的条件1
洗苯、脱苯才系统按照图纸(包括变更项目)施工、安装、对照核实、达到设计要求并符合有关技术规范
洗苯、脱苯系统的转动设备联动试车(见附件1)结束后,验收合格
静止设备、工艺管道的吹扫、清洗、试漏、试压,管式炉烘炉(见附件2)完成,联动试车结束后,放尽所属设备内的积水,验收合格
仪表系统调校结束并验收合格,处于良好状态,并与DCS面板显示相同,方可投入生产使用
煤气系统不投产的静止设备、工艺管线封水或堵上盲板
拆除清扫、试压及联动试车使用的临时蒸汽、水管线,并恢复到正常生产状态
上岗人员经过培训并经过考试合格(包括技术、安全、实际操作),达到上岗条件(有上岗证)
熟知各取样点并保持畅通,确认化验分析人员对煤气氧含量(不大于1%)的化验方法已经掌握,药剂、器具准备齐全
开工的辅助材料、工具及其他所需的备品已准备好(见附件3)
所需消防器材符合设计规范并备齐
洗脱苯区域现场清扫干净,消防通道保持畅通
参与开工人员任务明确、职责到位、相关人员到场
公辅设施,主要包括消防水、循环水、制冷水、工业水、电、蒸汽、仪表用压缩空气等满足开工的压力、温度和流量要求
三、开工前的准备工作1
按照开工方案图中的要求标出相应的阀门、放散管
