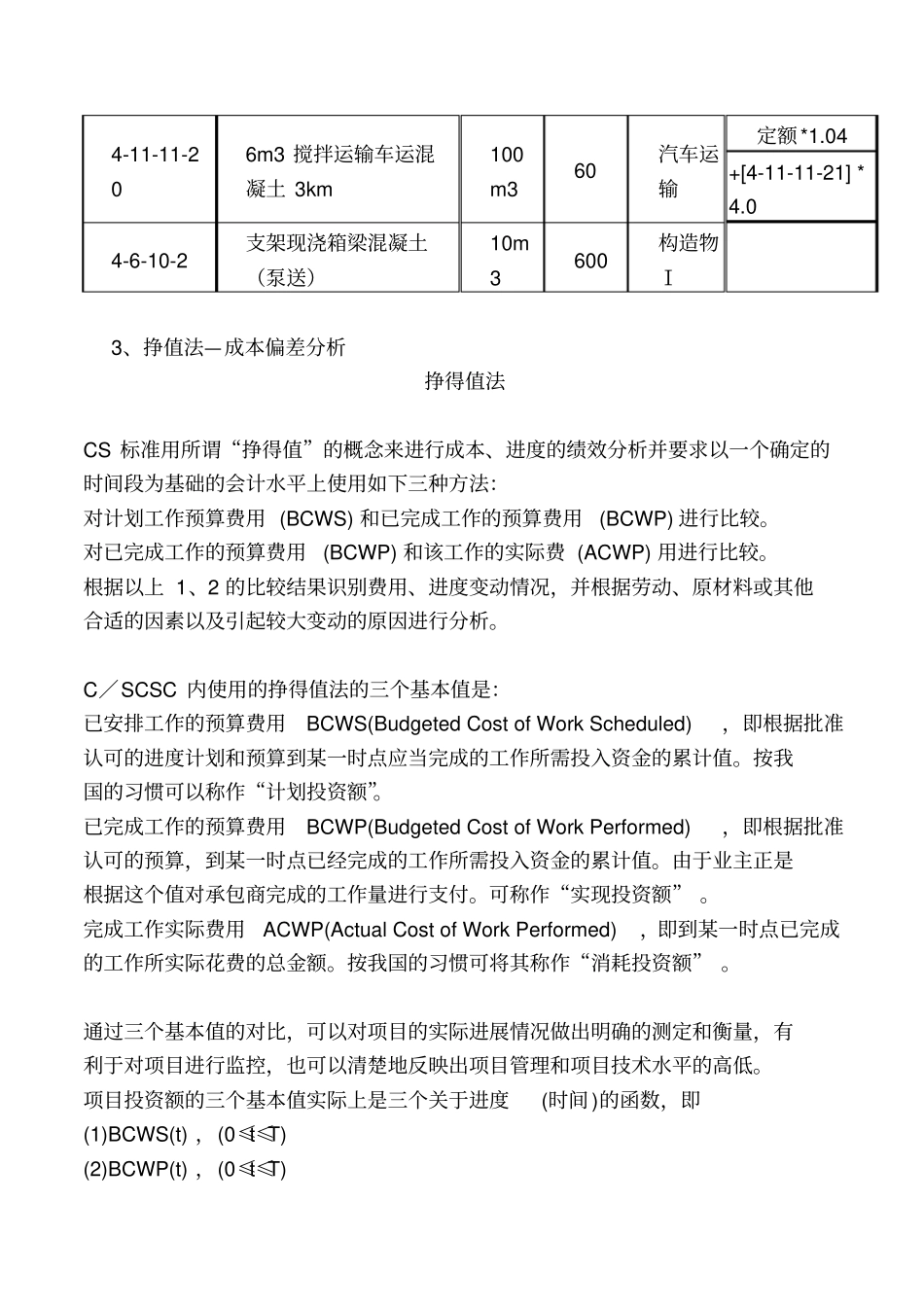

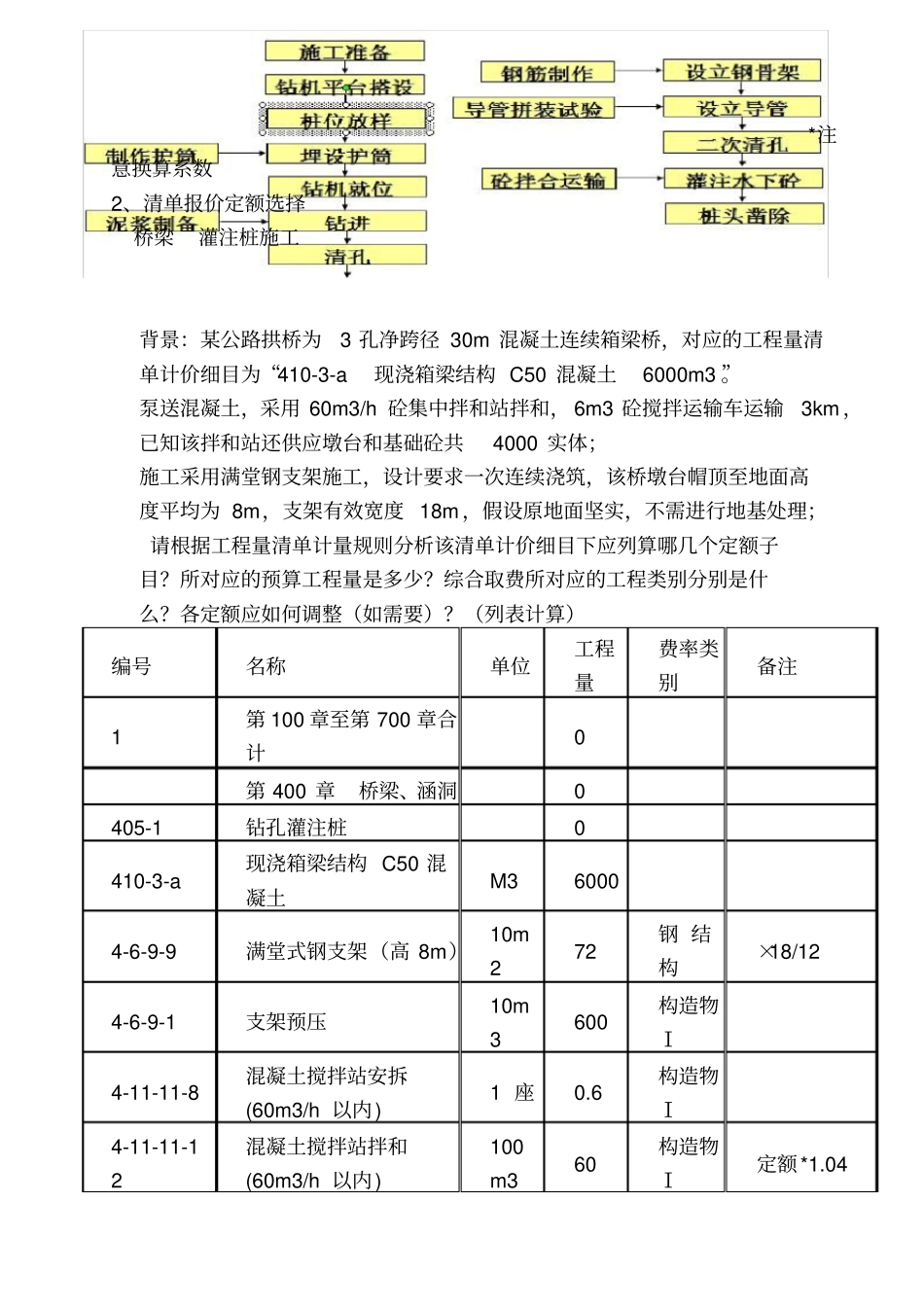

一、选择1、定额原理2、造价构成二、简答1、全寿命周期成本?全寿命周期成本LCC是指某一产品全生命周期所需的全部费用。工程的全寿命周期费用是指工程在准备规划阶段、设计阶段、使用与维修改造阶段以及拆除报废阶段所需的全部费用。全寿命成本分析是在一个很长的决策时间域内进行分析和决策的,在决策中应该选择全寿命周期成本最低的方案,而不是初始成本最低的方案。2、成本控制原理可以减少无效劳动可以通过改善方法控制成本可以使活动的结果与用户的要求一致可以及时产生成本控制所需的数据和信息3、项目成本管理的原则寿命周期成本最低原则全面成本管理的原则成本责任制原则成本管理有效化原则成本管理科学化原则4、成本的影响因素项目范围质量工期价格管理水平理解:收入、成本、税金相互关系,价格或通货膨胀对上述因素的影响三、计算1、工程量的简单计算土石方工程量:计价方=挖方+借方弃方=挖方-利用方(天然方)借方=填方-利用方(压实方)*注意换算系数2、清单报价定额选择桥梁灌注桩施工背景:某公路拱桥为3孔净跨径30m混凝土连续箱梁桥,对应的工程量清单计价细目为“410-3-a现浇箱梁结构C50混凝土6000m3”。泵送混凝土,采用60m3/h砼集中拌和站拌和,6m3砼搅拌运输车运输3km,已知该拌和站还供应墩台和基础砼共4000实体;施工采用满堂钢支架施工,设计要求一次连续浇筑,该桥墩台帽顶至地面高度平均为8m,支架有效宽度18m,假设原地面坚实,不需进行地基处理;请根据工程量清单计量规则分析该清单计价细目下应列算哪几个定额子目?所对应的预算工程量是多少?综合取费所对应的工程类别分别是什么?各定额应如何调整(如需要)?(列表计算)编号名称单位工程量费率类别备注1第100章至第700章合计0第400章桥梁、涵洞0405-1钻孔灌注桩0410-3-a现浇箱梁结构C50混凝土M360004-6-9-9满堂式钢支架(高8m)10m272钢结构×18/124-6-9-1支架预压10m3600构造物Ⅰ4-11-11-8混凝土搅拌站安拆(60m3/h以内)1座0.6构造物Ⅰ4-11-11-12混凝土搅拌站拌和(60m3/h以内)100m360构造物Ⅰ定额*1.044-11-11-206m3搅拌运输车运混凝土3km100m360汽车运输定额*1.04+[4-11-11-21]*4.04-6-10-2支架现浇箱梁混凝土(泵送)10m3600构造物Ⅰ3、挣值法—成本偏差分析挣得值法CS标准用所谓“挣得值”的概念来进行成本、进度的绩效分析并要求以一个确定的时间段为基础的会计水平上使用如下三种方法:对计划工作预算费用(BCWS)和已完成工作的预算费用(BCWP)进行比较。对已完成工作的预算费用(BCWP)和该工作的实际费(ACWP)用进行比较。根据以上1、2的比较结果识别费用、进度变动情况,并根据劳动、原材料或其他合适的因素以及引起较大变动的原因进行分析。C/SCSC内使用的挣得值法的三个基本值是:已安排工作的预算费用BCWS(BudgetedCostofWorkScheduled),即根据批准认可的进度计划和预算到某一时点应当完成的工作所需投入资金的累计值。按我国的习惯可以称作“计划投资额”。已完成工作的预算费用BCWP(BudgetedCostofWorkPerformed),即根据批准认可的预算,到某一时点已经完成的工作所需投入资金的累计值。由于业主正是根据这个值对承包商完成的工作量进行支付。可称作“实现投资额”。完成工作实际费用ACWP(ActualCostofWorkPerformed),即到某一时点已完成的工作所实际花费的总金额。按我国的习惯可将其称作“消耗投资额”。通过三个基本值的对比,可以对项目的实际进展情况做出明确的测定和衡量,有利于对项目进行监控,也可以清楚地反映出项目管理和项目技术水平的高低。项目投资额的三个基本值实际上是三个关于进度(时间)的函数,即(1)BCWS(t),(0≤t≤T)(2)BCWP(t),(0≤t≤T)(3)ACWP(t),(0≤t≤T)其中T表示项目完成时点,t表示项目进展中的监控时点。在理想状态下,上述三条函数曲线应该重合于BCWS(t),(0≤t≤T)。如果管理不善,ACWP(t)会在BCWP(t)曲线之上,说明费用已经超支;BCWP(t)在BCWS(t)曲线之下,说明进度已经滞后。重要指标费用偏差CV(CostVariance)。CV是指在某个检查点上BCWP与ACWP之间的差异,即CV=BCWP-ACWP当CV为负值时,即表示超支,实际费用超过预算费用当CV为正值时,表示节支...
