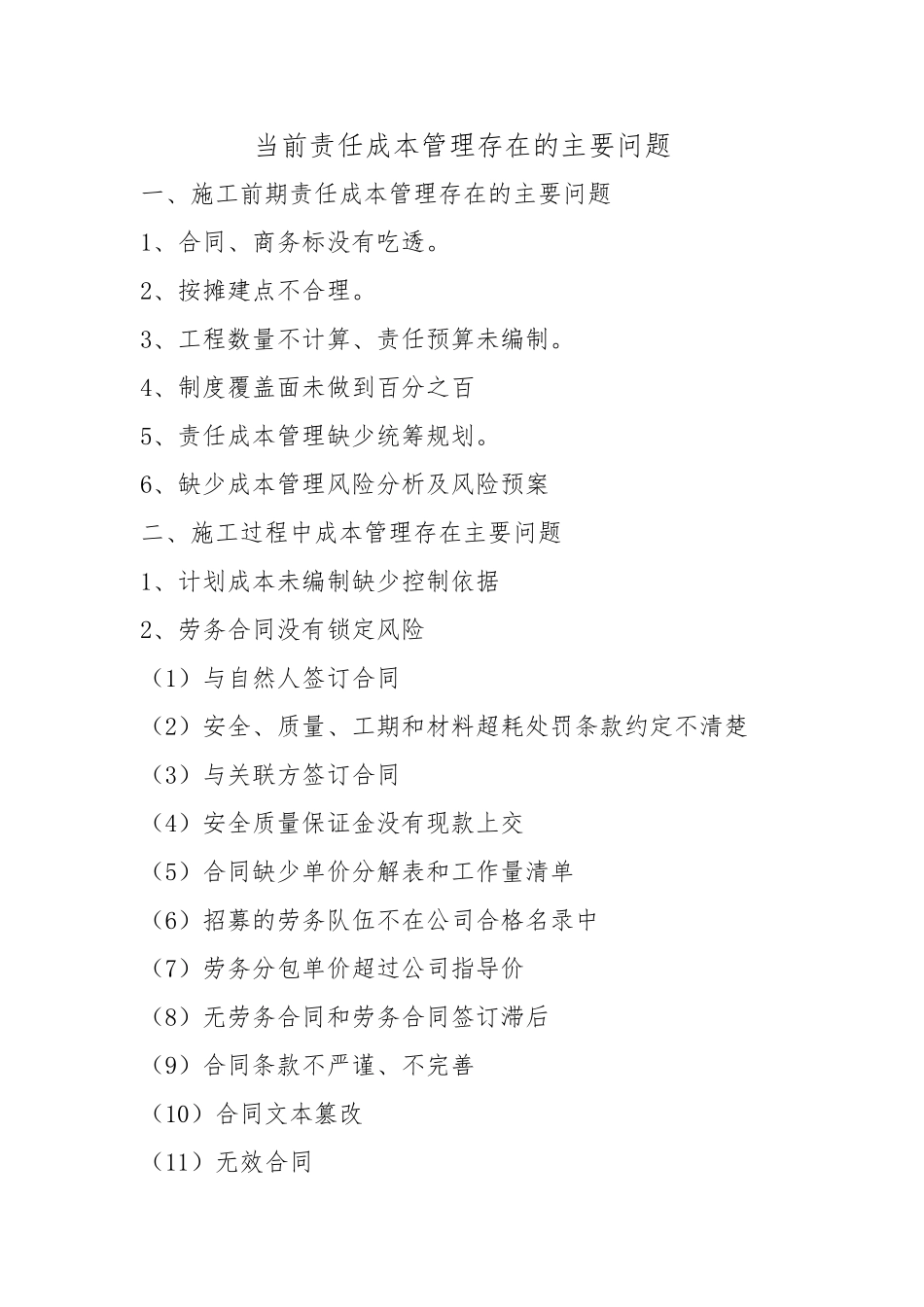

当前责任成本管理存在的主要问题一、施工前期责任成本管理存在的主要问题1、合同、商务标没有吃透
2、按摊建点不合理
3、工程数量不计算、责任预算未编制

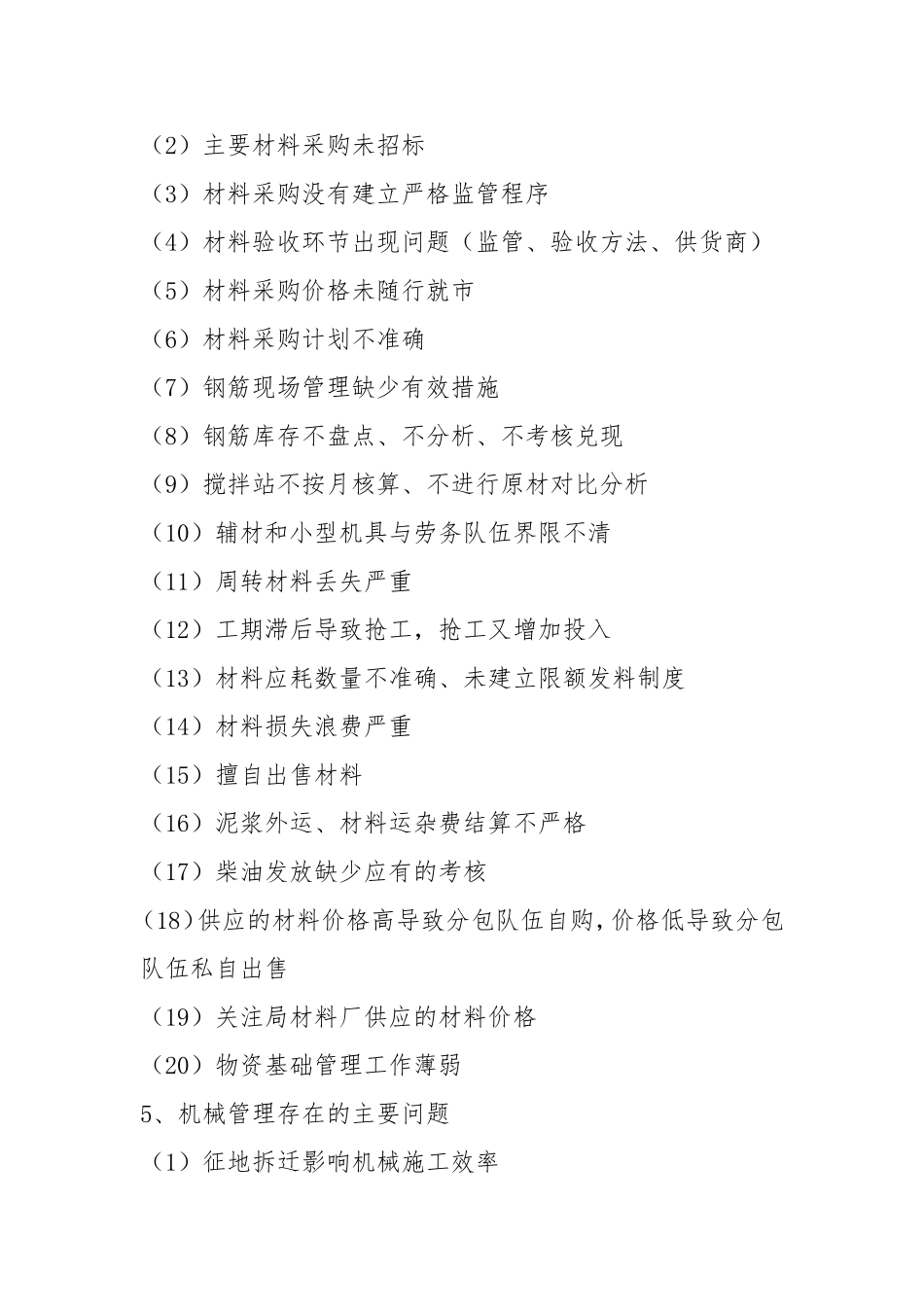

4、制度覆盖面未做到百分之百5、责任成本管理缺少统筹规划

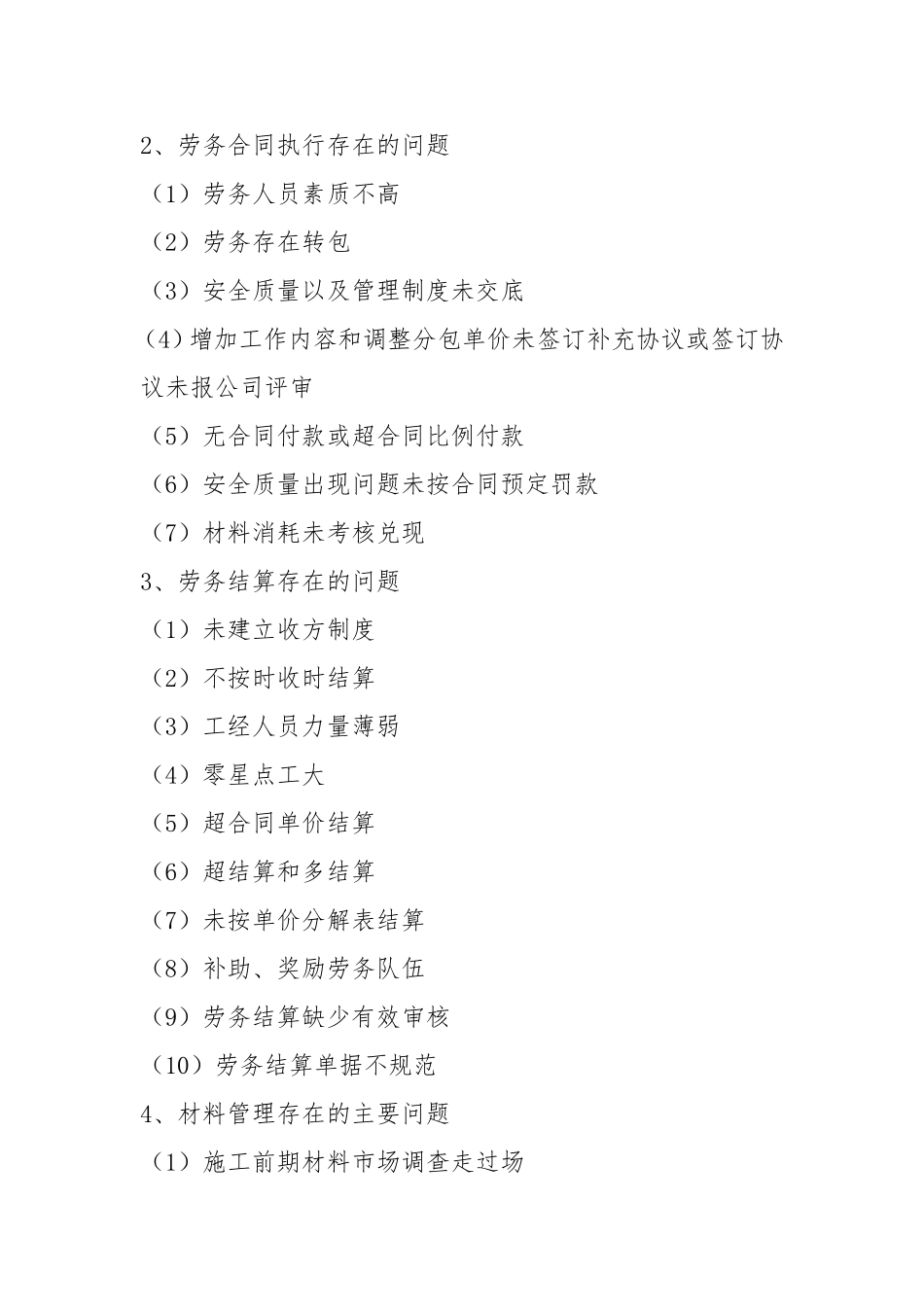

6、缺少成本管理风险分析及风险预案二、施工过程中成本管理存在主要问题1、计划成本未编制缺少控制依据2、劳务合同没有锁定风险(1)与自然人签订合同(2)安全、质量、工期和材料超耗处罚条款约定不清楚(3)与关联方签订合同(4)安全质量保证金没有现款上交(5)合同缺少单价分解表和工作量清单(6)招募的劳务队伍不在公司合格名录中(7)劳务分包单价超过公司指导价(8)无劳务合同和劳务合同签订滞后(9)合同条款不严谨、不完善(10)合同文本篡改(11)无效合同2、劳务合同执行存在的问题(1)劳务人员素质不高(2)劳务存在转包(3)安全质量以及管理制度未交底(4)增加工作内容和调整分包单价未签订补充协议或签订协议未报公司评审(5)无合同付款或超合同比例付款(6)安全质量出现问题未按合同预定罚款(7)材料消耗未考核兑现3、劳务结算存在的问题(1)未建立收方制度(2)不按时收时结算(3)工经人员力量薄弱(4)零星点工大(5)超合同单价结算(6)超结算和多结算(7)未按单价分解表结算(8)补助、奖励劳务队伍(9)劳务结算缺少有效审核(10)劳务结算单据不规范4、材料管理存在的主要问题(1)施工前期材料市场调查走过场(2)主要材料采购未招标(3)材料采购没有建立严格监管程序(4)材料验收环节出现问题(监管、验收方法、供货商)(5)材料采购价格未随行就市(6)材料采购计划不准确(7)钢筋现场管理缺少有效措施(8)钢筋库存不盘点、不分析、不考核兑现(9)搅拌站不按月核算、不进行原材对比分析(10)辅材和小型机具与劳务队伍界限不清(11)周转材料丢失严重(12)工期滞后导致抢工,抢工又增加投入(1
