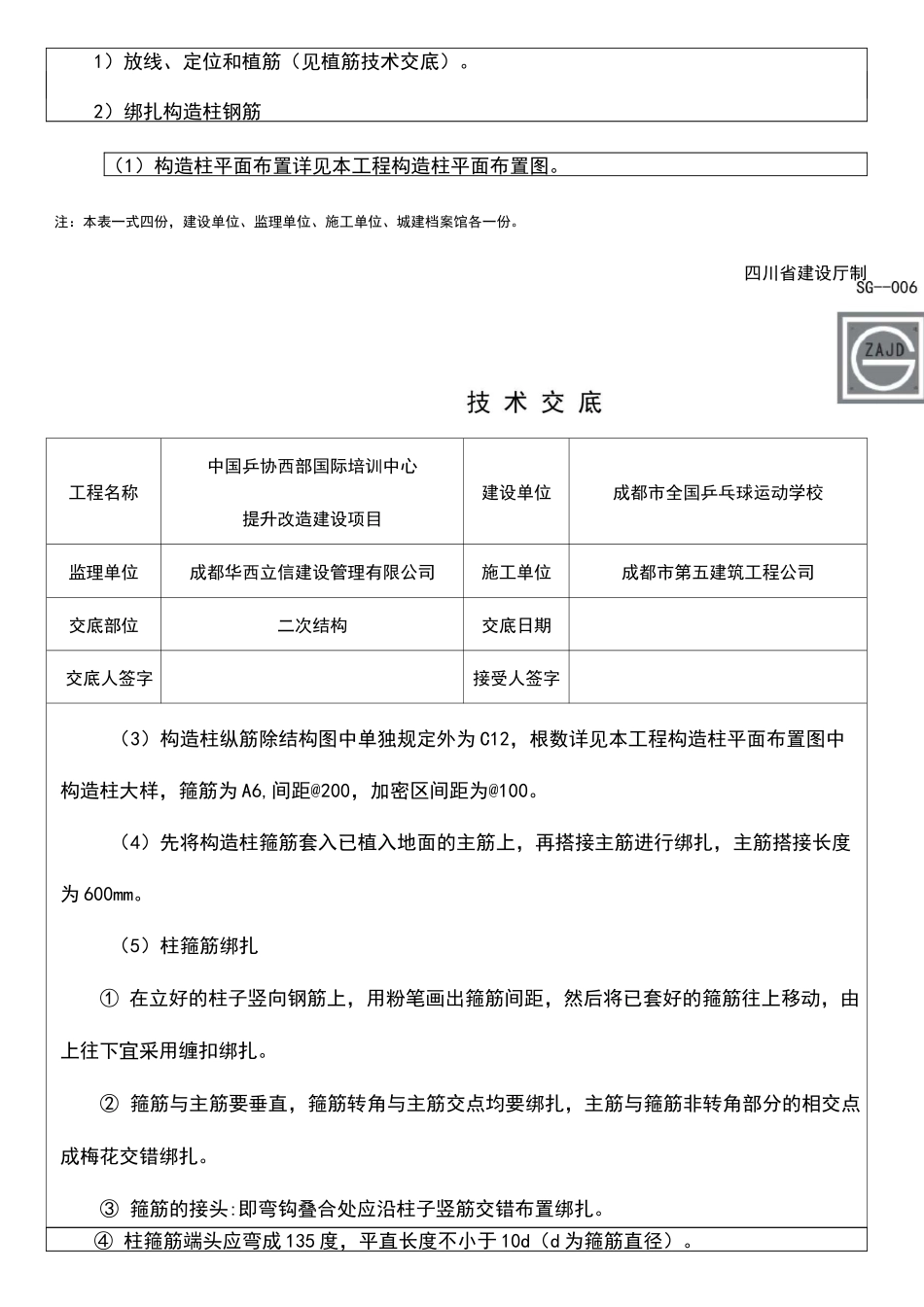

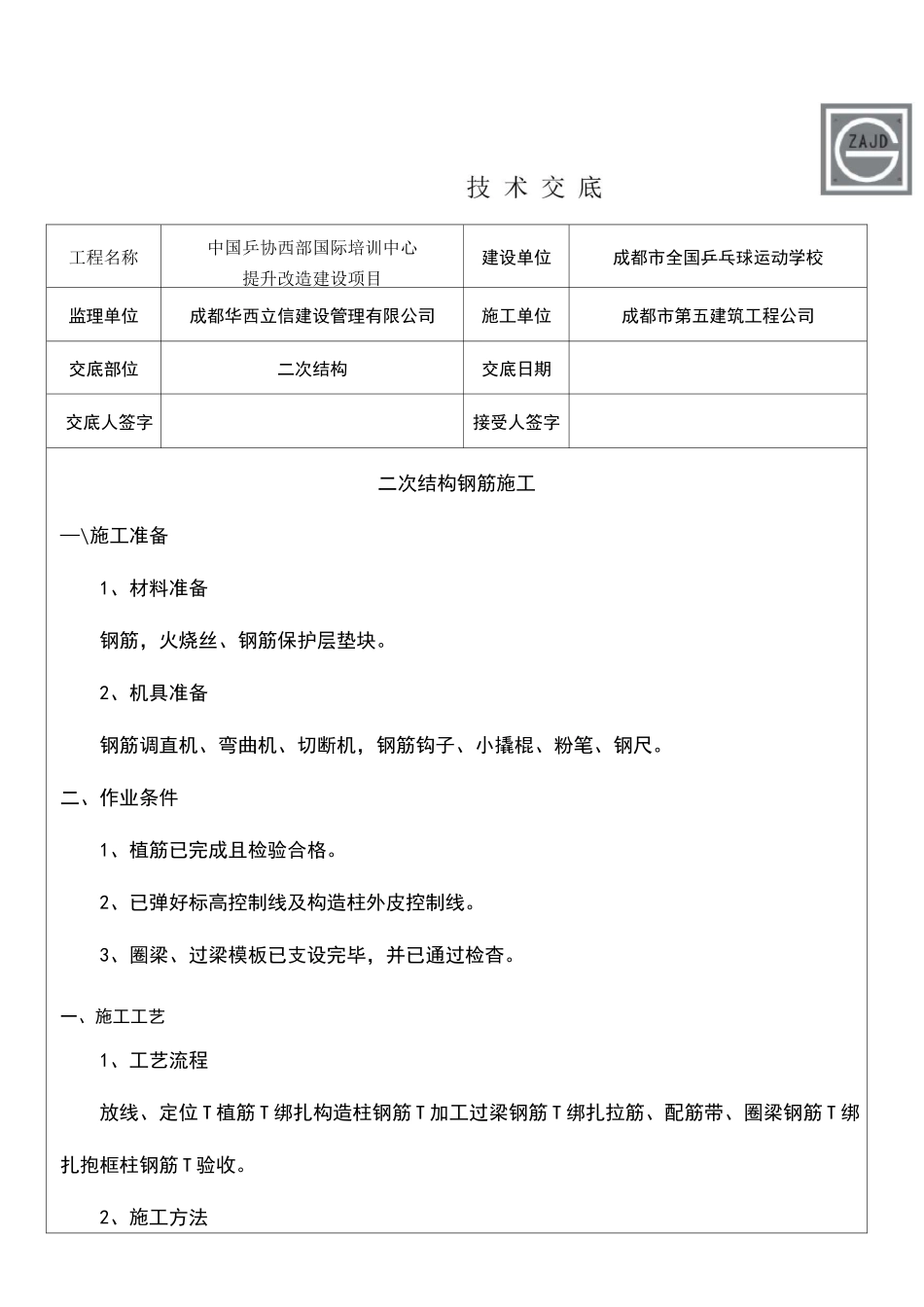

工程名称中国乒协西部国际培训中心提升改造建设项目建设单位成都市全国乒乓球运动学校监理单位成都华西立信建设管理有限公司施工单位成都市第五建筑工程公司交底部位二次结构交底日期交底人签字接受人签字二次结构钢筋施工—\施工准备1、材料准备钢筋,火烧丝、钢筋保护层垫块。2、机具准备钢筋调直机、弯曲机、切断机,钢筋钩子、小撬棍、粉笔、钢尺。二、作业条件1、植筋已完成且检验合格。2、已弹好标高控制线及构造柱外皮控制线。3、圈梁、过梁模板已支设完毕,并已通过检杳。一、施工工艺1、工艺流程放线、定位T植筋T绑扎构造柱钢筋T加工过梁钢筋T绑扎拉筋、配筋带、圈梁钢筋T绑扎抱框柱钢筋T验收。2、施工方法1)放线、定位和植筋(见植筋技术交底)。2)绑扎构造柱钢筋(1)构造柱平面布置详见本工程构造柱平面布置图。注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。四川省建设厅制工程名称中国乒协西部国际培训中心提升改造建设项目建设单位成都市全国乒乓球运动学校监理单位成都华西立信建设管理有限公司施工单位成都市第五建筑工程公司交底部位二次结构交底日期交底人签字接受人签字(3)构造柱纵筋除结构图中单独规定外为C12,根数详见本工程构造柱平面布置图中构造柱大样,箍筋为A6,间距@200,加密区间距为@100。(4)先将构造柱箍筋套入已植入地面的主筋上,再搭接主筋进行绑扎,主筋搭接长度为600mm。(5)柱箍筋绑扎①在立好的柱子竖向钢筋上,用粉笔画出箍筋间距,然后将已套好的箍筋往上移动,由上往下宜采用缠扣绑扎。②箍筋与主筋要垂直,箍筋转角与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。③箍筋的接头:即弯钩叠合处应沿柱子竖筋交错布置绑扎。④柱箍筋端头应弯成135度,平直长度不小于10d(d为箍筋直径)。⑤柱上、下两端箍筋应加密,柱子下端加密高度600mm,上端550mm,间距100mm。(6)柱筋保护层:垫块应绑在柱竖筋外皮上,间距1m。3)绑扎过梁钢筋①门窗洞口上均设置钢筋混凝土过梁。②过梁配筋详见本工程结构设计总说明。③未在主体结构柱或构造柱边的过梁,将加工好的过梁直接放在洞口上,伸入两边墙体250mm。注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。四川省建设厅制工程名称中国乒协西部国际培训中心提升改造建设项目建设单位成都市全国乒乓球运动学校监理单位成都华西立信建设管理有限公司施工单位成都市第五建筑工程公司交底部位二次结构交底日期交底人签字接受人签字④在结构柱植筋的过梁,先将梁箍筋套入已植好的主筋上,再绑扎梁主筋,主筋连接采用搭接,搭接长度600mm,另一段主筋伸入墙体250mm。4)绑扎过梁箍筋①绑梁上部纵向筋的箍筋用套扣法绑扎。②箍筋叠合处弯钩,在梁中应交错绑扎,箍筋弯钩为135度,平直长度为10d。③梁端第一个箍筋设置在距离柱节点边缘50mm。5)绑扎拉筋、配筋带钢筋①待墙体砌筑到拉筋高度时(距地500mm),每隔500mm设置一道通长拉筋,拉筋规格为A6,拉筋根数为墙厚100mm=1根,墙厚200mm=2根,墙厚300mm=3根。②与主体结构柱接触端拉筋直接与已植入的钢筋进行搭接,搭接长度为400mm,钢筋端头设置180度弯钩。临一端伸入构造柱内。当拉筋经过转角、丁字墙处时,钢筋要做90度直角连续通过转角,不应再转角处断开。当拉筋经过十字墙时,钢筋直接通过,一直到支座处。③在内墙门洞口上皮、外墙窗洞口下皮均设置通长配筋带一道,其它部位在墙高中部设置一道配筋带,现浇带咼度100mm,内浇C25混凝土。现浇带配筋为墙厚100mm、200mm=2C12,墙厚300mm=3C12,分布筋A6@250。④配筋带接触框架柱一端,直接与已植入的钢筋进行搭接,搭接长度为600mm,螺纹钢筋端头可不设置弯钩。临一端伸入构造柱内。当拉筋经过转角、丁字墙处时,钢筋要做90度直角连续通过转角,不应再转角处断开。当拉筋经过十字墙时,钢筋直接通过,一直到支座处。注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。四川省建设厅制工程名称中国乒协西部国际培训中心提升改造建设项目建设单位成都市全国乒乓球运动学校监理单位成都华西立信建设管理有限公司施工单...
