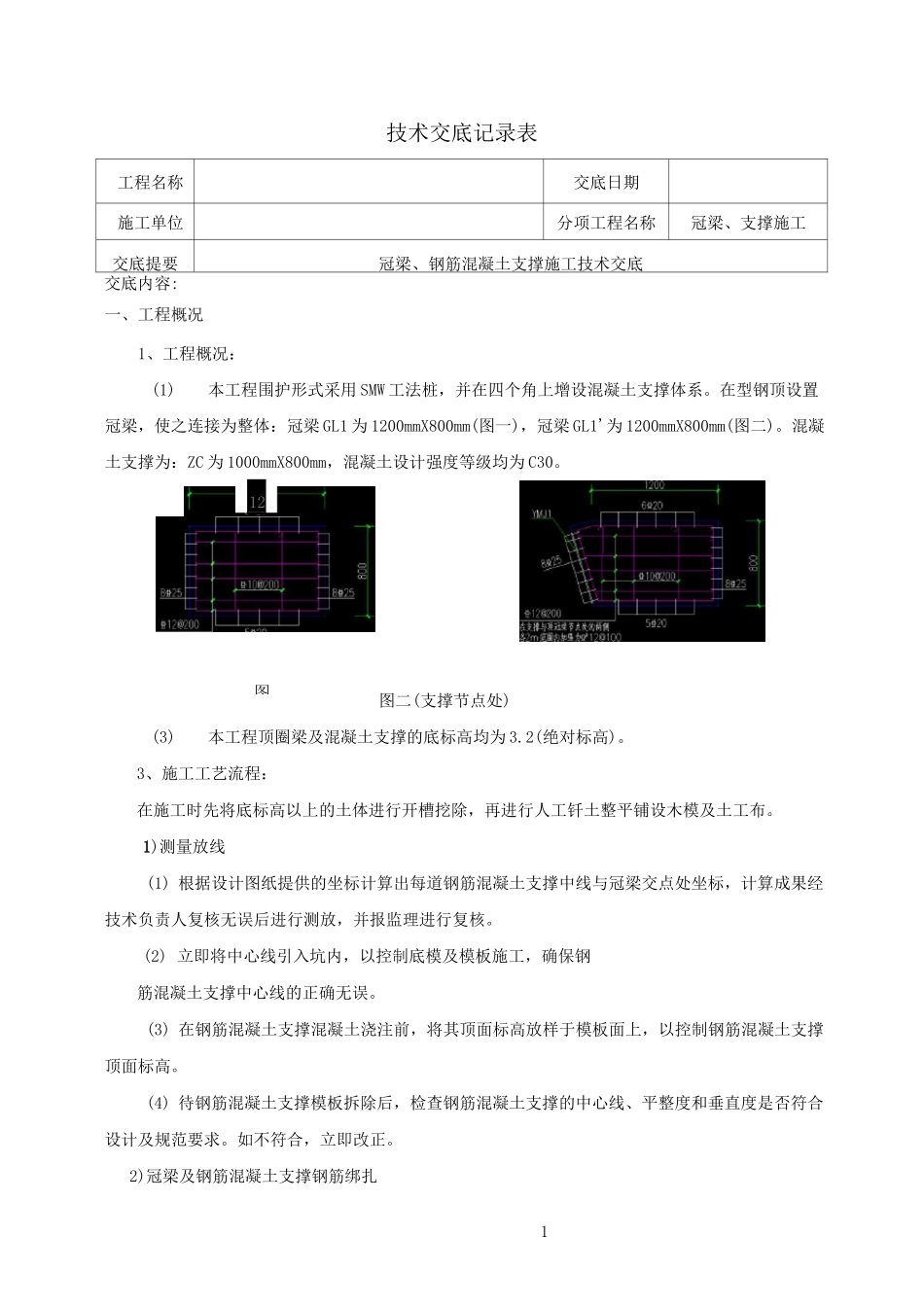

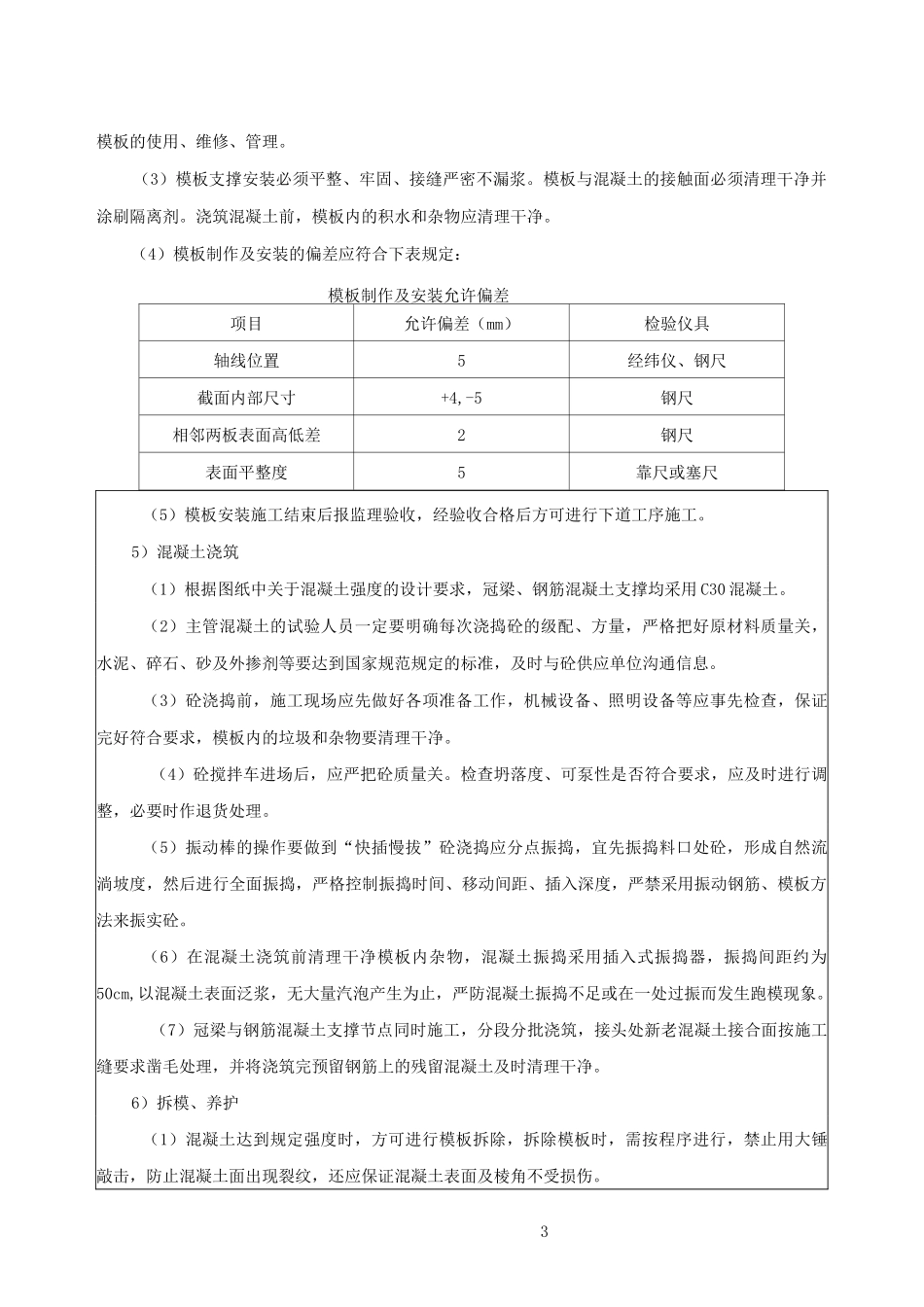

图1技术交底记录表工程名称交底日期施工单位分项工程名称冠梁、支撑施工交底提要冠梁、钢筋混凝土支撑施工技术交底交底内容:一、工程概况1、工程概况:(1)本工程围护形式采用SMW工法桩,并在四个角上增设混凝土支撑体系
在型钢顶设置冠梁,使之连接为整体:冠梁GL1为1200mmX800mm(图一),冠梁GL1'为1200mmX800mm(图二)
混凝土支撑为:ZC为1000mmX800mm,混凝土设计强度等级均为C30
图二(支撑节点处)(3)本工程顶圈梁及混凝土支撑的底标高均为3
2(绝对标高)
3、施工工艺流程:在施工时先将底标高以上的土体进行开槽挖除,再进行人工钎土整平铺设木模及土工布
1)测量放线(1)根据设计图纸提供的坐标计算出每道钢筋混凝土支撑中线与冠梁交点处坐标,计算成果经技术负责人复核无误后进行测放,并报监理进行复核
(2)立即将中心线引入坑内,以控制底模及模板施工,确保钢筋混凝土支撑中心线的正确无误
(3)在钢筋混凝土支撑混凝土浇注前,将其顶面标高放样于模板面上,以控制钢筋混凝土支撑顶面标高
(4)待钢筋混凝土支撑模板拆除后,检查钢筋混凝土支撑的中心线、平整度和垂直度是否符合设计及规范要求
如不符合,立即改正
2)冠梁及钢筋混凝土支撑钢筋绑扎12012(1)在冠梁及钢筋混凝土支撑梁施工前,在支撑梁底铺设木模一道,土工布一道;栈桥待支撑梁施工后回填土方,回填后上铺土工布一道
(2)冠梁钢筋绑扎前应清点数量、类型、型号和直径,如钢筋表面有锈渍,需清理干净后方可进行绑扎;(3)钢筋绑扎须严格按照设计文件和施工图进行
特别注意钢筋混凝土支撑的接头应设在离支点L/3处;(4)钢筋绑扎前,应清理干净冠梁空间的杂物
若在施工缝处施工,还应把接缝处钢筋调直;(5)钢筋的交叉点必须绑扎牢固,不得出现变形和松脱现象;(6)钢筋接头主筋采用机械连接或焊接,箍筋采用绑扎方式
