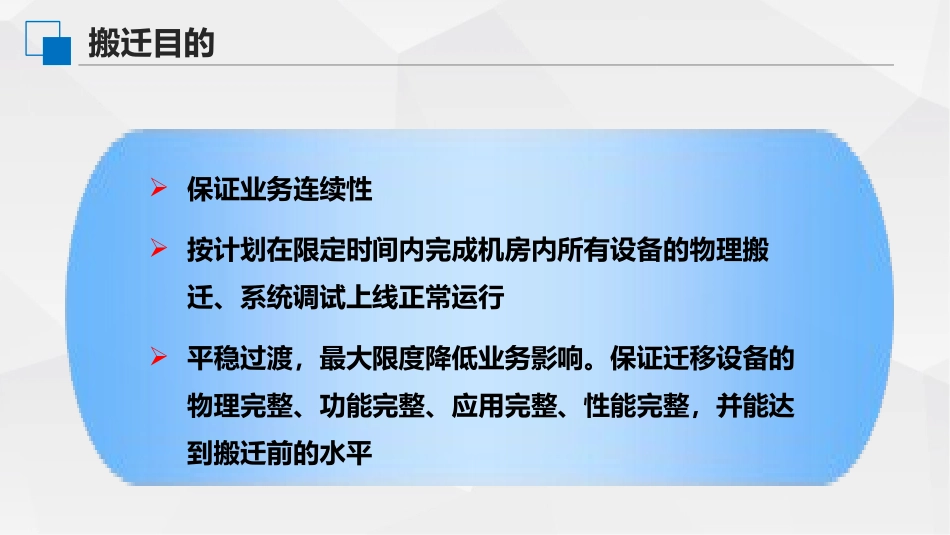

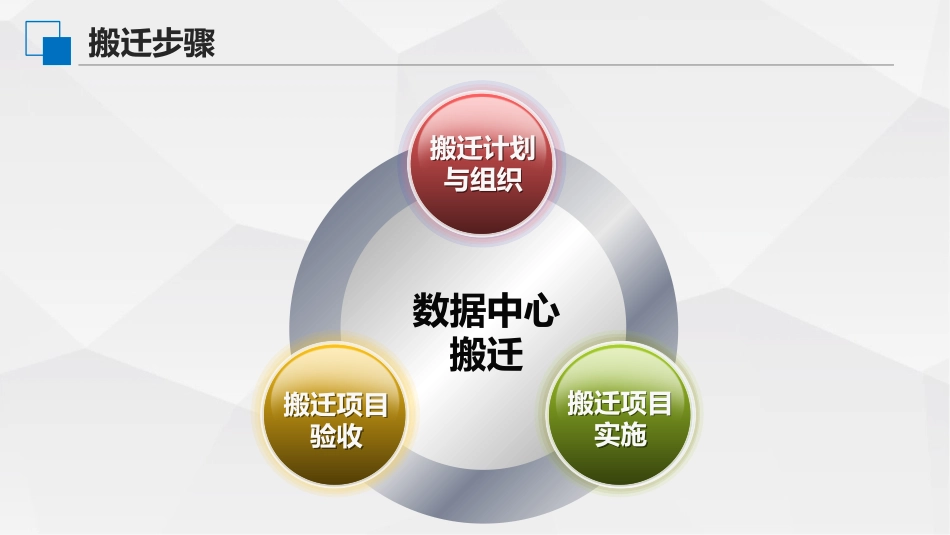

机房搬迁服务February18,2025搬迁步骤数据中心搬迁搬迁计划与组织搬迁计划与组织搬迁项目验收搬迁项目验收搬迁项目实施搬迁项目实施搬迁目的保证业务连续性按计划在限定时间内完成机房内所有设备的物理搬迁、系统调试上线正常运行平稳过渡,最大限度降低业务影响
保证迁移设备的物理完整、功能完整、应用完整、性能完整,并能达到搬迁前的水平搬迁服务内容搬迁实施方法搬迁方案设计应用关联分析批处理关联分析业务中断影响分析系统保护分析•重要应用系统数据通过数据同步到新机房其它存储设备上;•一般应用系统数据搬迁前几天全备,搬迁当晚增量备份
数据层面•小型机,磁带机全备;•PCServer通过工具全备
操作系统层面•同城容灾业务系统层面物理共享分析•由于设备存在分区,各分区属于不同应用系统;•同一机器上装有不同的应用
服务器共享•磁盘阵列•NAS•带库或光盘库存储与备份共享•负载均衡设备网络设备共享•内部•公共服务•外联网络安全区域关联WEB服务器中间件服务器数据库服务器存储应用系统•对于有冷备机的设备,需要考虑先搬迁冷备机;•对于没有备机的重要系统,需要考虑准备备机,建立备用环境;•对于没有备机的其他系统,需要考虑先做好备份,并通过通用应急环境进行应急恢复
设备冗余分析搬迁风险风险及应对运输风险风险及应对技术风险风险及应对风险及应对考虑因素内容搬迁方式•业务系统采用切换的方式进行迁移,需要提前搬备机;关联关系(应用、物理)•应用关联紧密的业务系统需一起搬迁;•数据交互量大的系统尽量同一批次搬迁;•同一网络功能(除核心区)区域内的业务系统需一起搬迁;•共享专用机柜内的设备最好一起搬迁;•共享设备的业务系统需一起搬迁搬迁批次划分新机房环境设备运输事故、延迟处理方案搬迁后启动失败处理方案数据恢复处理方案搬迁预演应急预案应急预案专用应急环境●●●一备多,备机仅安装操作系统一备一,备机安装应用
