垂直运输设备安装、拆除方案一、工程概况:本工程建筑面积构形式为钢筋砼框架结构层
层高均为,建筑物檐口高度为
为了施工需要安装施工施工电梯台(型号:)
二、总平面图:详见施工平面图图纸
三、电梯位置:施工施工电梯安装于建筑物的(6)〜(7)/(U)轴外
四、电梯类型:施工施工电梯为方型标准节,福建省建筑机械有限公司制造,型号:
五、安装方案:1、安装前的准备工作及注意事项:①患有心脏病、高血压、癫病不得上高空作业
②6人组成安装小组,由专业人员安装,并持证上岗
③安装前必须熟知安装阶段的安全要求全部内容,了解电梯的机械及电气性能原理、构造
④准备好安装时的一切工具,安全用具、零配件等

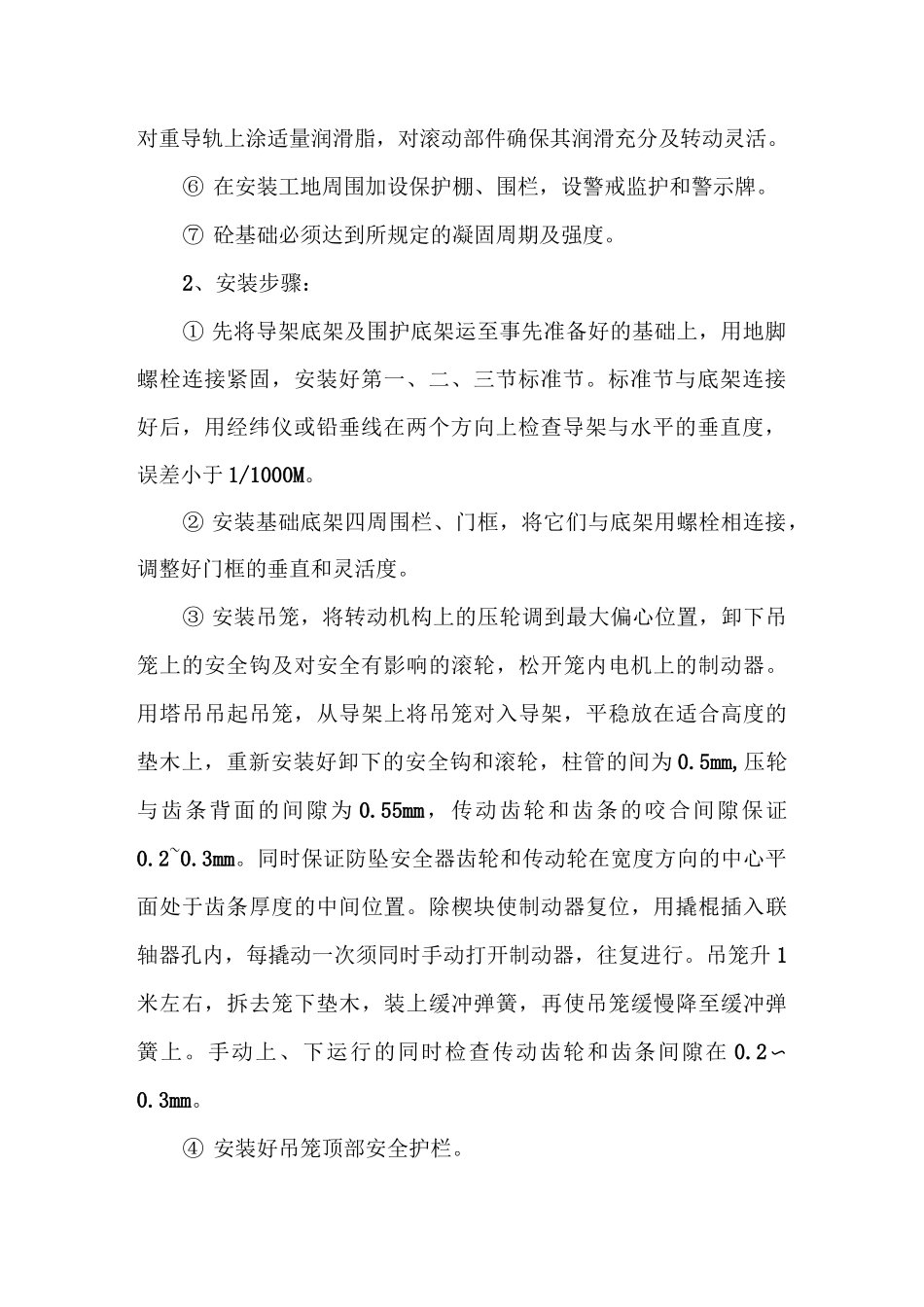

⑤必须将2带安装的标准节、附墙架、对重系统等零部件的插口、销孔、螺孔等穿插处去锈、除毛刺,并在这些部位及齿条上和对重导轨上涂适量润滑脂,对滚动部件确保其润滑充分及转动灵活
⑥在安装工地周围加设保护棚、围栏,设警戒监护和警示牌
⑦砼基础必须达到所规定的凝固周期及强度
2、安装步骤:①先将导架底架及围护底架运至事先准备好的基础上,用地脚螺栓连接紧固,安装好第一、二、三节标准节
标准节与底架连接好后,用经纬仪或铅垂线在两个方向上检查导架与水平的垂直度,误差小于1/1000M
②安装基础底架四周围栏、门框,将它们与底架用螺栓相连接,调整好门框的垂直和灵活度
③安装吊笼,将转动机构上的压轮调到最大偏心位置,卸下吊笼上的安全钩及对安全有影响的滚轮,松开笼内电机上的制动器
用塔吊吊起吊笼,从导架上将吊笼对入导架,平稳放在适合高度的垫木上,重新安装好卸下的安全钩和滚轮,柱管的间为0
5mm,压轮与齿条背面的间隙为0
55mm,传动齿轮和齿条的咬合间隙保证0
同时保证防坠安全器齿轮和传动轮在宽度方向的中心平面处于齿条厚度的中间位置
除楔块使制动器复位,用撬棍插入联轴器孔内,每撬动一次须同时手动打开
