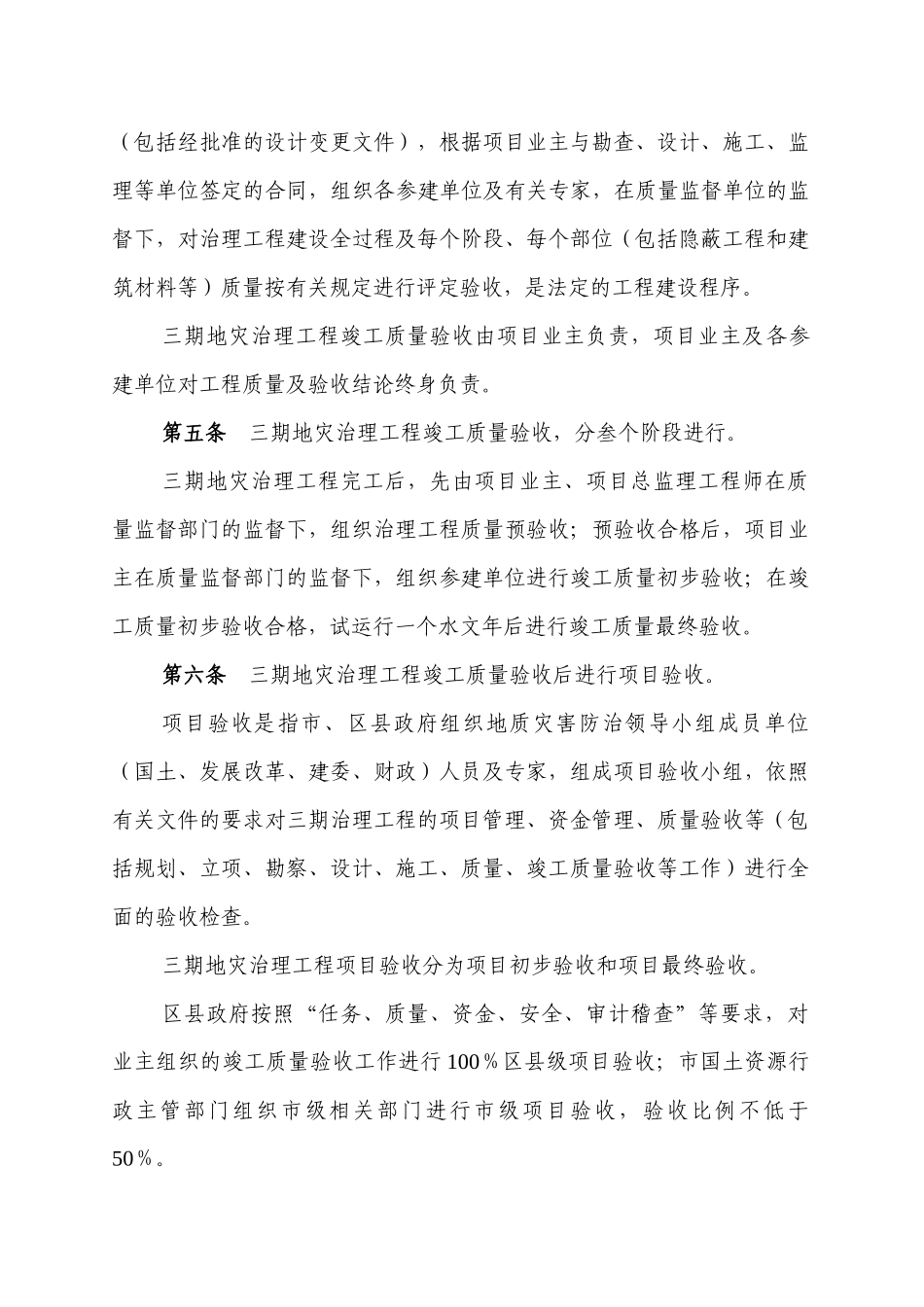

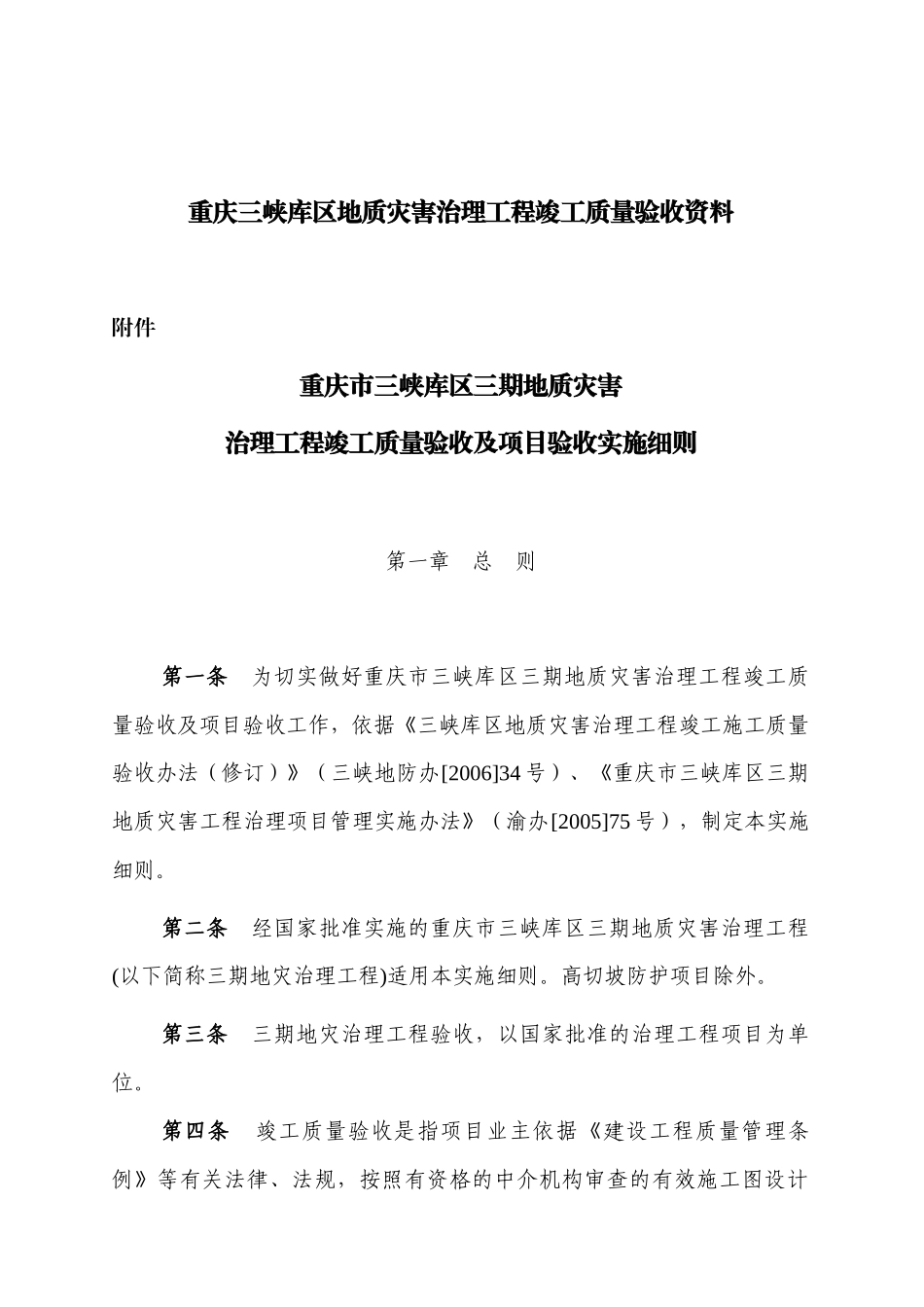

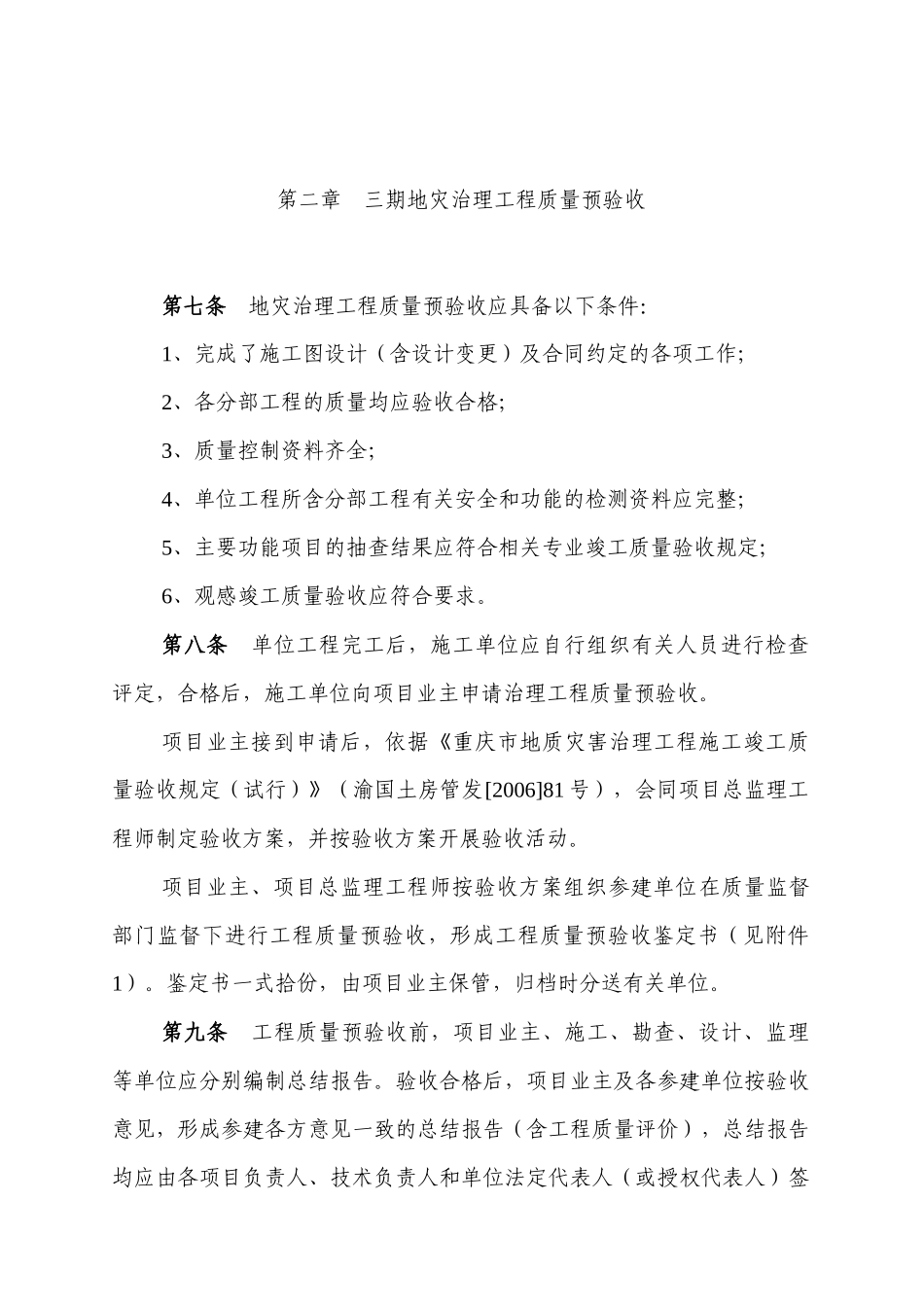

重庆三峡库区地质灾害治理工程竣工质量验收资料附件重庆市三峡库区三期地质灾害治理工程竣工质量验收及项目验收实施细则第一章 总 则第一条 为切实做好重庆市三峡库区三期地质灾害治理工程竣工质量验收及项目验收工作,依据《三峡库区地质灾害治理工程竣工施工质量验收办法(修订)》(三峡地防办[2006]34 号)、《重庆市三峡库区三期地质灾害工程治理项目管理实施办法》(渝办[2005]75 号),制定本实施细则。第二条 经国家批准实施的重庆市三峡库区三期地质灾害治理工程(以下简称三期地灾治理工程)适用本实施细则。高切坡防护项目除外。第三条 三期地灾治理工程验收,以国家批准的治理工程项目为单位。第四条 竣工质量验收是指项目业主依据《建设工程质量管理条例》等有关法律、法规,按照有资格的中介机构审查的有效施工图设计(包括经批准的设计变更文件),根据项目业主与勘查、设计、施工、监理等单位签定的合同,组织各参建单位及有关专家,在质量监督单位的监督下,对治理工程建设全过程及每个阶段、每个部位(包括隐蔽工程和建筑材料等)质量按有关规定进行评定验收,是法定的工程建设程序。三期地灾治理工程竣工质量验收由项目业主负责,项目业主及各参建单位对工程质量及验收结论终身负责。第五条 三期地灾治理工程竣工质量验收,分叁个阶段进行。三期地灾治理工程完工后,先由项目业主、项目总监理工程师在质量监督部门的监督下,组织治理工程质量预验收;预验收合格后,项目业主在质量监督部门的监督下,组织参建单位进行竣工质量初步验收;在竣工质量初步验收合格,试运行一个水文年后进行竣工质量最终验收。第六条 三期地灾治理工程竣工质量验收后进行项目验收。项目验收是指市、区县政府组织地质灾害防治领导小组成员单位(国土、发展改革、建委、财政)人员及专家,组成项目验收小组,依照有关文件的要求对三期治理工程的项目管理、资金管理、质量验收等(包括规划、立项、勘察、设计、施工、质量、竣工质量验收等工作)进行全面的验收检查。三期地灾治理工程项目验收分为项目初步验收和项目最终验收。区县政府按照“任务、质量、资金、安全、审计稽查”等要求,对业主组织的竣工质量验收工作进行 100%区县级项目验收;市国土资源行政主管部门组织市级相关部门进行市级项目验收,验收比例不低于50%。第二章 三期地灾治理工程质量预验收第七条 地灾治理工程质量预验收应具备以下条件:1、完成了施工图设计(含设计...
